Construction du Pôle National d’Education Inclusive/Relogement INSEI

Construction du Pôle National d’Education Inclusive/Relogement INSEI (mise à jour le 18 Juillet 2024)

Construction du Pôle National pour l’Education Inclusive (PNEI)

Présentation

Le projet du Pôle National pour l’Education Inclusive (PNEI), situé au cœur du CY Campus Saint Germain-en-Laye, a vocation à devenir un pôle international de formation, de recherche et de ressources sur les pratiques éducatives inclusives.
Le projet vise à rassembler sur le même site l’Institut National Supérieur du Professorat et de l’Education (INSPE)   et l’Institut National Supérieur de formation et de recherche pour l'Education Inclusive (INSEI – ex. INSHEA) qui forme les acteurs de l'accompagnement et de l'accessibilité éducative, sociale et professionnelle.
Le terrain destiné à la construction du projet a été acquis par la ville de Saint-Germain-en-Laye qui a assuré la déconstruction et dépollution du site avant de le mettre à disposition du Rectorat de Versailles, maitre d’ouvrage du PNEI, via un bail emphytéotique.

Mission Epaurif : Maîtrise d'ouvrage déléguée

Grandes lignes du programme

Le programme du bâtiment, conçu dans une logique de mutualisation des services et équipements est constitué de 26 salles de formation, un pôle de recherche, un pôle administratif, un pôle accueil avec un amphithéâtre de 150 places, un pôle de ressources documentaires et une cafétéria. Il comportera notamment une salle d’exploration auditivo-sensorielle, une salle d’enseignement braille et deux plateformes expérimentales dédiées à la recherche.
L’opération s’attache à être exemplaire dans la prise en compte des différentes formes de handicaps (moteur, auditif, visuel, cognitif…) en allant au-delà des exigences de la réglementation, afin de devenir une référence dans le paysage universitaire français. En outre, le programme présente des performances environnementales ambitieuses, avec l’exigence d’atteindre le niveau E3C2 du label E+C-, le recours aux matériaux biosourcés ou encore la gestion des eaux pluviales à la parcelle. Le mode de réalisation retenu pour la mise œuvre du PNEI est un marché global de performance qui engage également le titulaire sur des niveaux de consommations énergétiques et de confort d’été à atteindre lors de l’exploitation du site.
Le planning de réalisation étant particulièrement ambitieux, il a été décidé de recourir à la filière sèche pour les travaux qui permet à la fois de limiter les nuisances de chantier et une exécution plus rapide.

Relogement de l'INSEI (Institut National Supérieur de formation et de recherche pour l'Education Inclusive)

Présentation

L’INSEI est actuellement implanté à Suresnes (92) dans des bâtiments répartis sur un vaste site divisé en deux grandes parcelles. Le site de l’ex-Ecole de Plein Air (parcelle nord du site) accueillera en 2027 le musée-mémorial aux victimes du terrorisme. Le démarrage des travaux est prévu début 2024, sous maîtrise d’ouvrage du ministère de la Culture.
Parallèlement, l’INSEI a vocation à quitter le site de Suresnes pour déménager dans un nouveau bâtiment, le Pôle National d’Education Inclusive (PNEI), qui prendra place à Saint Germain-en-Laye. Le bâtiment PNEI, dont le projet est en cours d’étude, est prévu d’être mis en service en octobre 2025.

Grandes lignes du programme

Afin de maintenir un fonctionnement de l’INSEI entre le démarrage des travaux du futur musée mémorial des victimes du terrorisme et la mise à disposition du nouveau bâtiment PNEI, un relogement transitoire des fonctions de l’INSEI est nécessaire. Le projet consiste ainsi en la transformation des hébergements actuels en bureaux, et la création de quelques salles de formation.
Compte tenu du calendrier très serré de l’opération, une performance particulière sur la tenue du planning a été mise en œuvre par l’Epaurif : équipe projet dédiée, appui fort des services supports, mise en place de comités techniques mensuels avec le financeur et le maitre d’ouvrage pour traiter en temps réel les évolutions du budget et de programme … Ces éléments ont permis d’assurer une grande réactivité à tous les niveaux pour gérer les imprévus de l’opération

  • Maître d’ouvrage : Rectorat de Versailles
  • Maître d’ouvrage en phase exploitation maintenance : CY Cergy Paris Université
  • Maître d’ouvrage délégué : Epaurif
  • Futurs Utilisateurs : INSEI et INSPE académie de Versailles
  • Financeurs :
    • Etat
    • Département des Yvelines
    • Banque des Territoires
  • Commune d’accueil : Ville de Saint-Germain-en-Laye
  • Programmistes : CO-S, ANA INGENIERIE, ACCESSMETRIE
  • Assistants à Maîtrise d’Ouvrage (AMO)  :
    • Technique : SETEC Organisation – SETEC Bâtiment
    • Environnement : Vizea
    • Economiste : COS-B
    • BIM : BIM in Motion
    • Géotechnique : SAGA Ingénierie
  • Coordonnateur Sécurité et Protection de la Santé (CSPS) : DEGOUY
  • Contrôleur Technique : BTP Consultants
  • Groupement titulaire du Marché Global de Performance (MGP) : Demathieu & Bard Bâtiment Ile de France (mandataire, entreprise générale travaux) ; Ateliers 2/3/4/ (architecte) ; Builders & Partners (BET TCE) ; EODD (BET Environnement) ; ABC Decibel (BET Acoustique) ; CRAM (exploitation-maintenance)

Construction du Pôle National pour l’Education Inclusive (PNEI)

  • Surface : Environ 4 900 m² Surface utile (SU), 6 449 m² Surface de Plancher (SDP)
  • Budget total de l’opération (TDC) : 33 M€ TDC
  • 1200 à 1400 étudiants de manière permanente et 3 500 élèves par an
  • 167 postes de travail
  • Mise en valeur d’un espace paysager protégé de plus de 2 000 m²

Relogement de l'INSEI (Institut National Supérieur de formation et de recherche pour l'Education Inclusive)


  • Surface de la parcelle : 7 750m²
  • Budget total de l’opération (TDC) : 950 000 €
  • Budget de travaux Hors taxe (HT) : 515 000 €
  • 135 personnels administratifs et enseignants-chercheurs, 2 200 stagiaires/étudiants

Construction du Pôle National pour l’Education Inclusive (PNEI)

  • 2022 : études de programmation et lancement consultation pour le marché global de performance
  • 12 avril 2023 : Notification du marché global de performance
  • Avril-décembre 2023 : études de conception
  • 9 octobre 2023 : Obtention du Permis de Construire (PC)

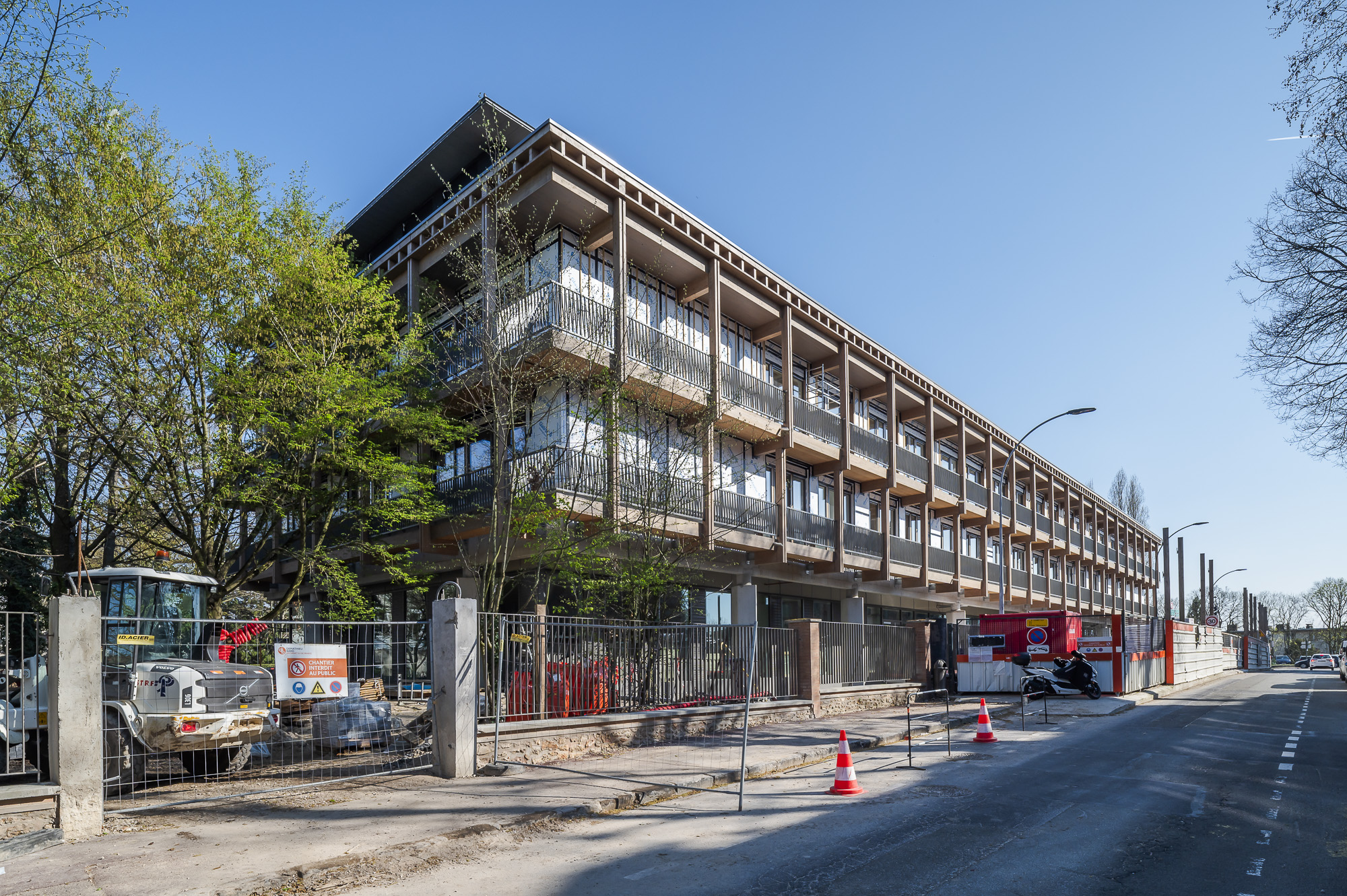

  • Janvier 2024 : Démarrage des travaux

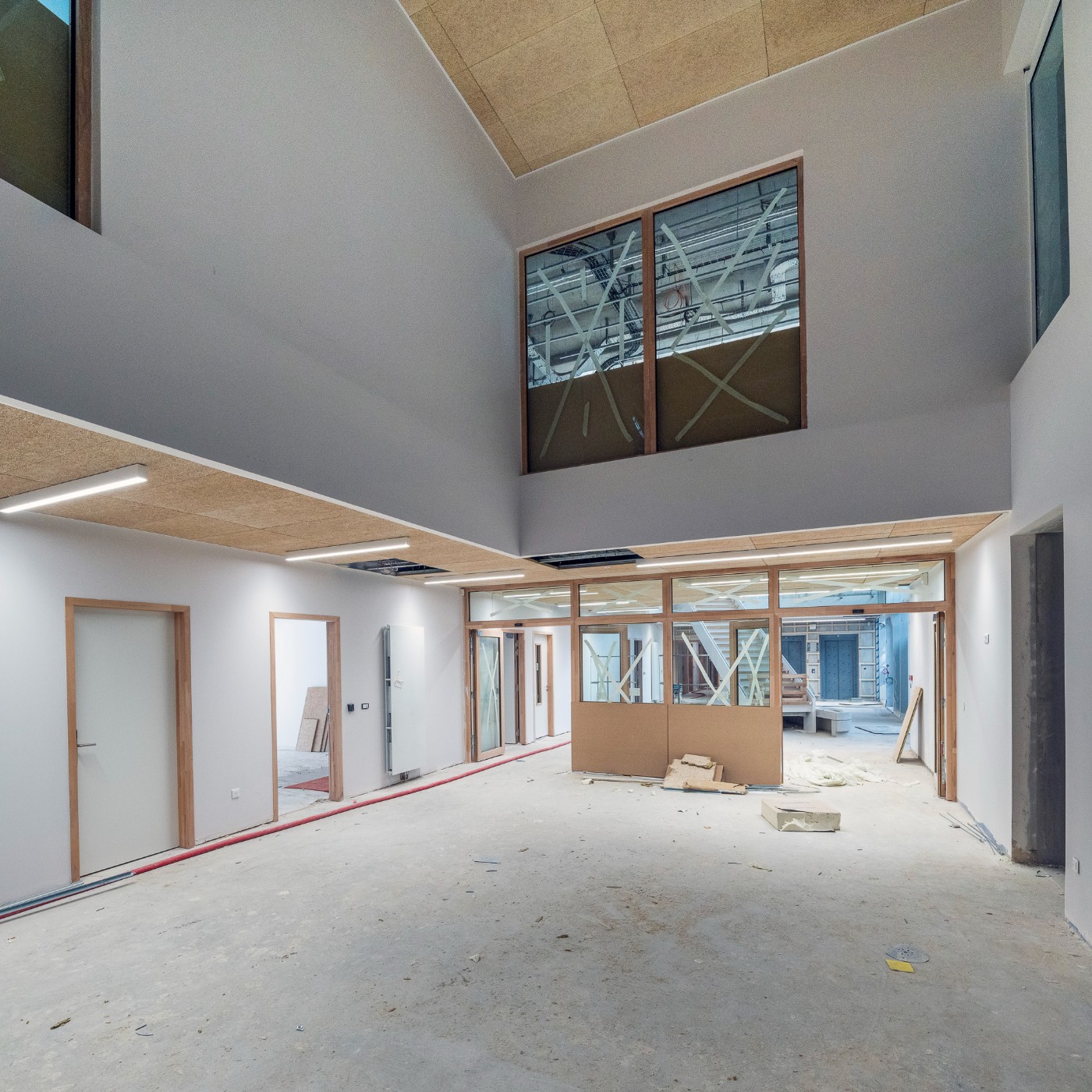

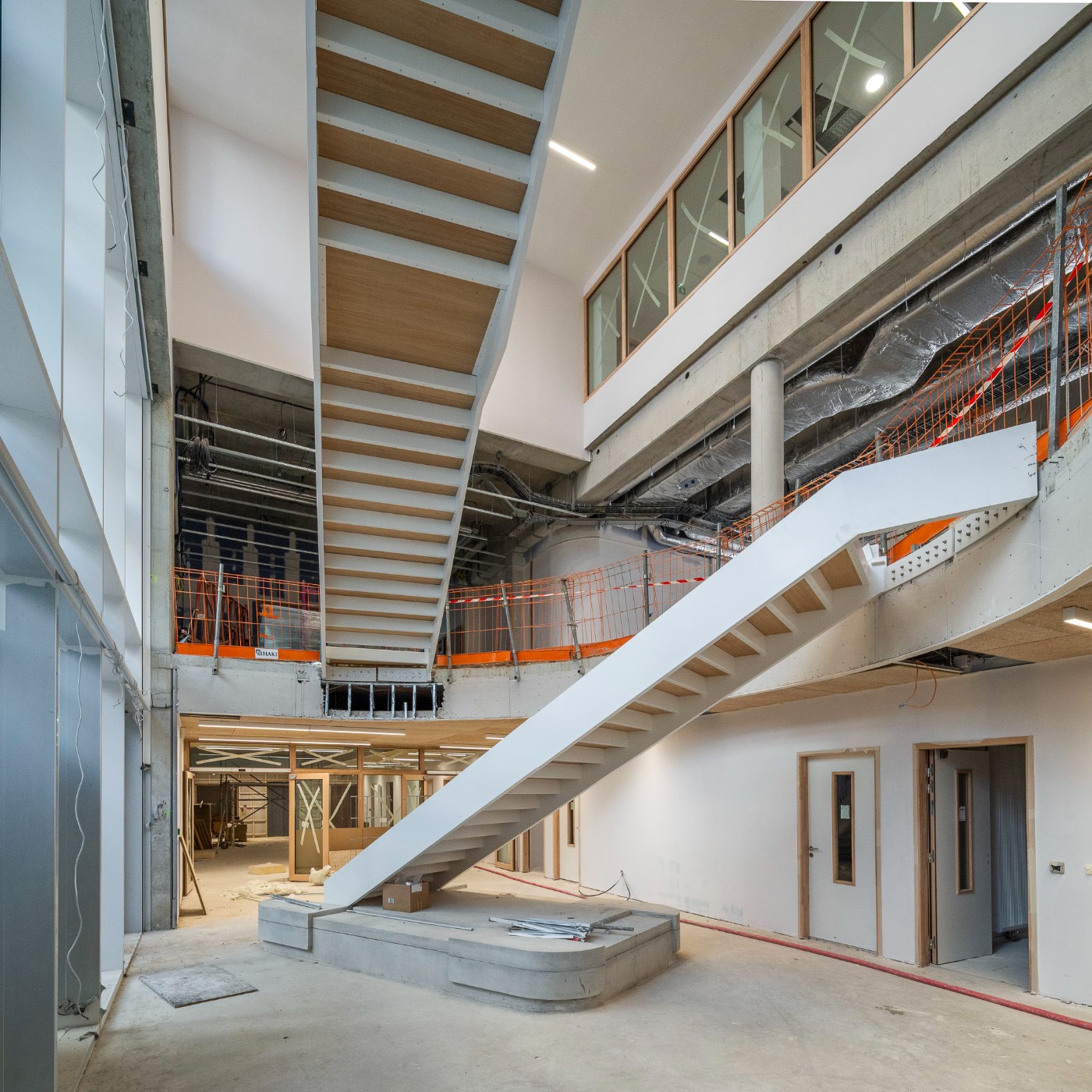

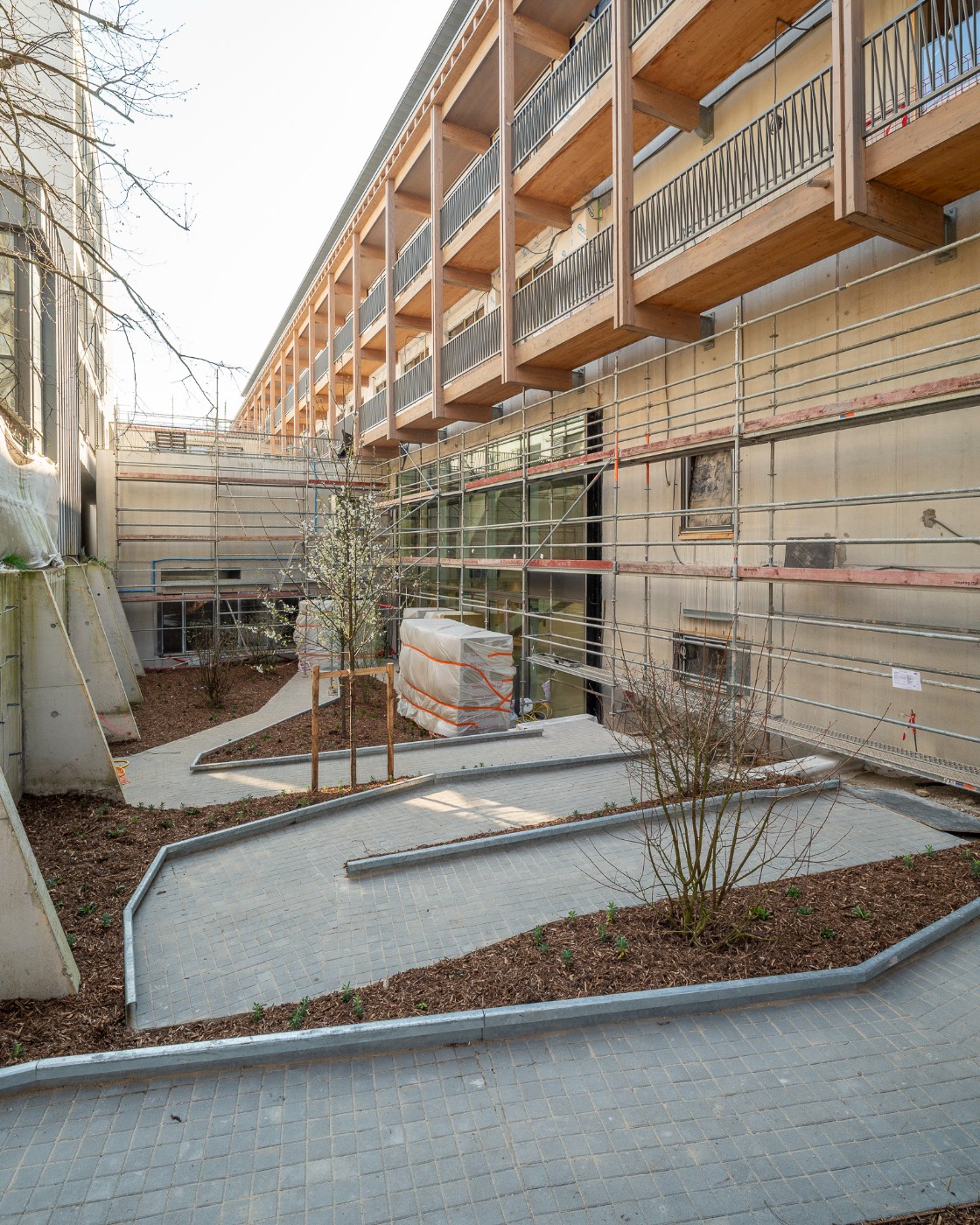

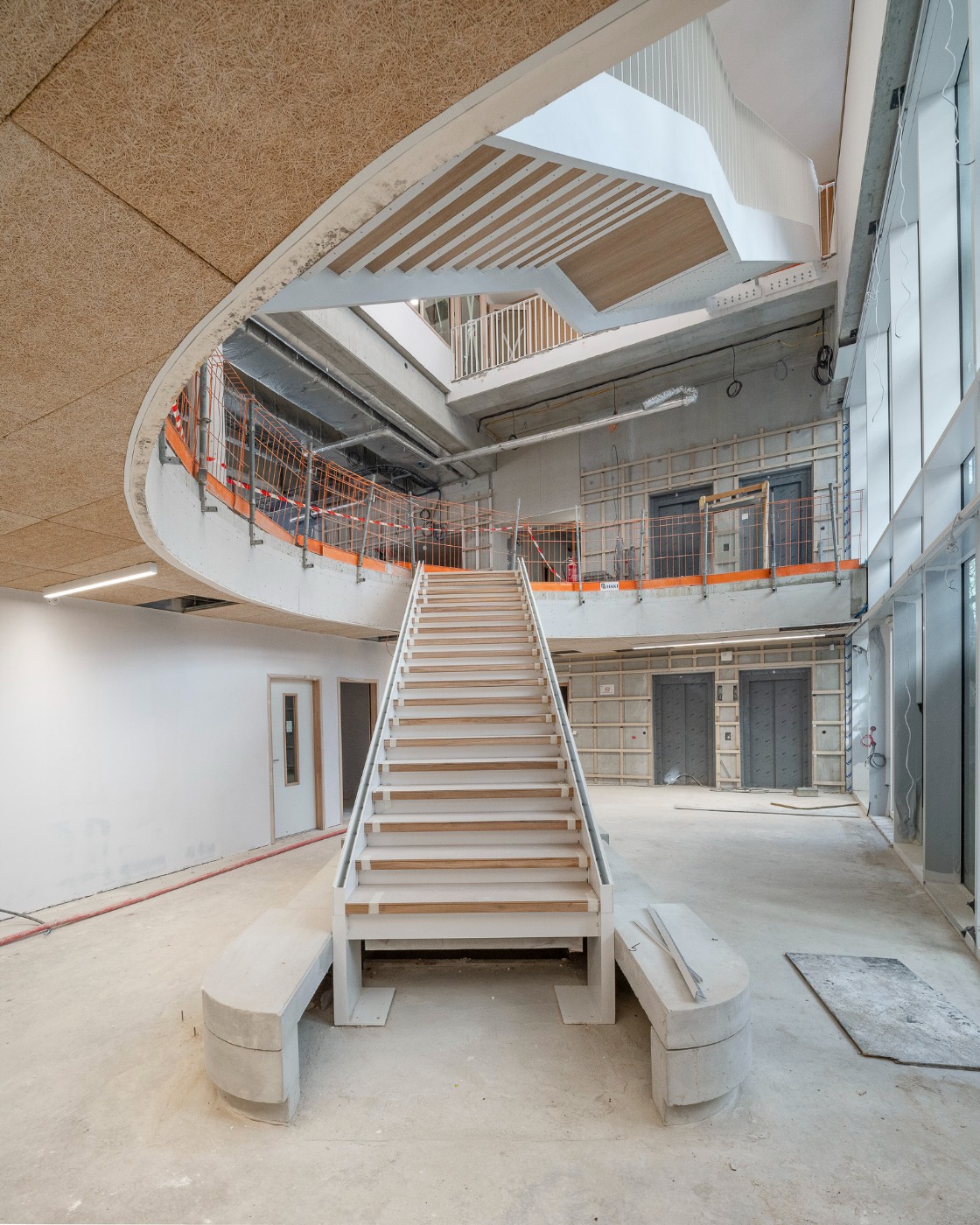

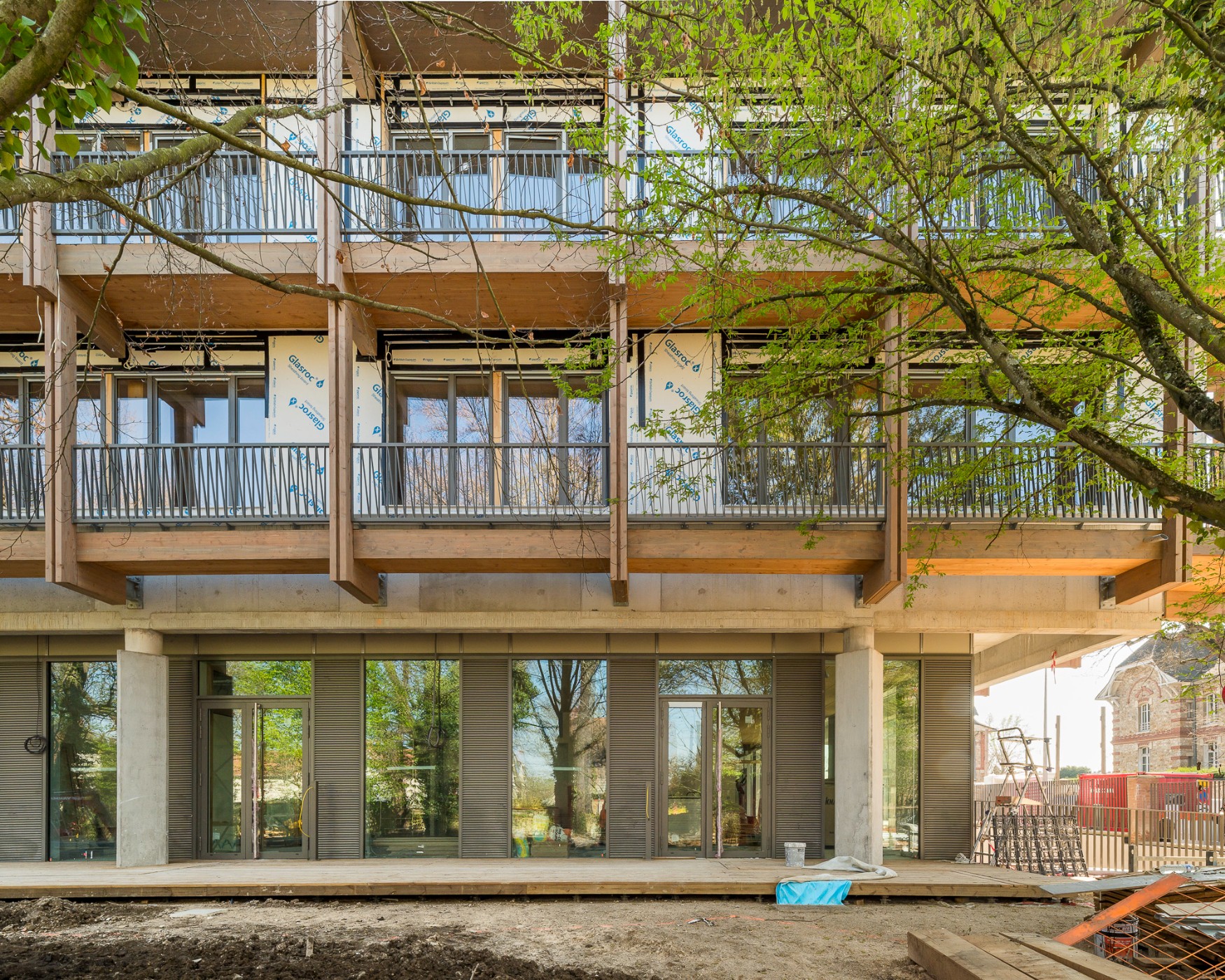

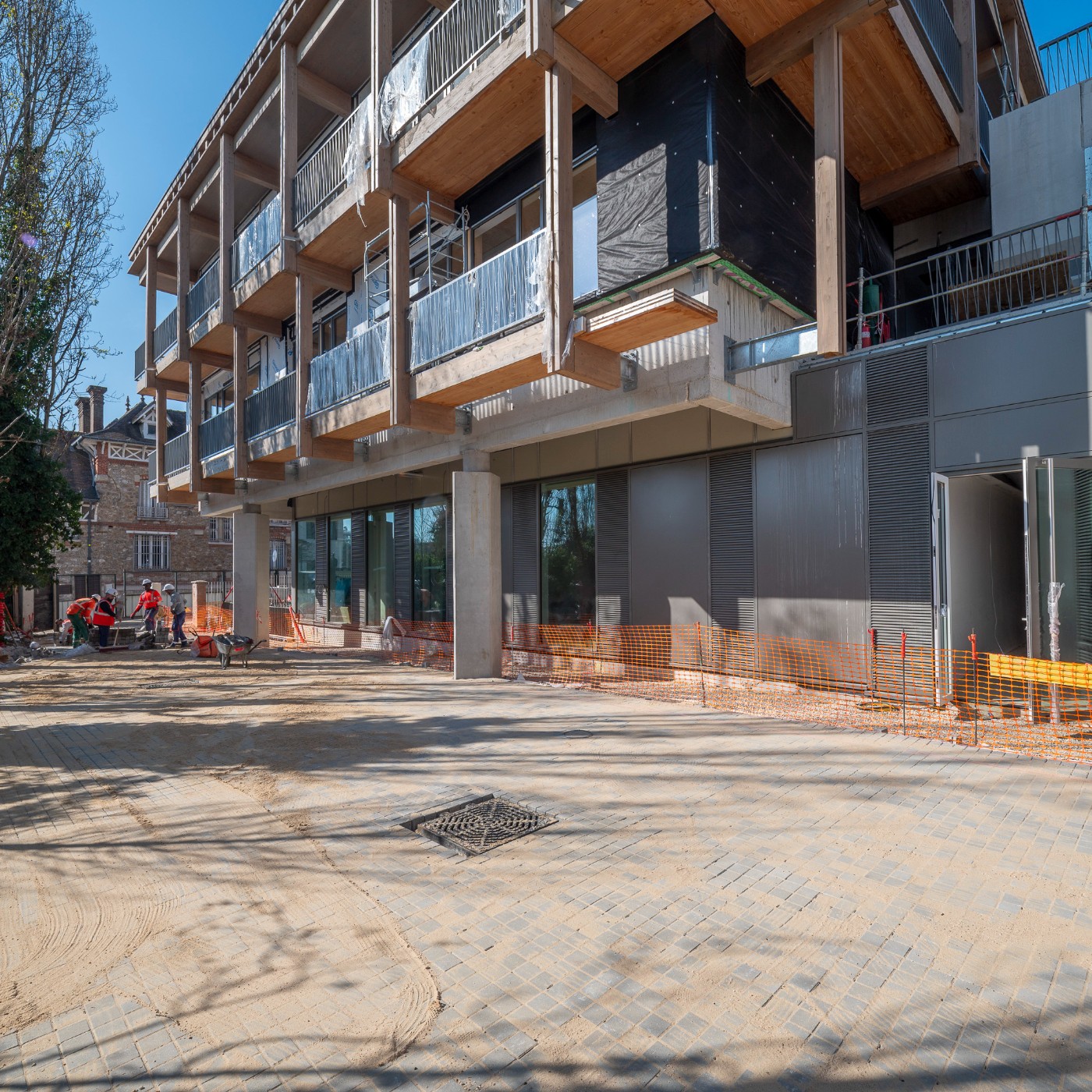

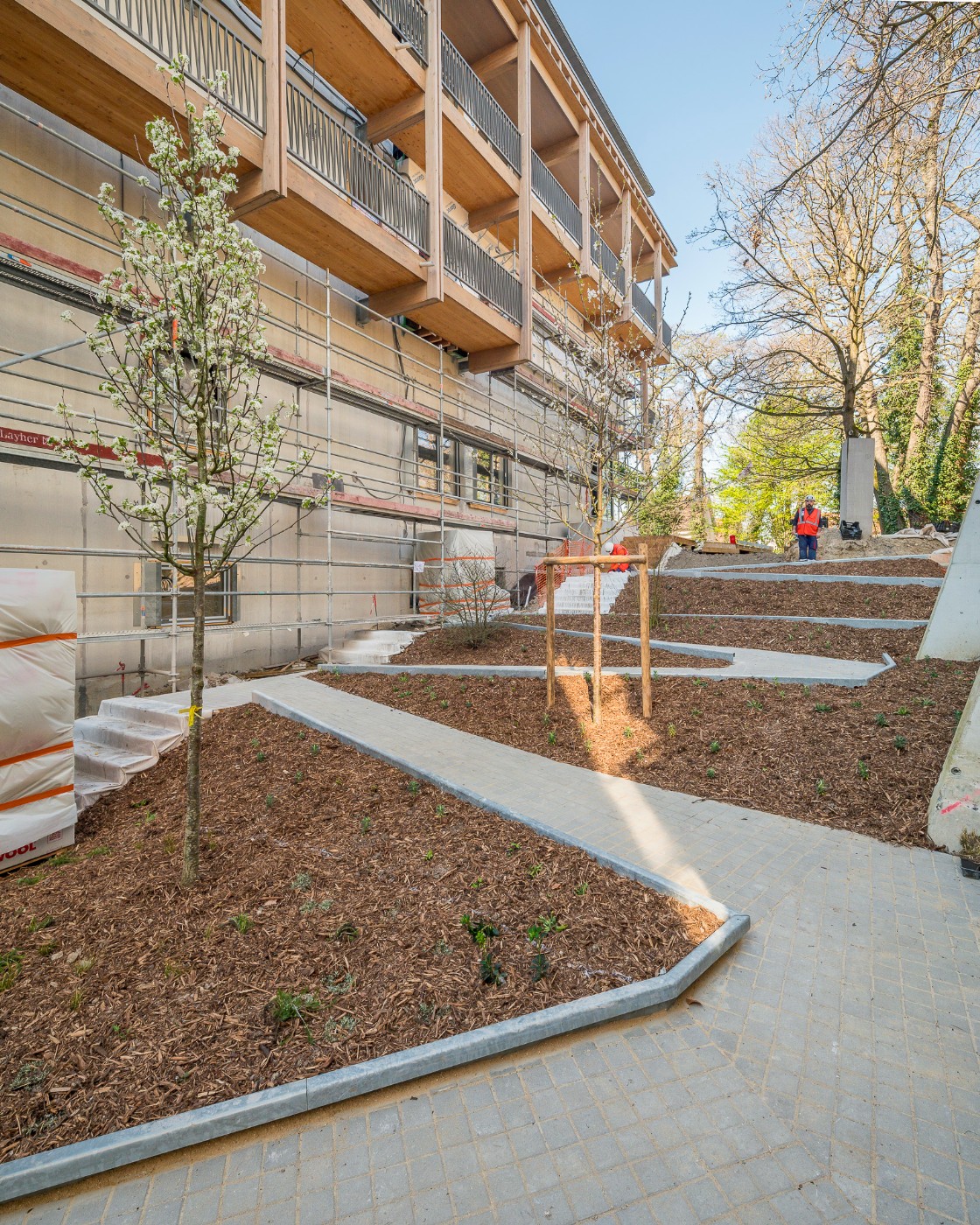

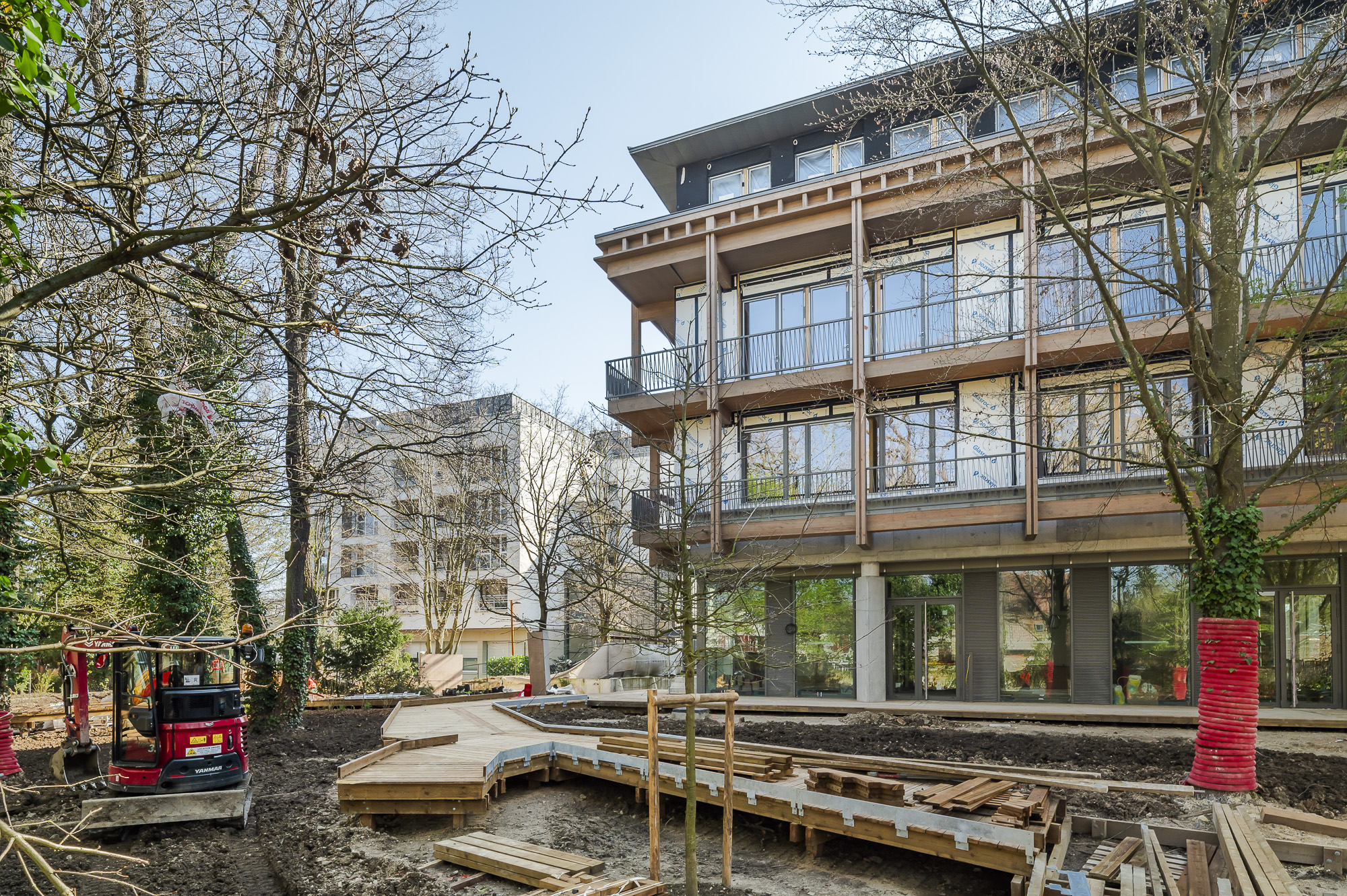

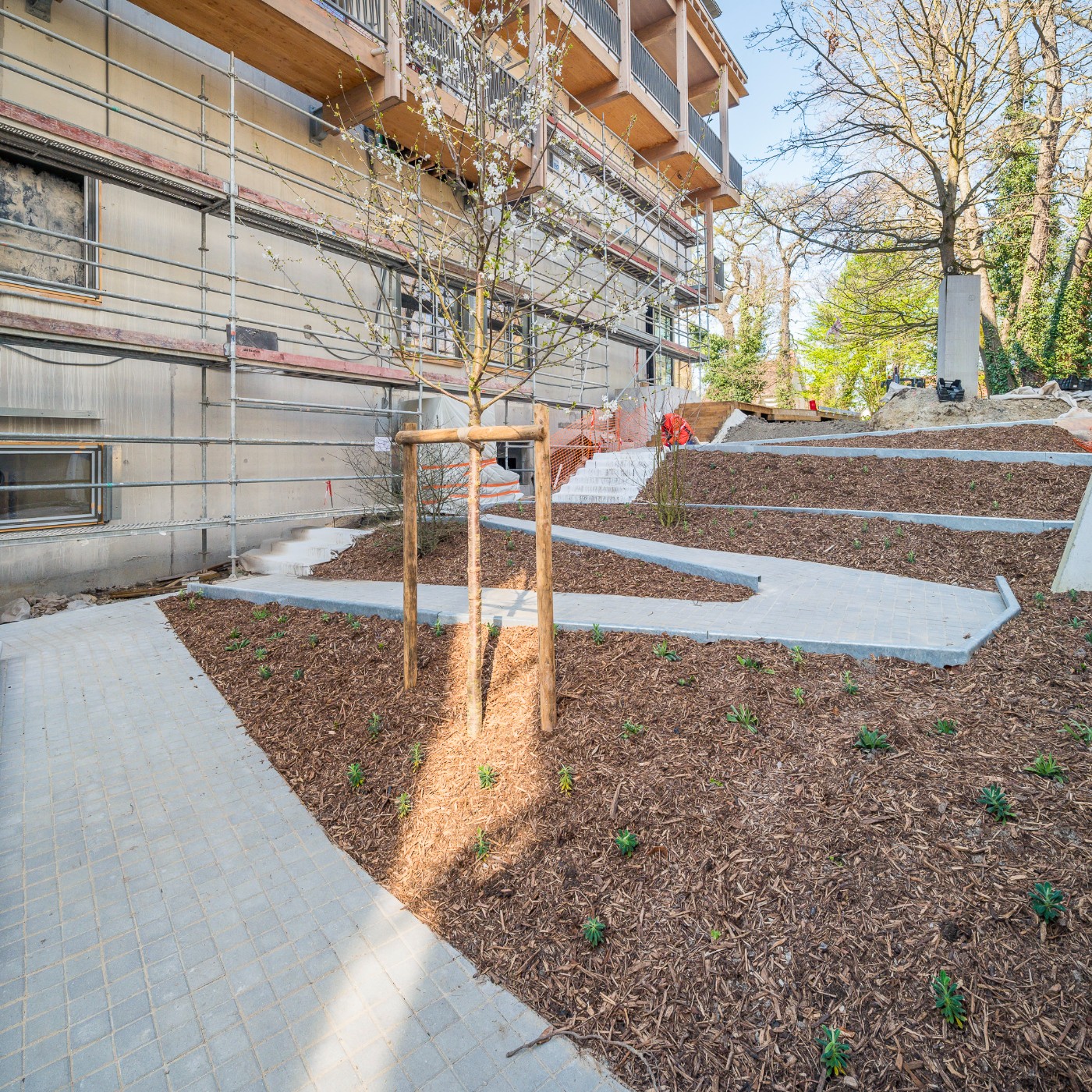

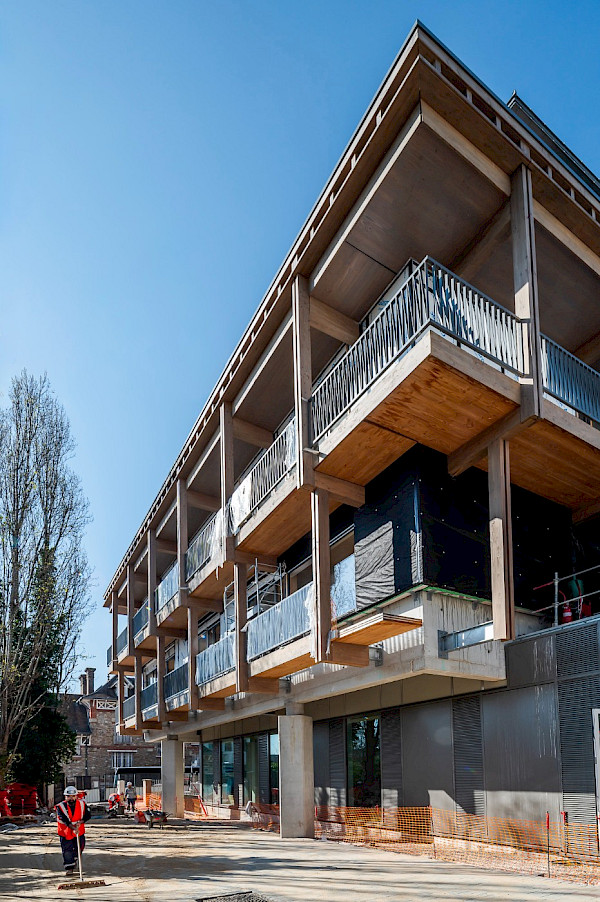

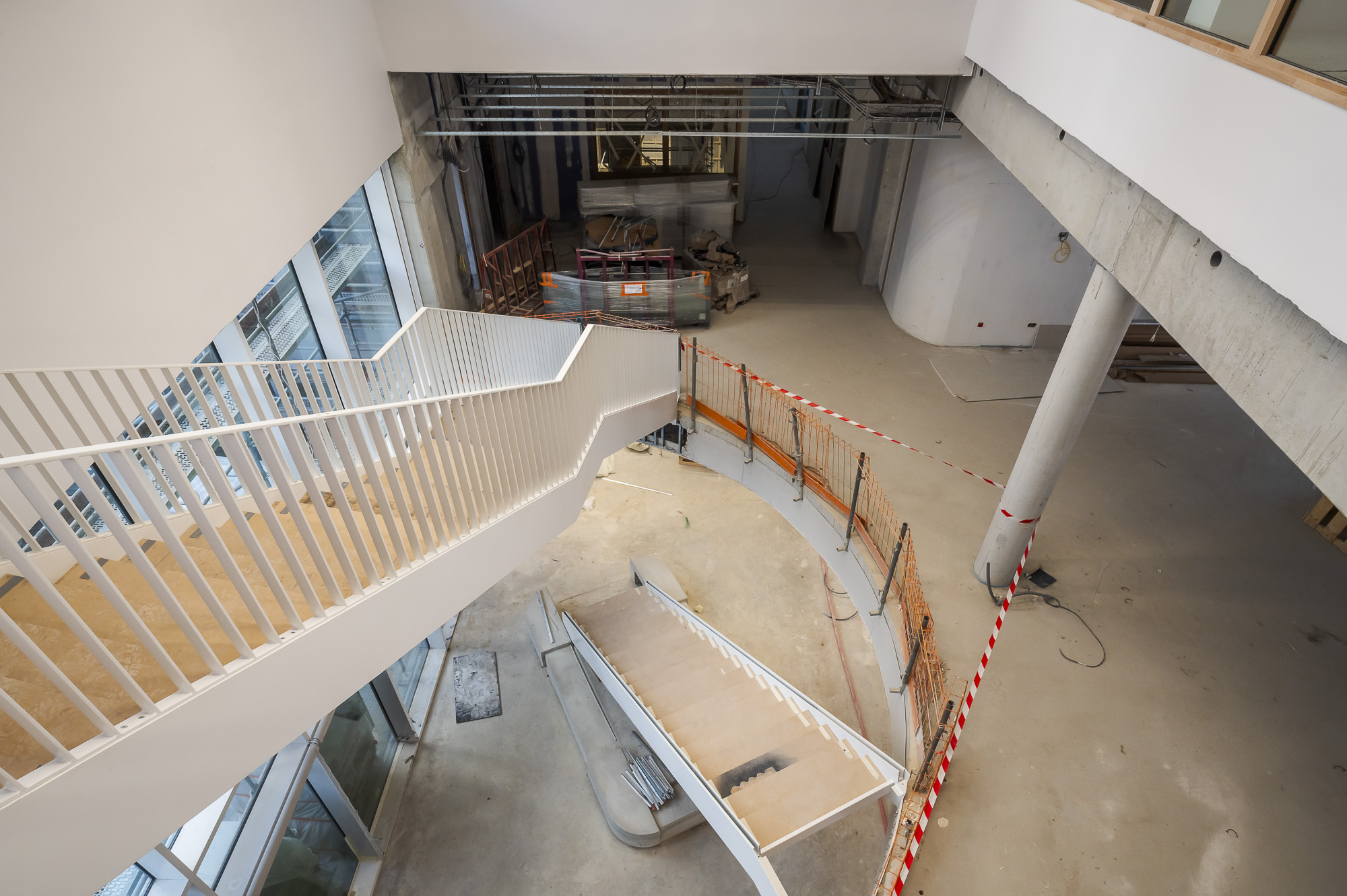

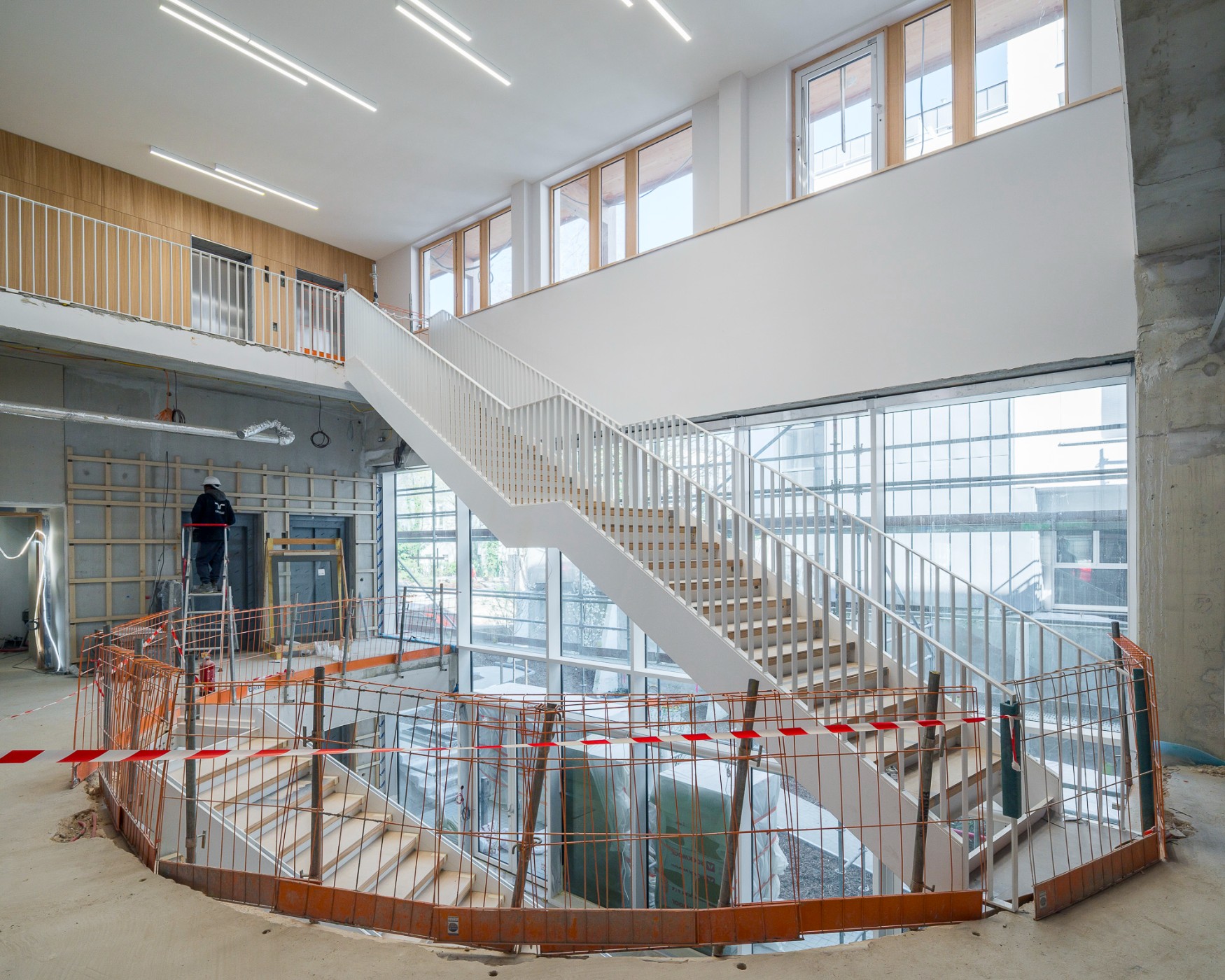

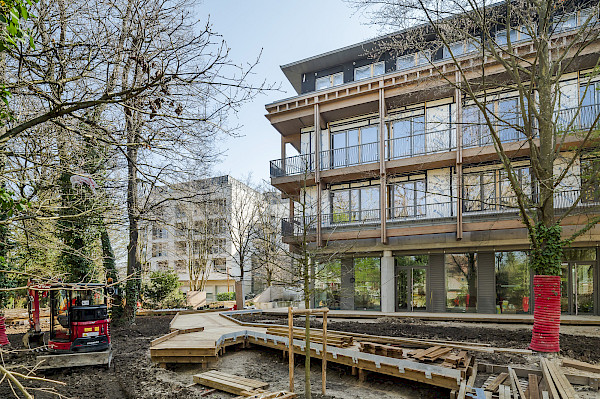

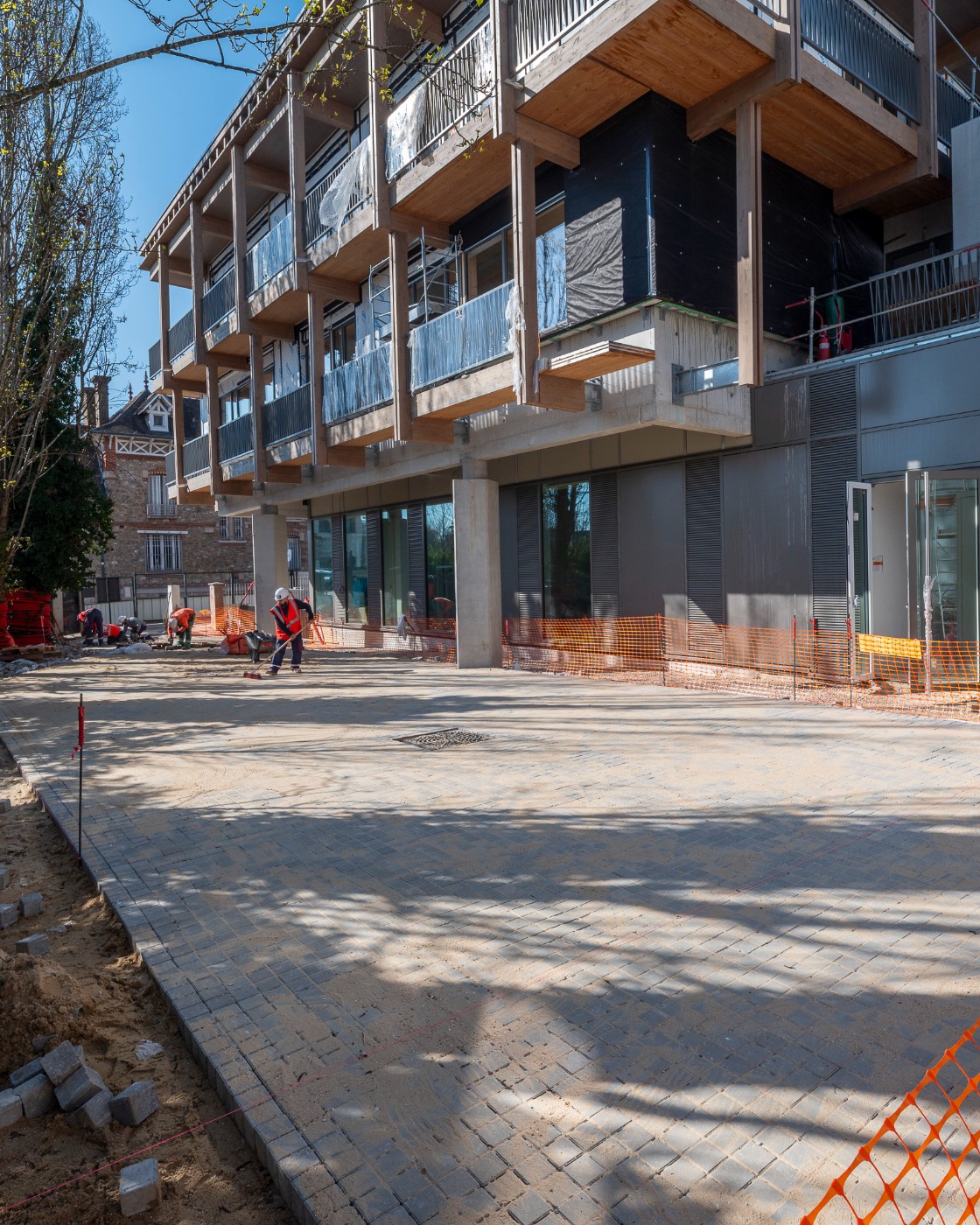

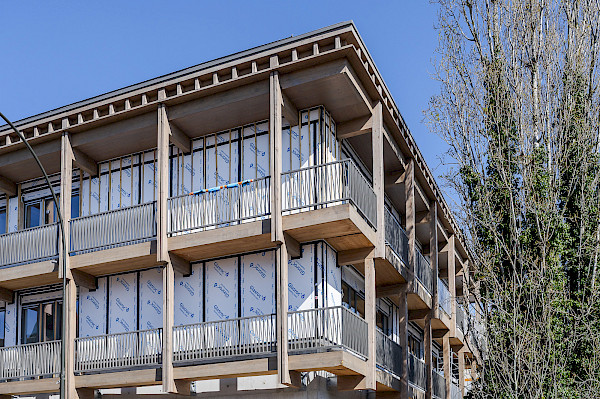

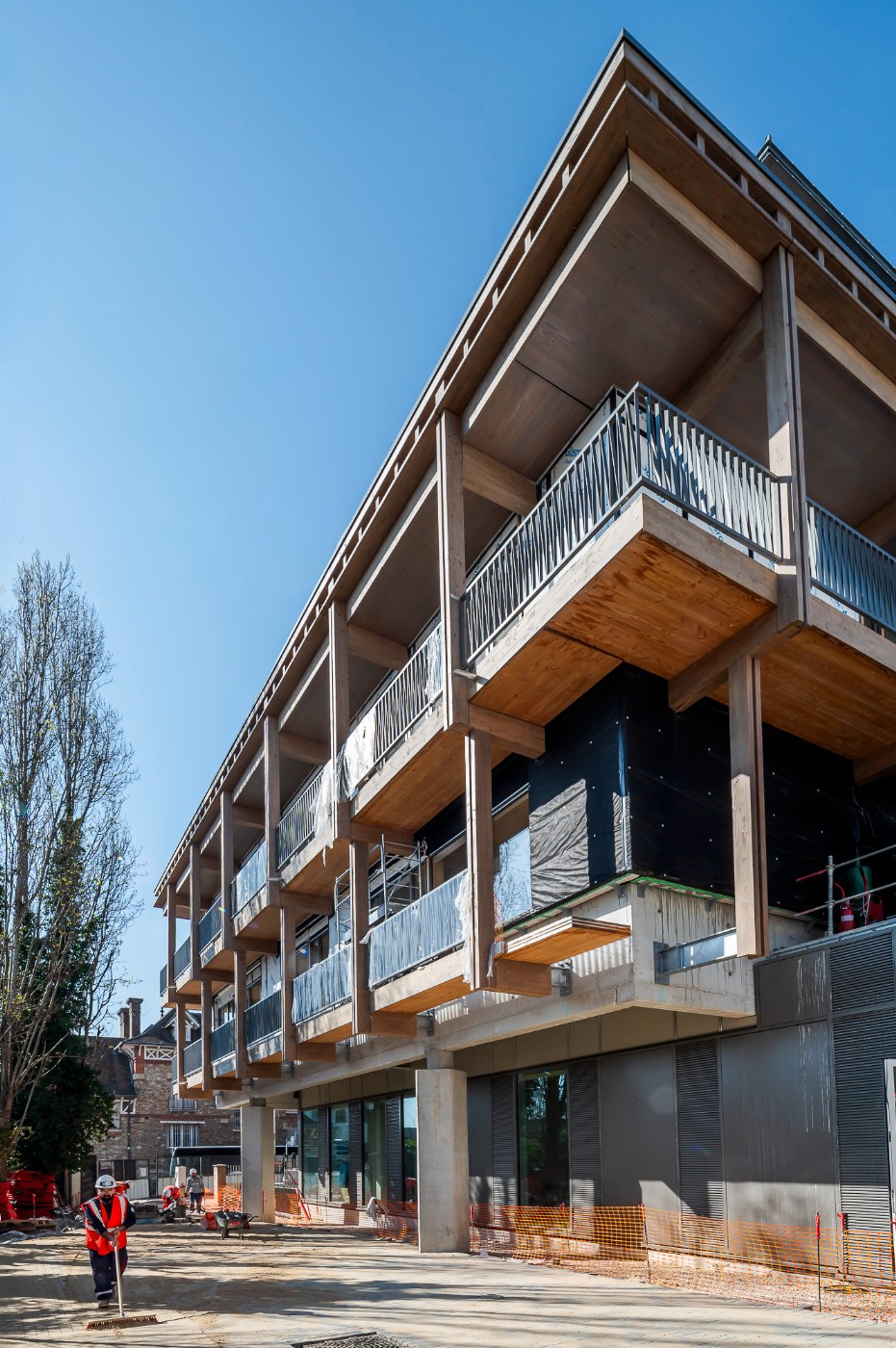

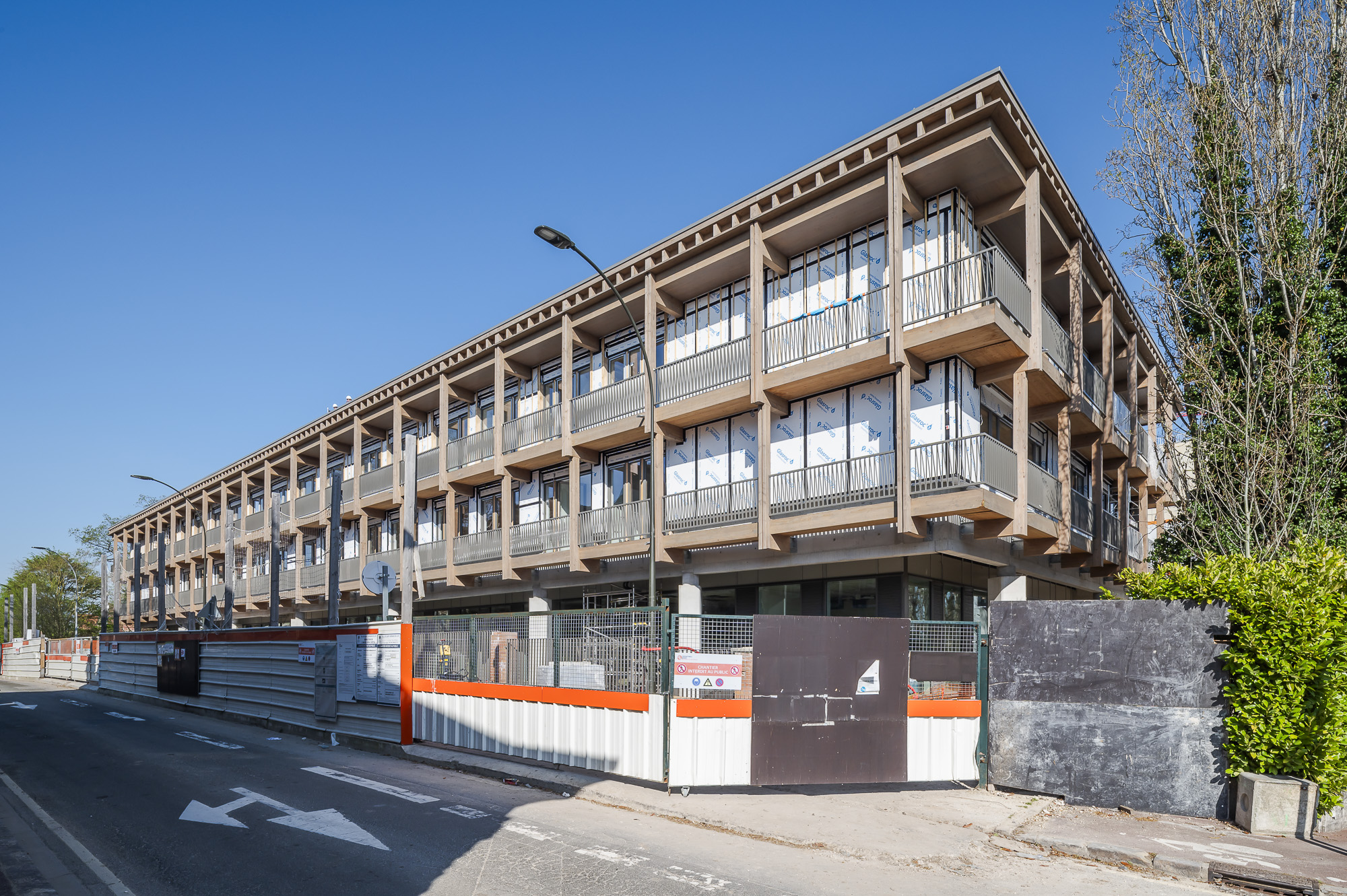

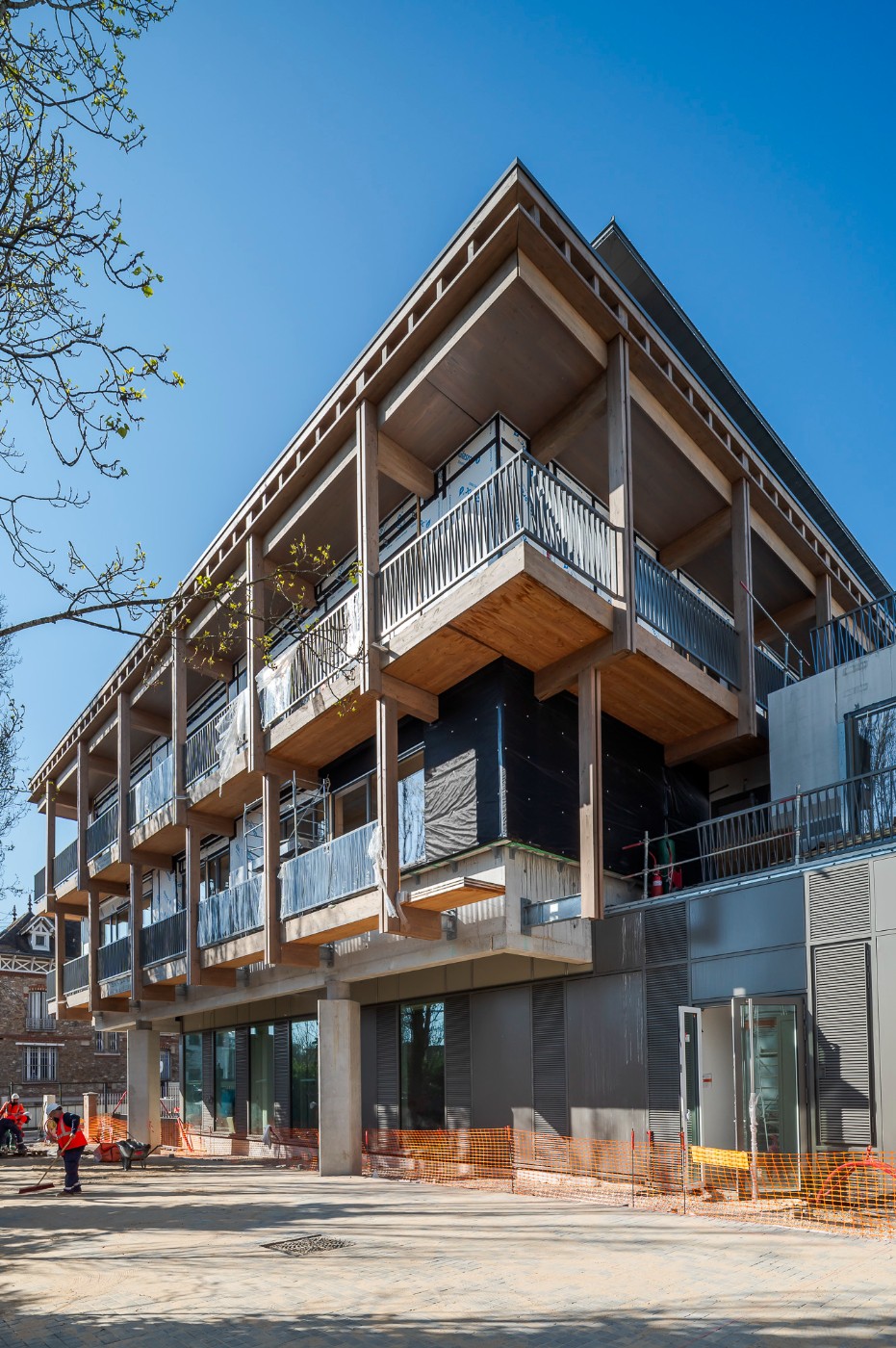

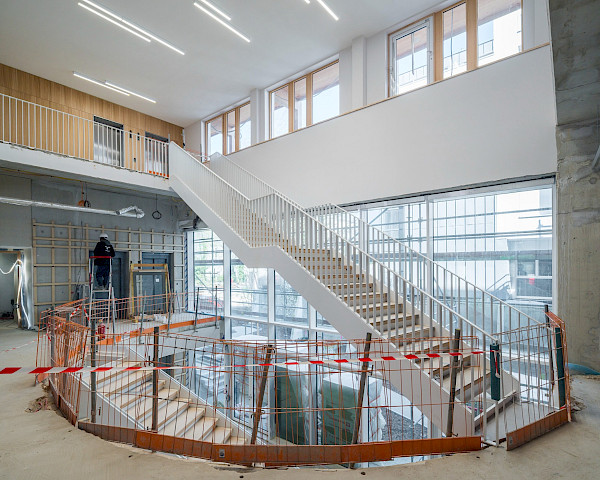

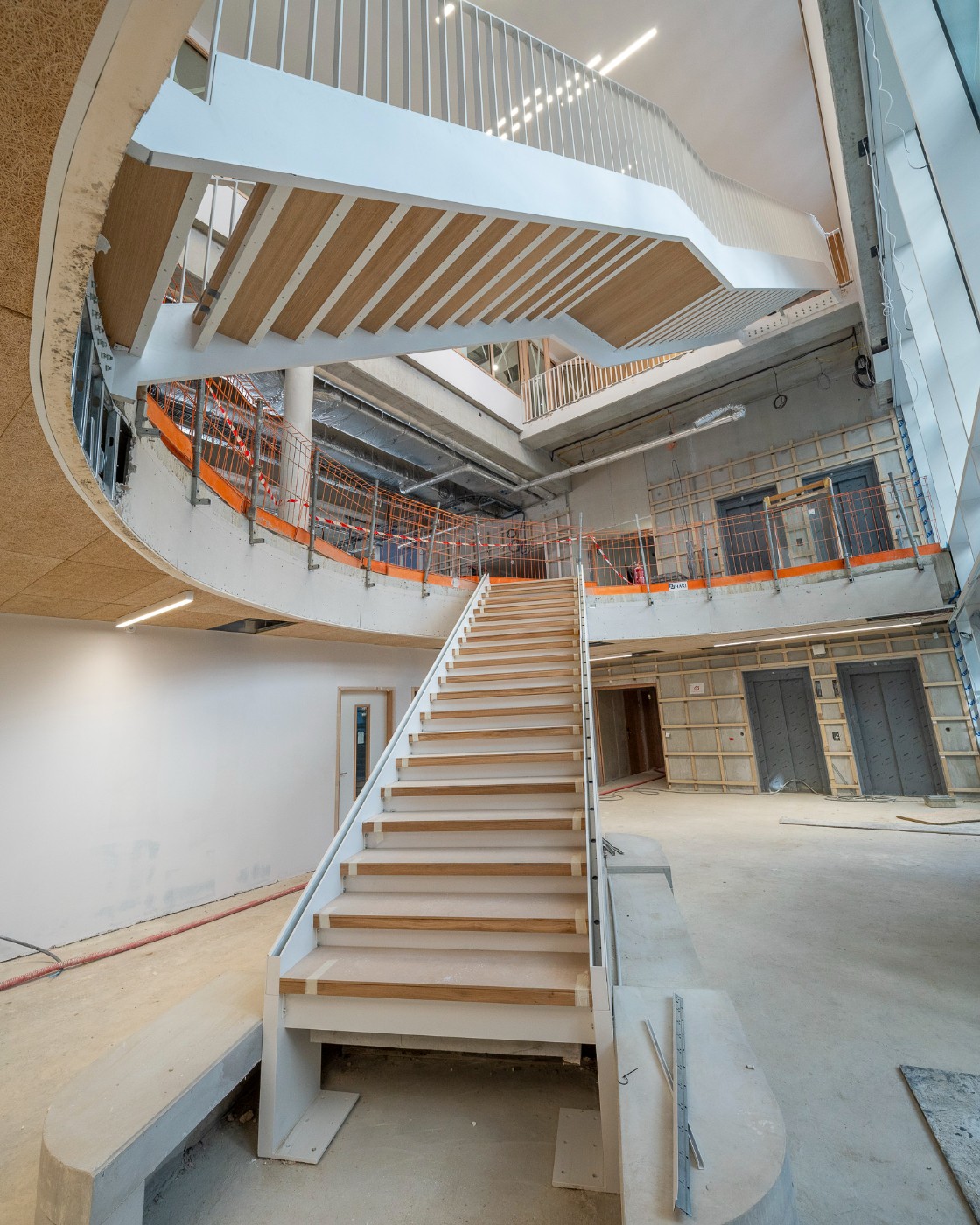

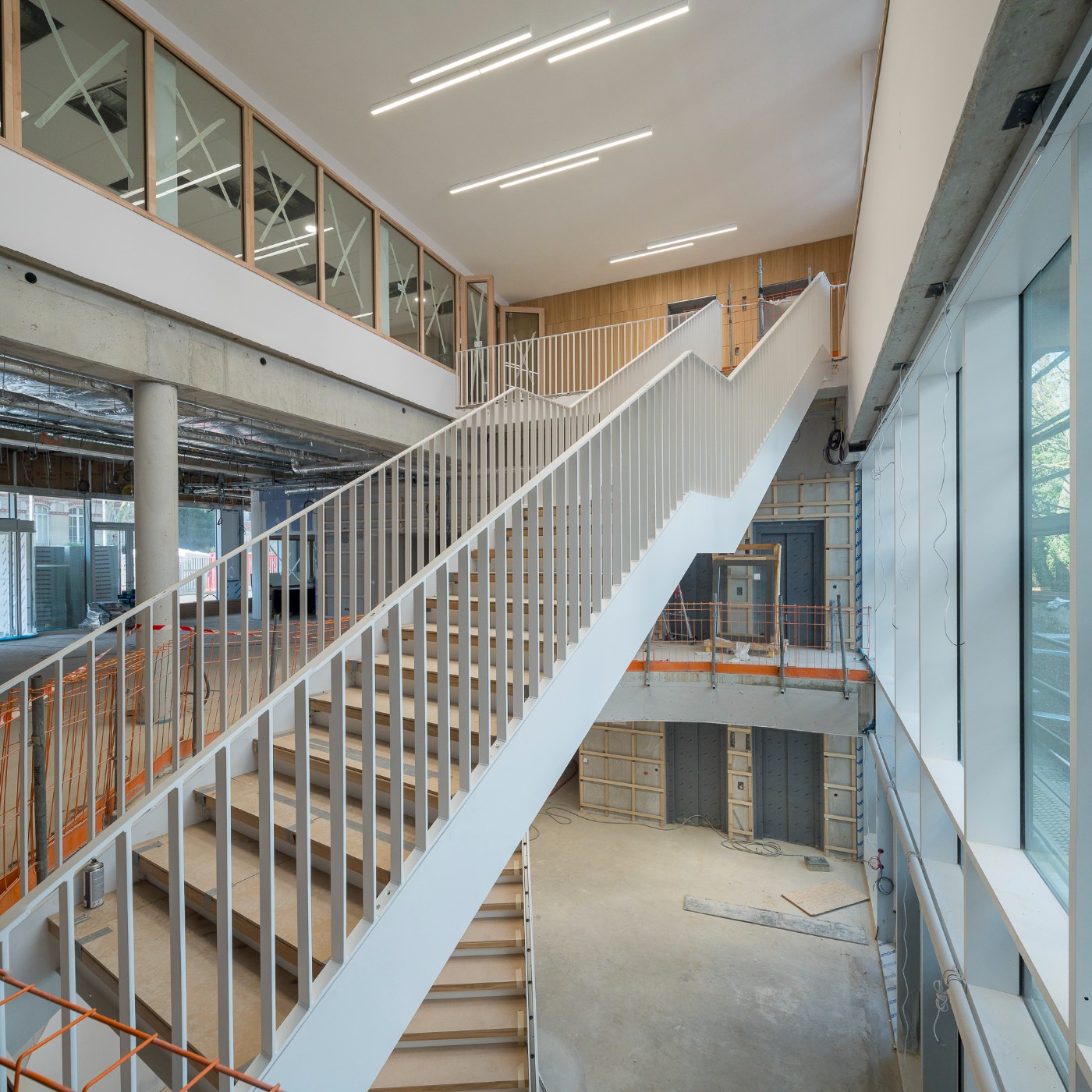

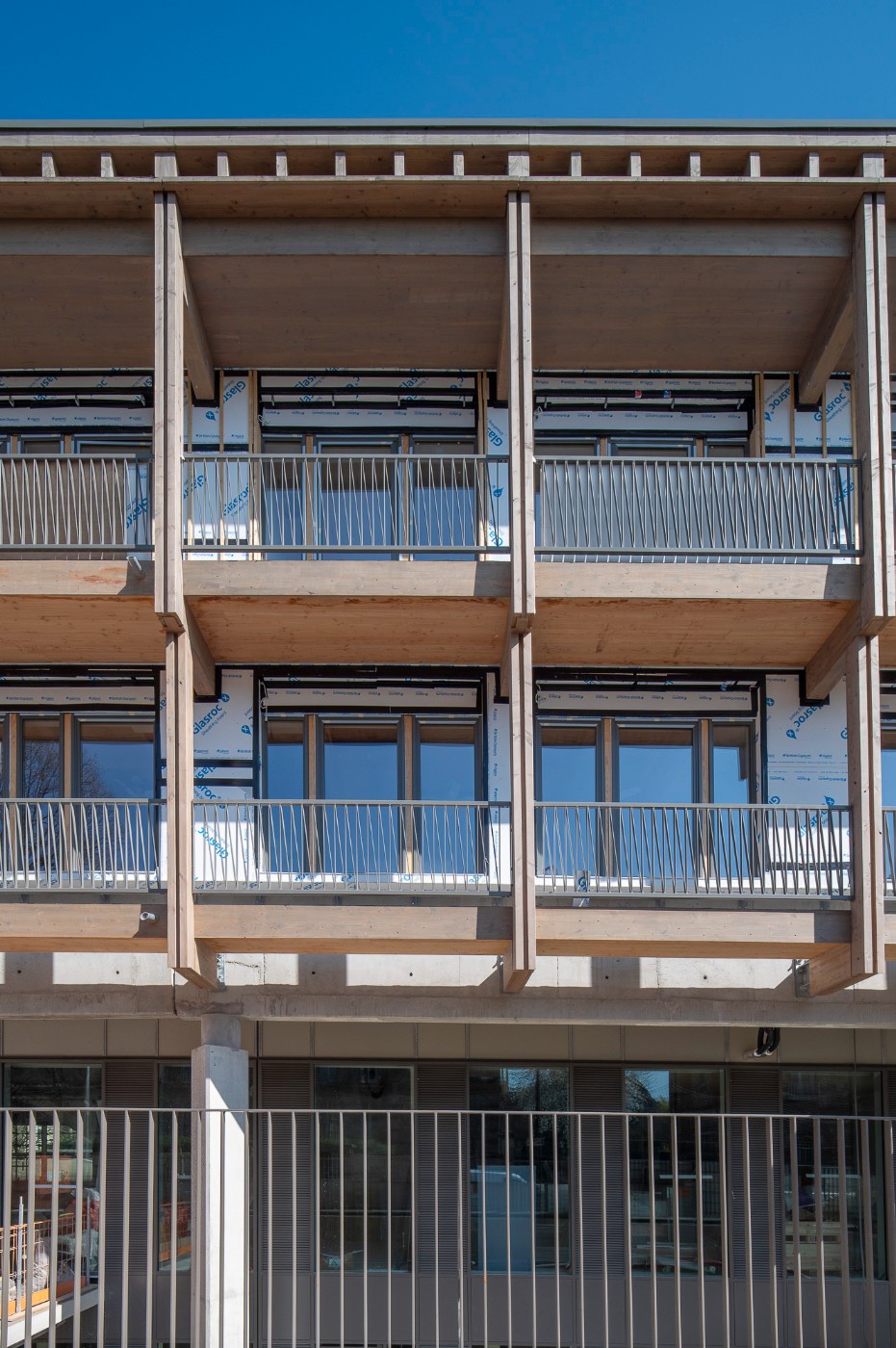

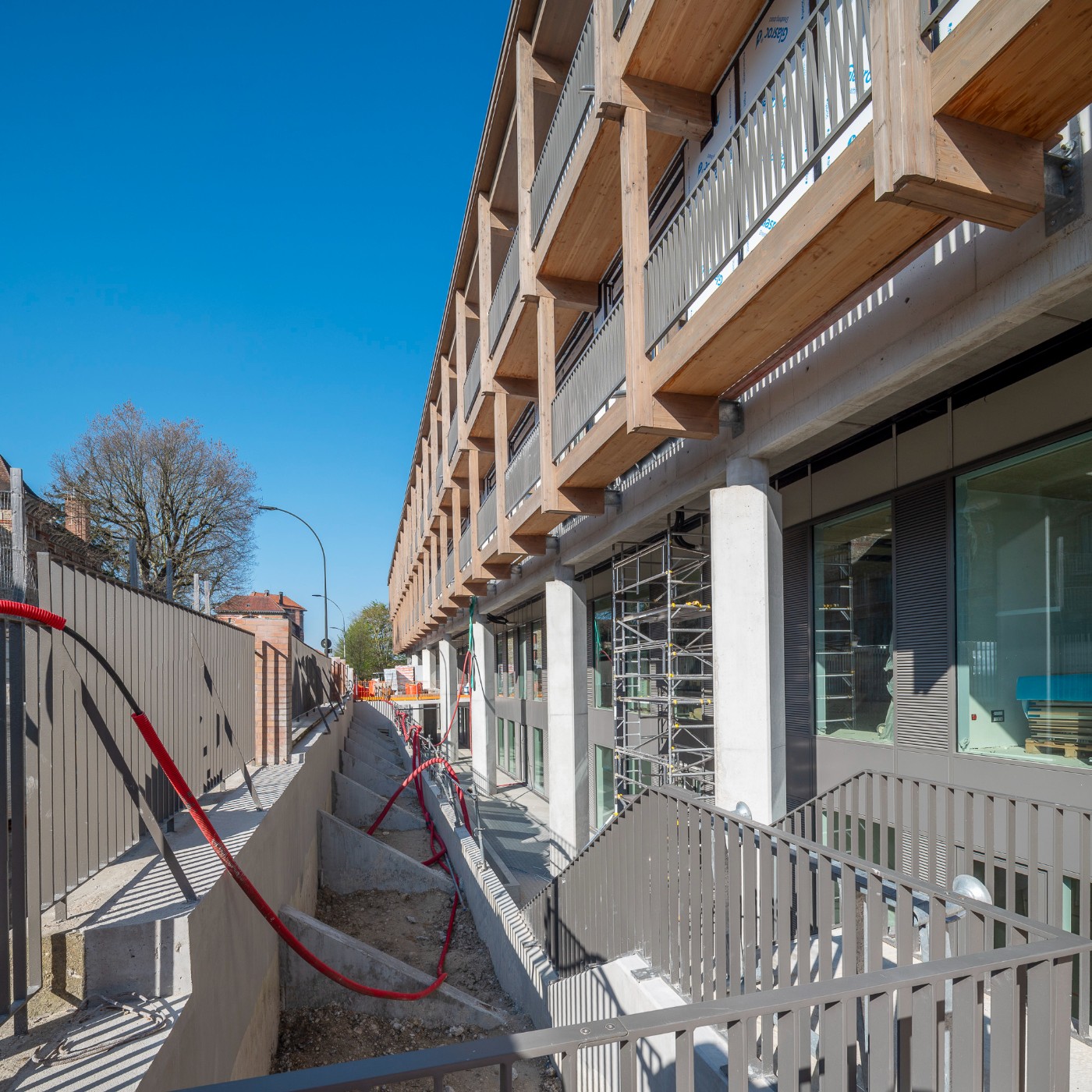

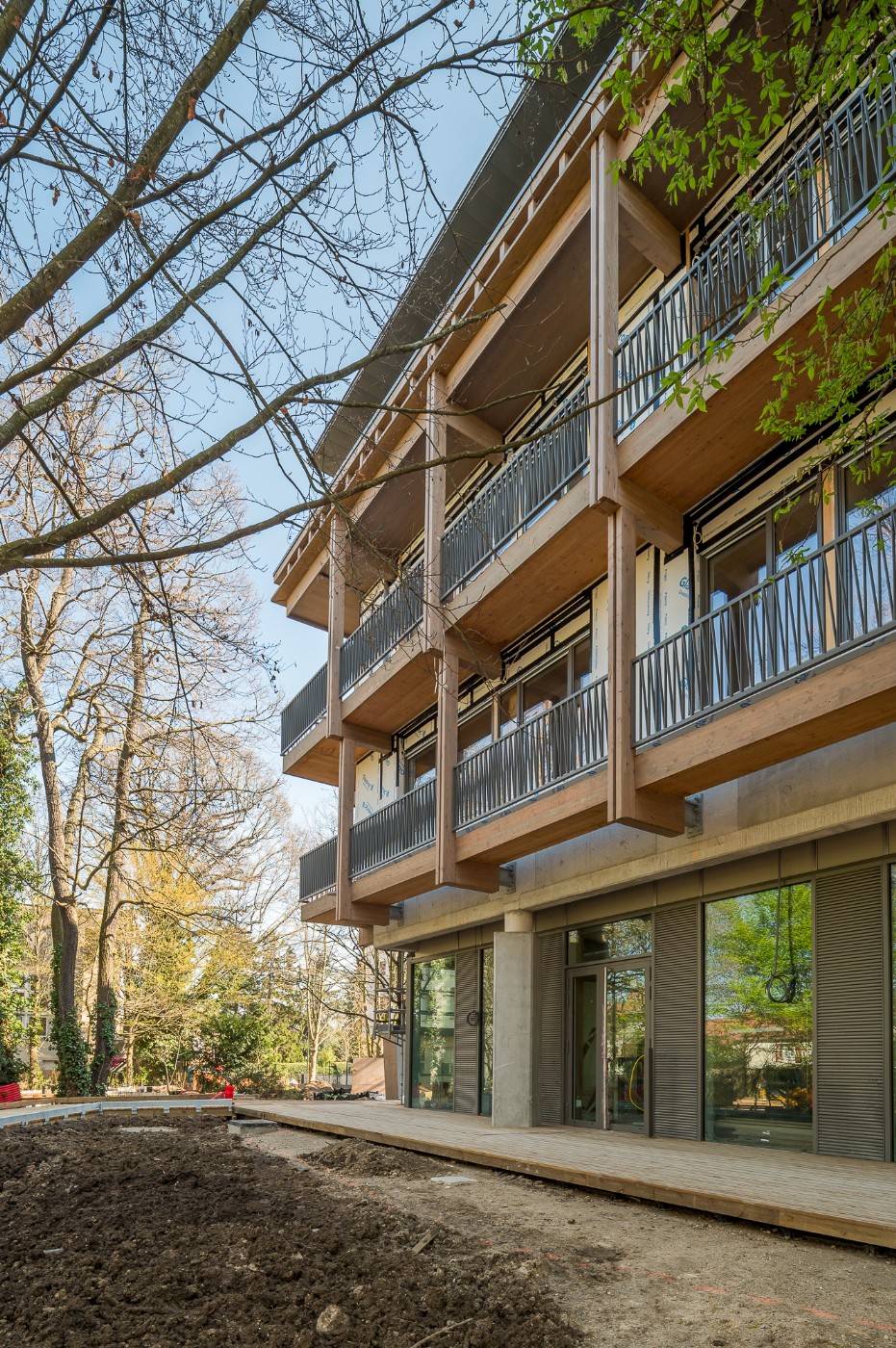

  • Eté 2025 : Livraison prévisionnelle

Relogement de l'INSEI (Institut National Supérieur de formation et de recherche pour l'Education Inclusive)


  • Janvier 2023 : Notification du marché de Maîtrise d'oeuvre (MOE)
  • Octobre 2023 : Notification des marchés de travaux et démarrage de la période de préparation
  • Avril 2024 : Réception des travaux
  • Mai – juin 2024 : Déménagements de l’INSEI
