Réhabilitation du bâtiment de l’Illustration

Réhabilitation du bâtiment de l’Illustration

Présentation
L’Illustration, ancien site d’impression du journal éponyme totalisant une surface d’environ 30 000 m², s’érige en bâtiment phare du campus de Bobigny. Ce dernier constitue l’un des pôles majeurs d’enseignement et de recherche de l’Université Sorbonne Paris Nord, accueillant principalement l’UFR de Santé, Médecine et Biologie Humaine (SMBH) et l’IUT.

Après cinq phases de réhabilitations successives, les deux-tiers du bâtiment sont à ce jour occupés. Le présent projet consiste en l’achèvement de la reconversion du bâtiment, à savoir l’aile Sud et la barrette centrale désaffectées. Il s’agit d’aménager de nouveaux espaces pour l’enseignement et la vie étudiante, tout en améliorant la performance énergétique du bâti par la rénovation du clos-couvert (objectif gain de 40% énergie finale).

Mission Epaurif  : mandat maitrise d’ouvrage.

Grandes lignes du programme

Le projet s’inscrit dans la politique patrimoniale universitaire correspondant aux priorités de l’Etat dans le cadre du Contrat Plan Etat Région (CPER) 2015-2020 et du Plan de relance, visant à :

  • Améliorer les conditions d’accueil des étudiants en lien avec un accroissement de la demande en termes de formation
  • Réduire les consommations énergétiques et les dépenses de fonctionnement de l’université
  • Rationaliser l’implantation des activités et mutualiser les ressources.

L’opération intègre différents leviers en faveur du développement durable :

  • Désimperméabilisation des sols limitant l’effet d’îlot de chaleur
  • Aménagements paysagers favorisant la biodiversité
  • Amélioration de la gestion des eaux pluviales à la parcelle
  • Intégration de plusieurs matériaux d’origine biosourcé
  • Intégration de matériaux issus du réemploi

L’opération intègre également, dans une phase ultérieure, le réaménagement de l’ensemble des espaces extérieurs du campus de Bobigny (programmation prévue au T2 2023).
Le programme de l’opération prévoit :
• Phase en cours de réalisation:

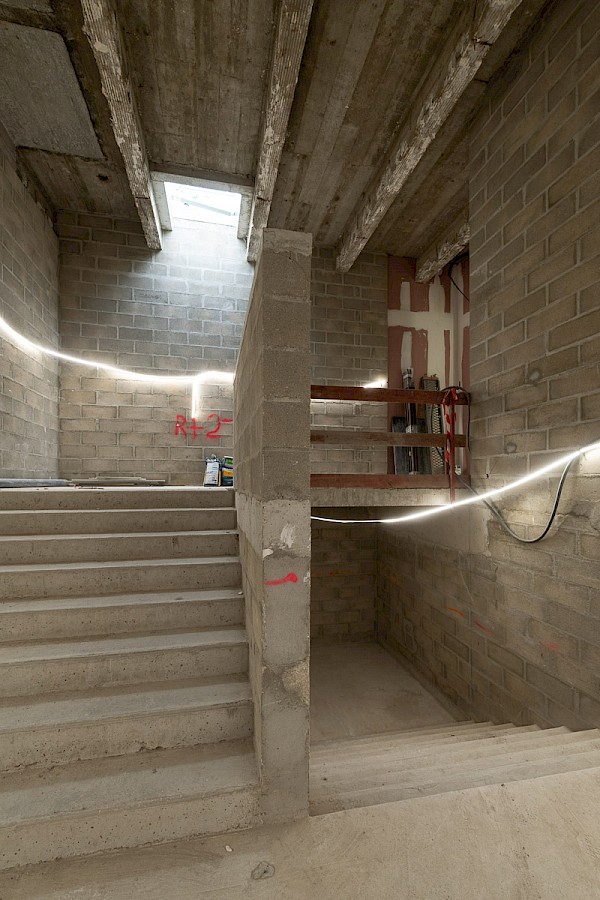

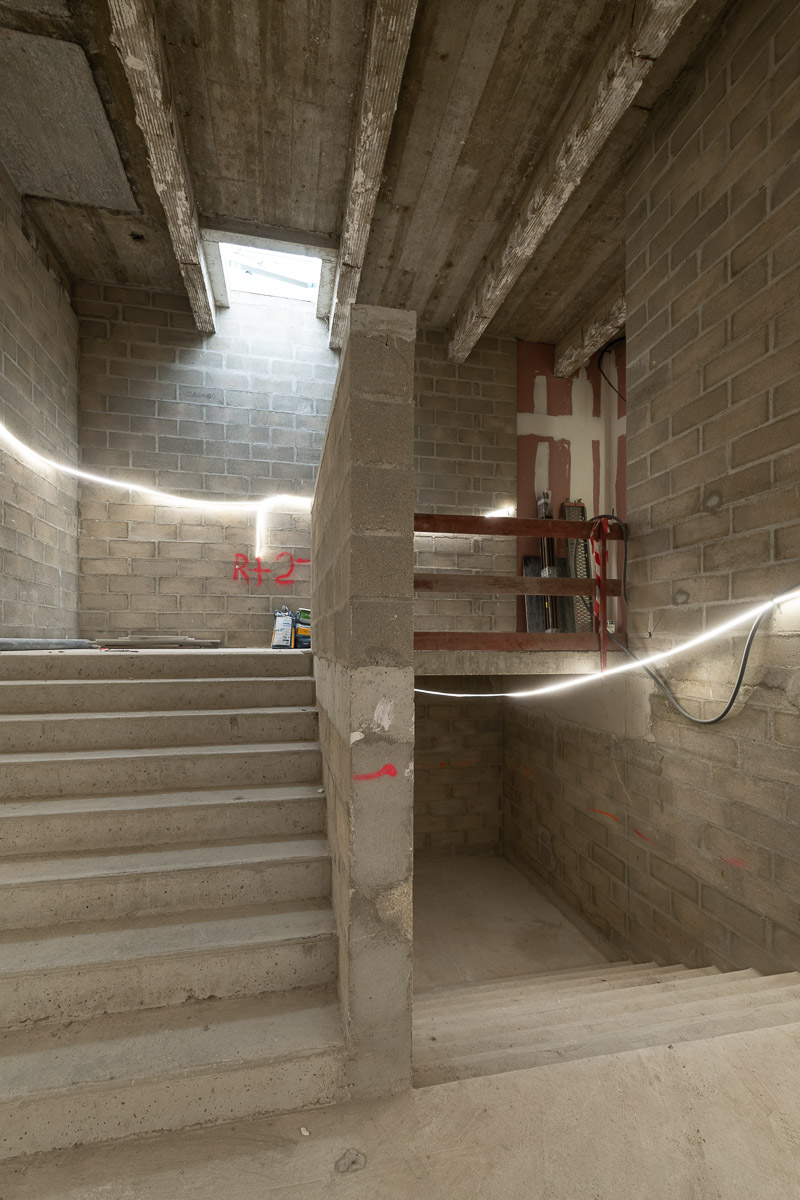

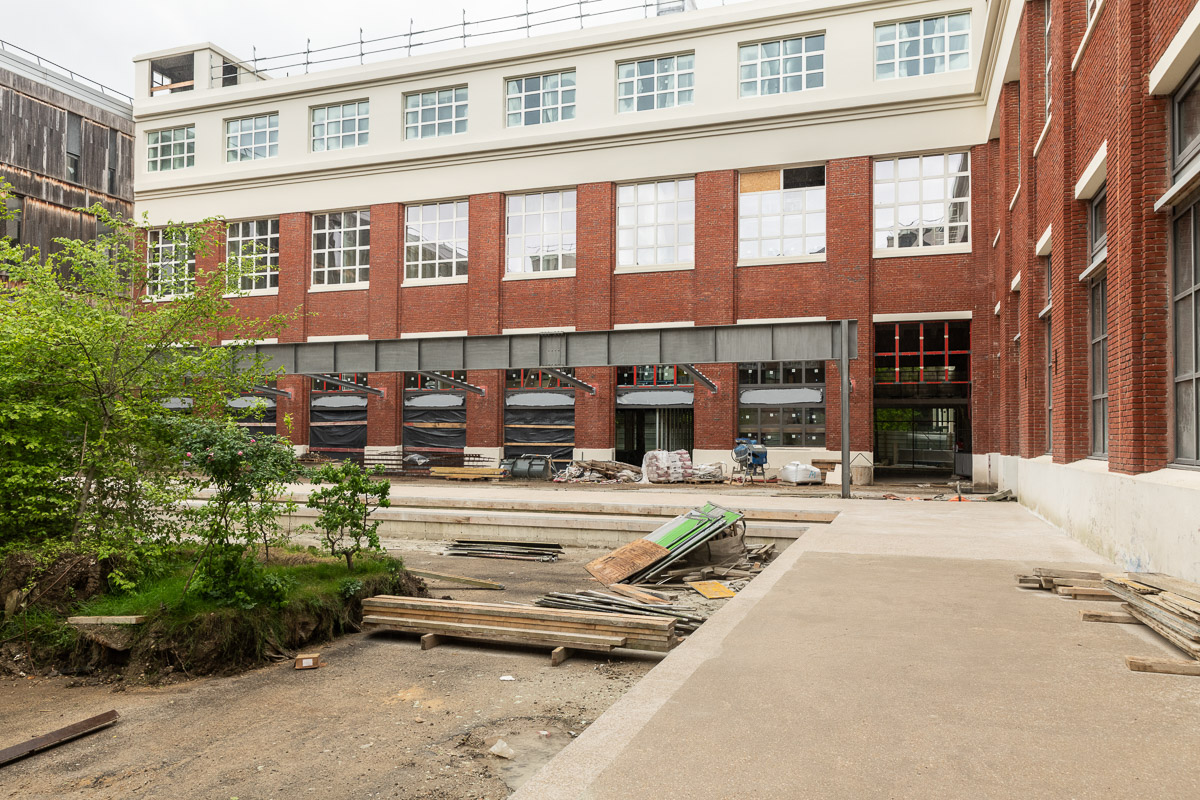

- Désamiantage, déplombage et curage du bâtiment,

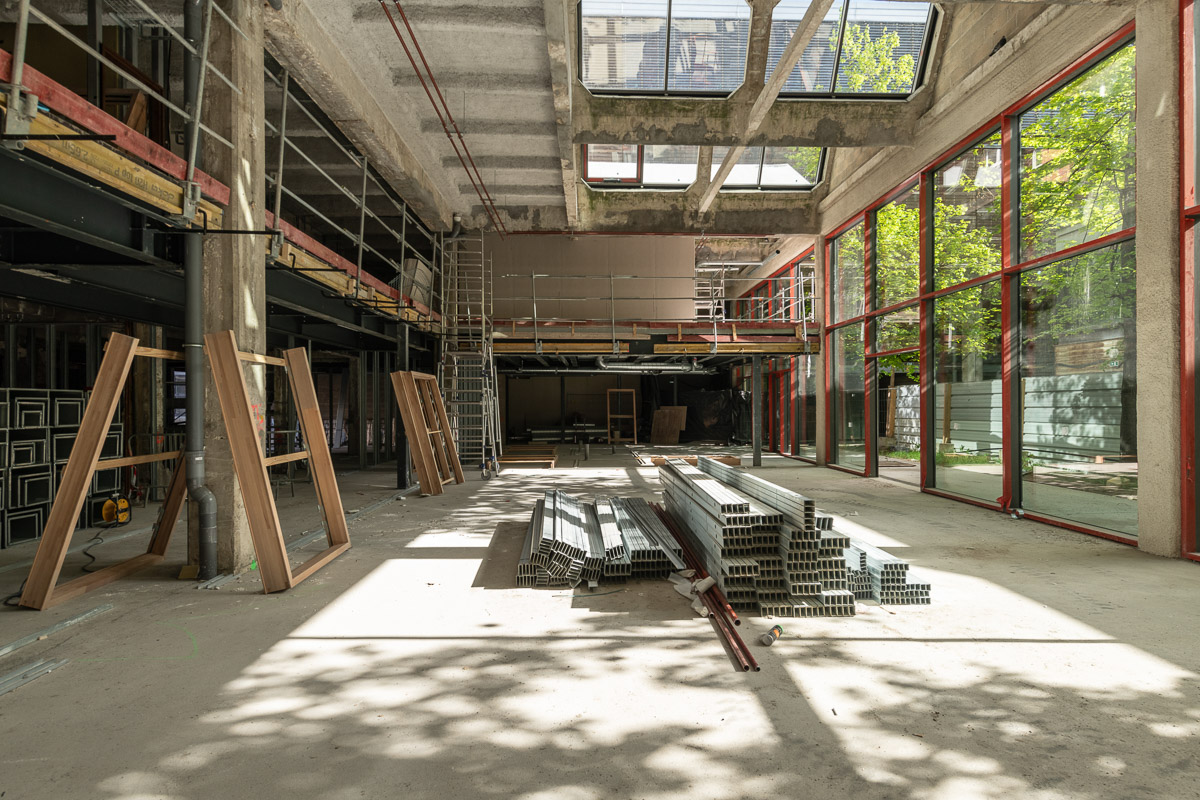

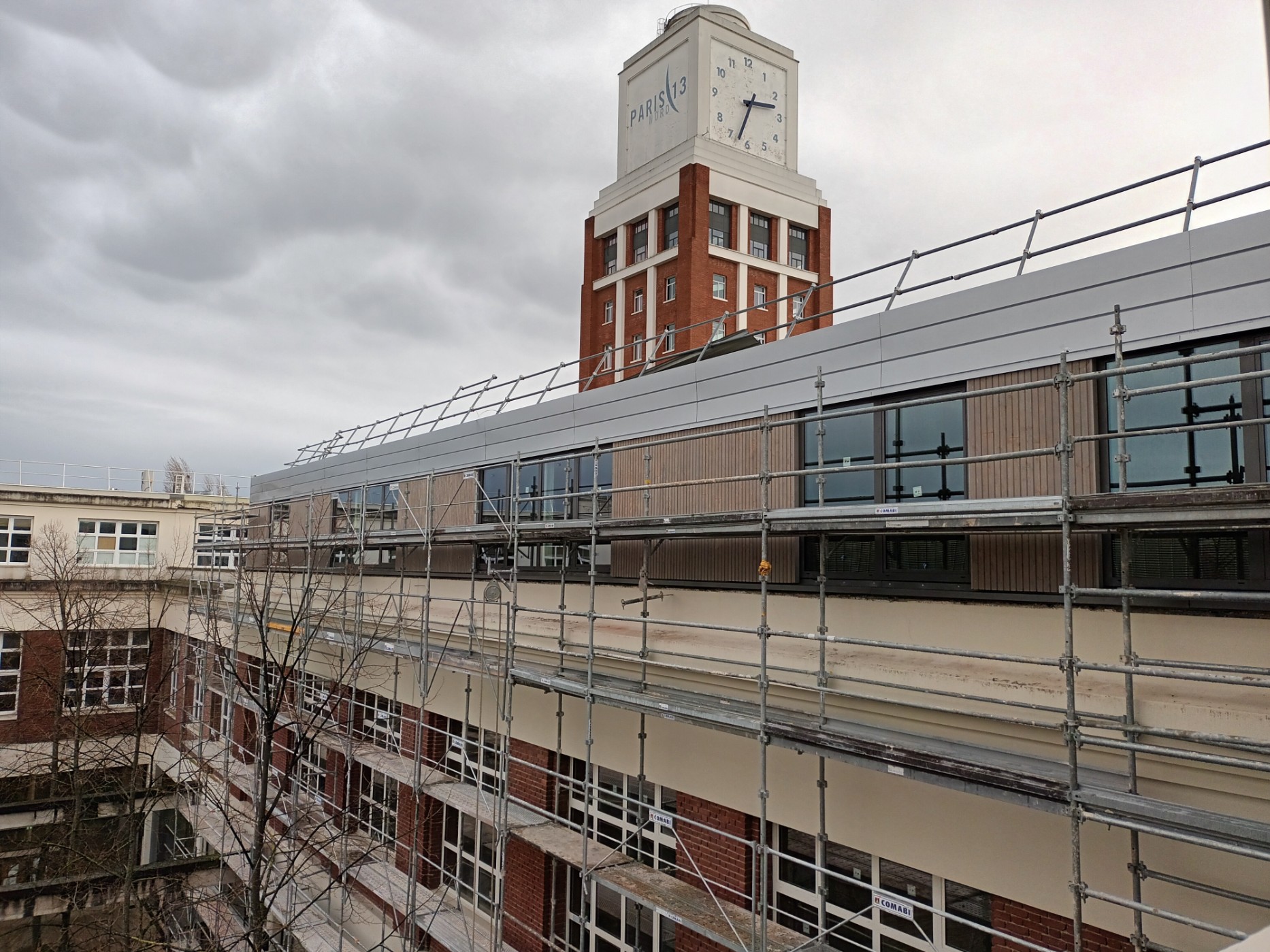

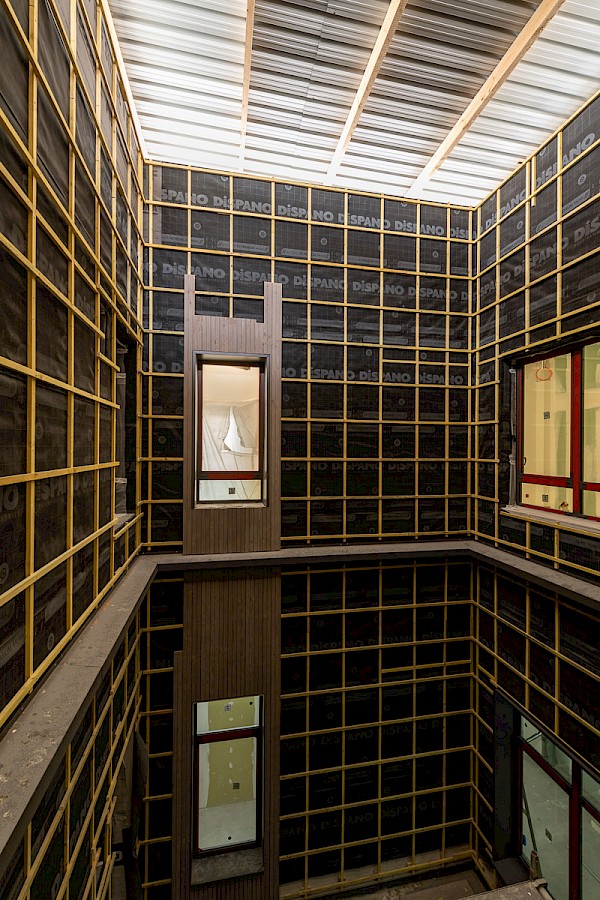

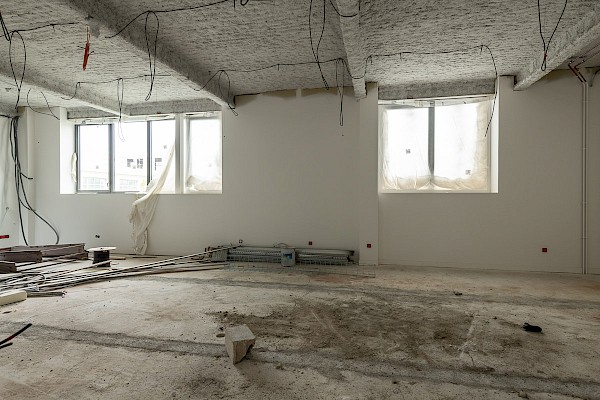

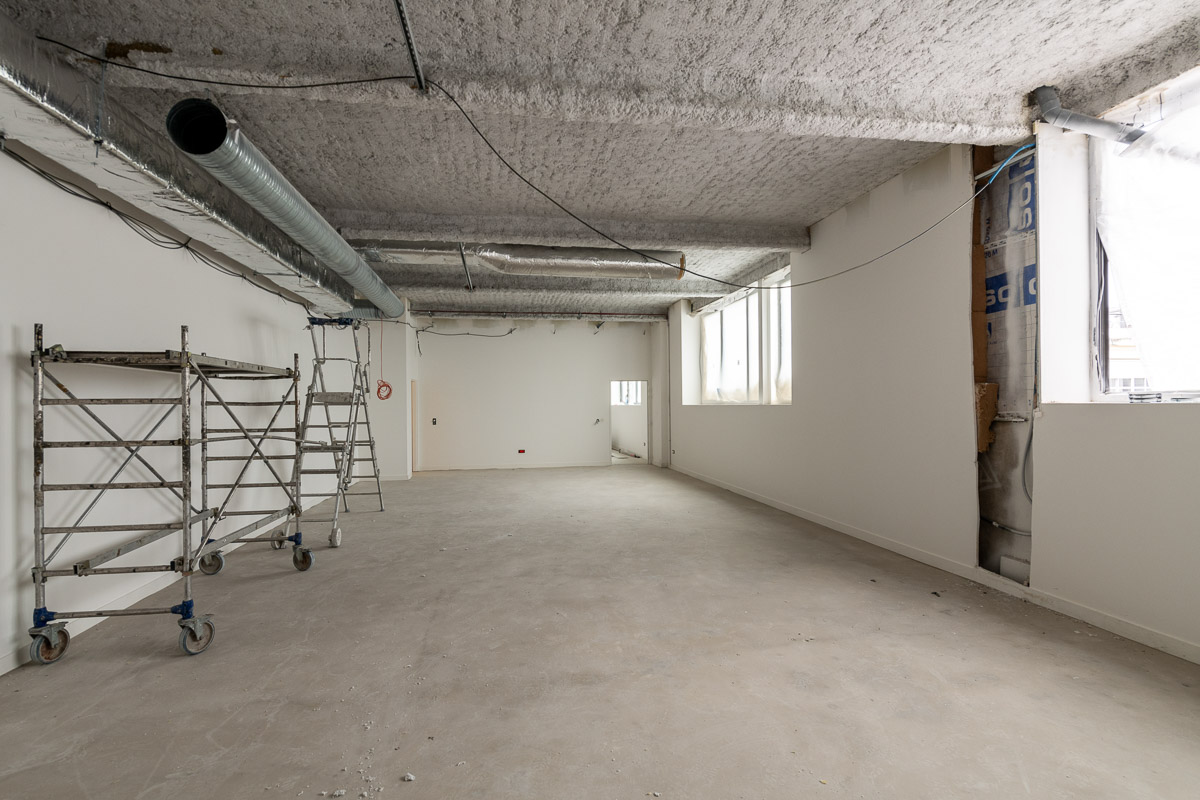

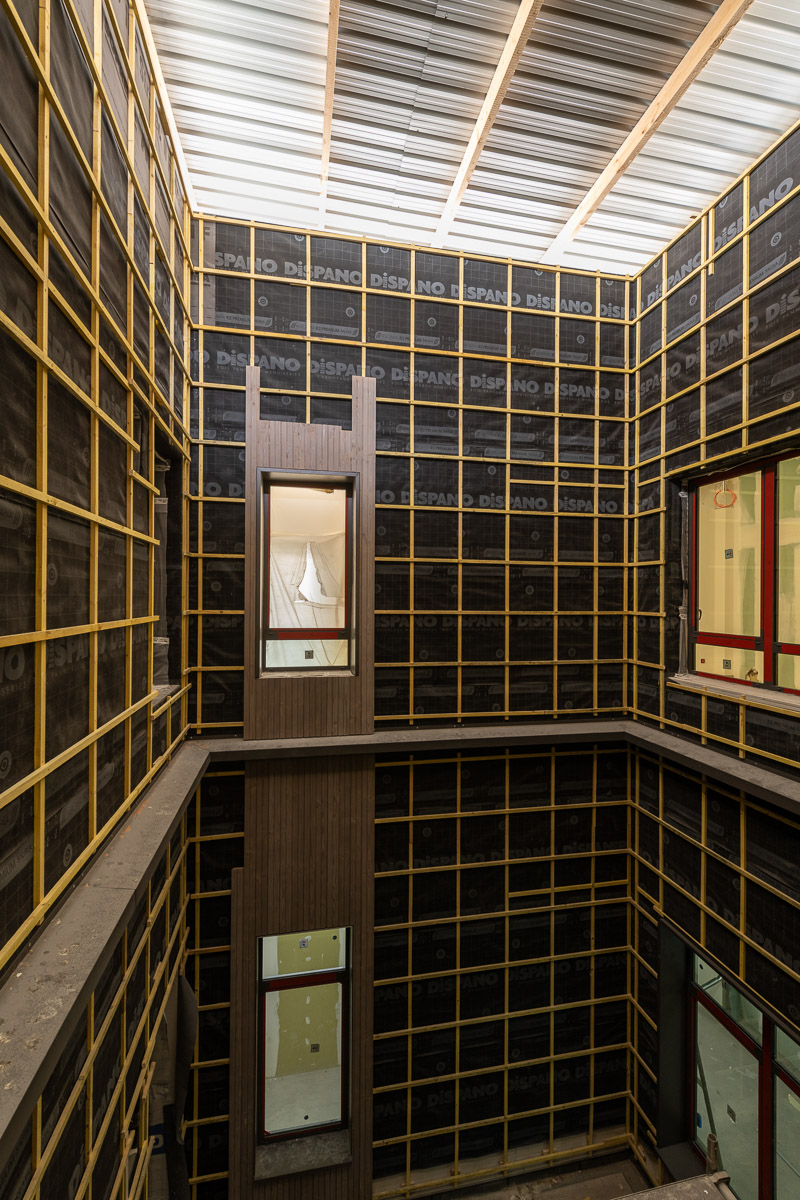

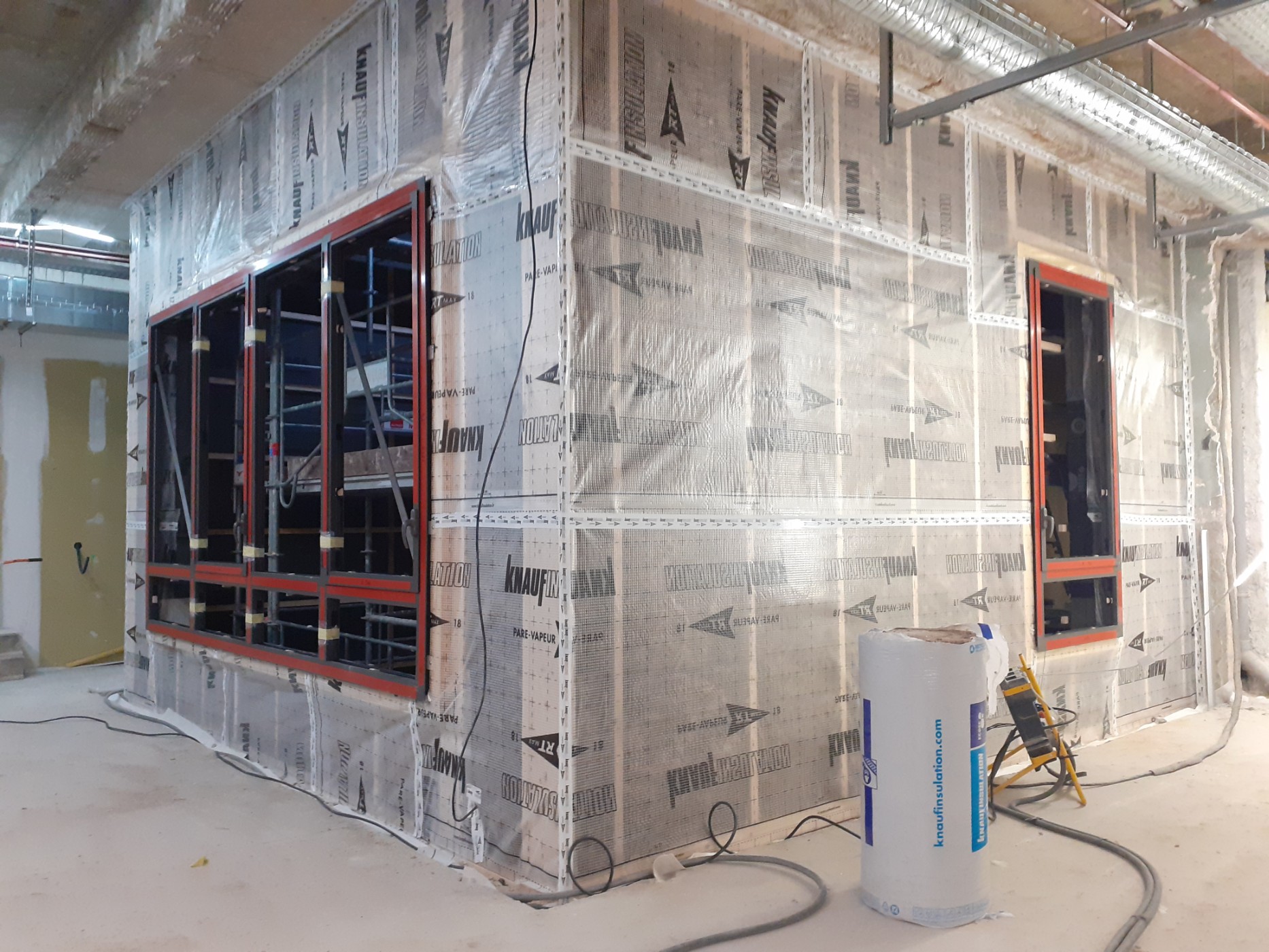

- Rénovation complète de l’enveloppe

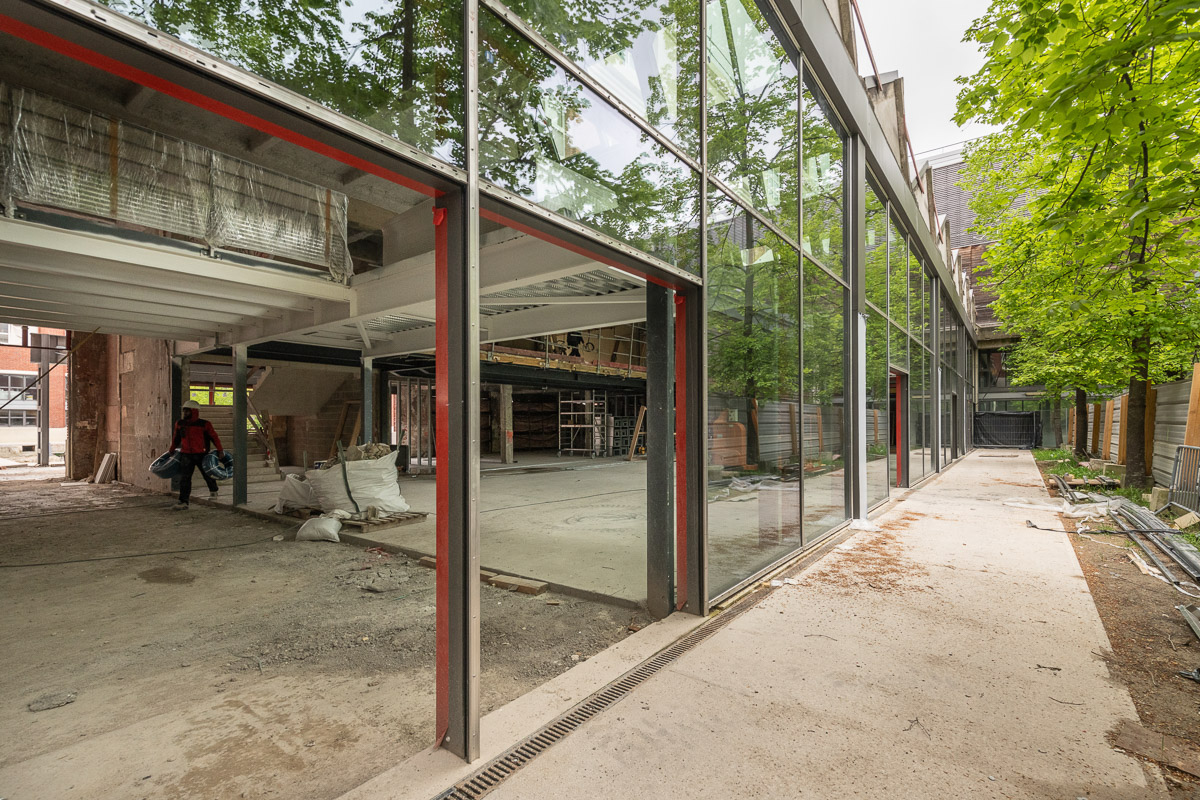

- Création d’une extension au rez-dechaussée et fermeture des terrasses au R+2,

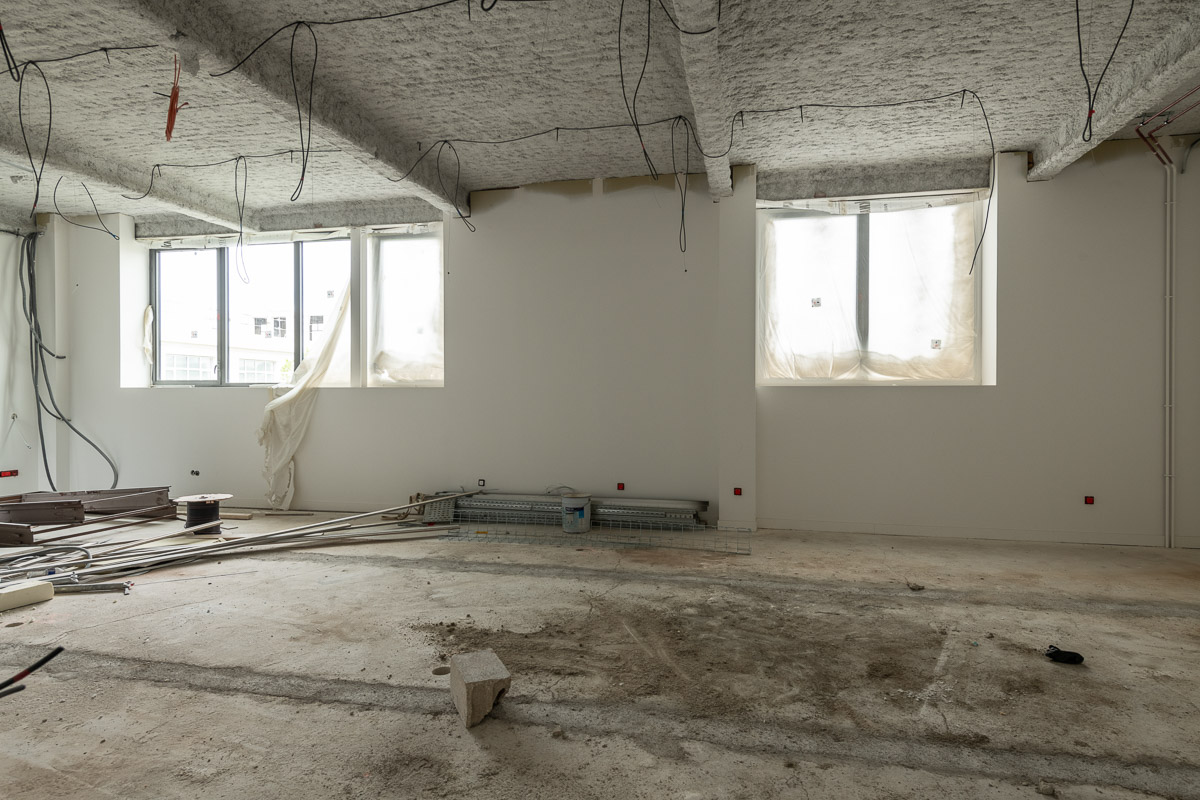

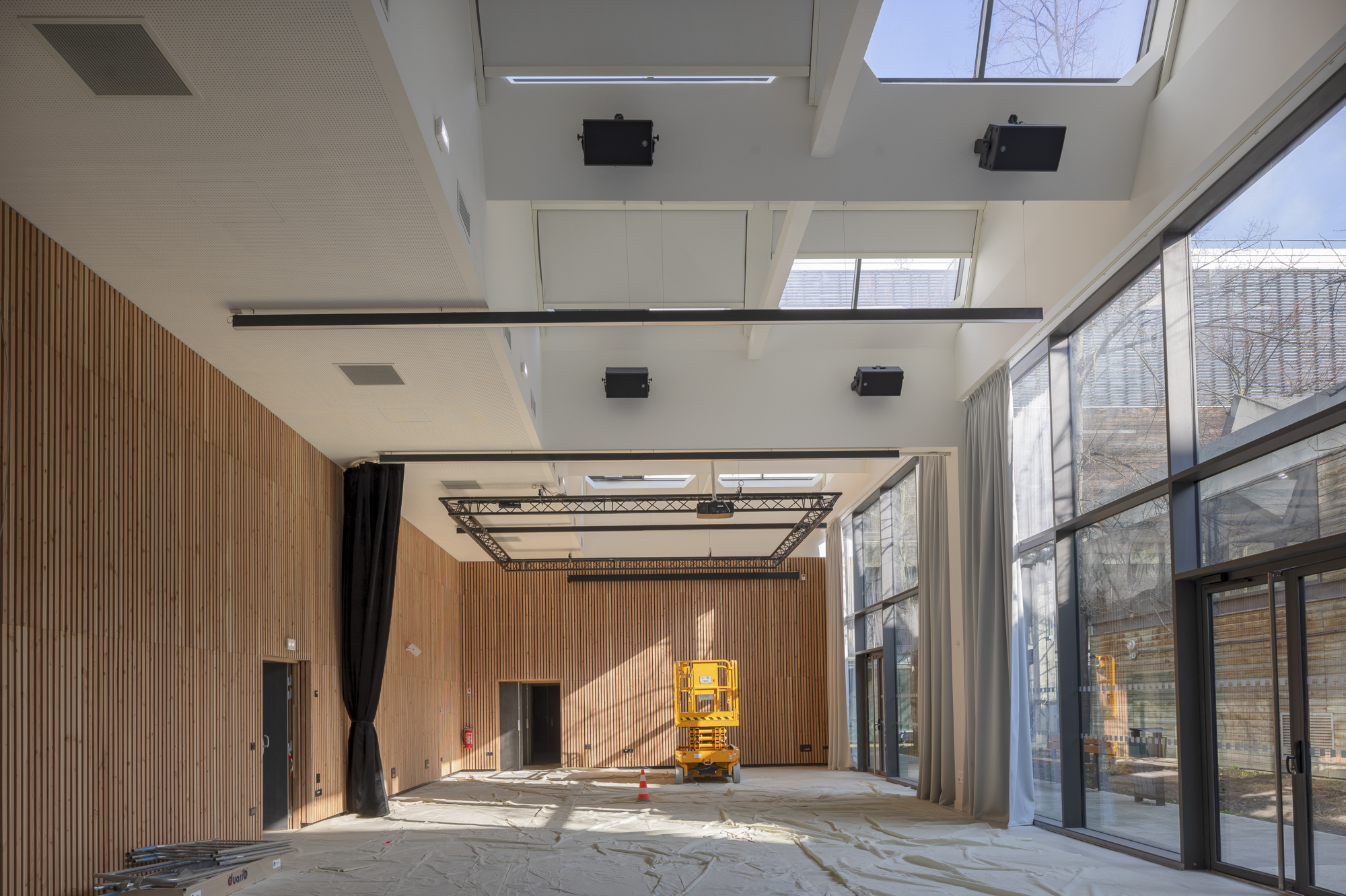

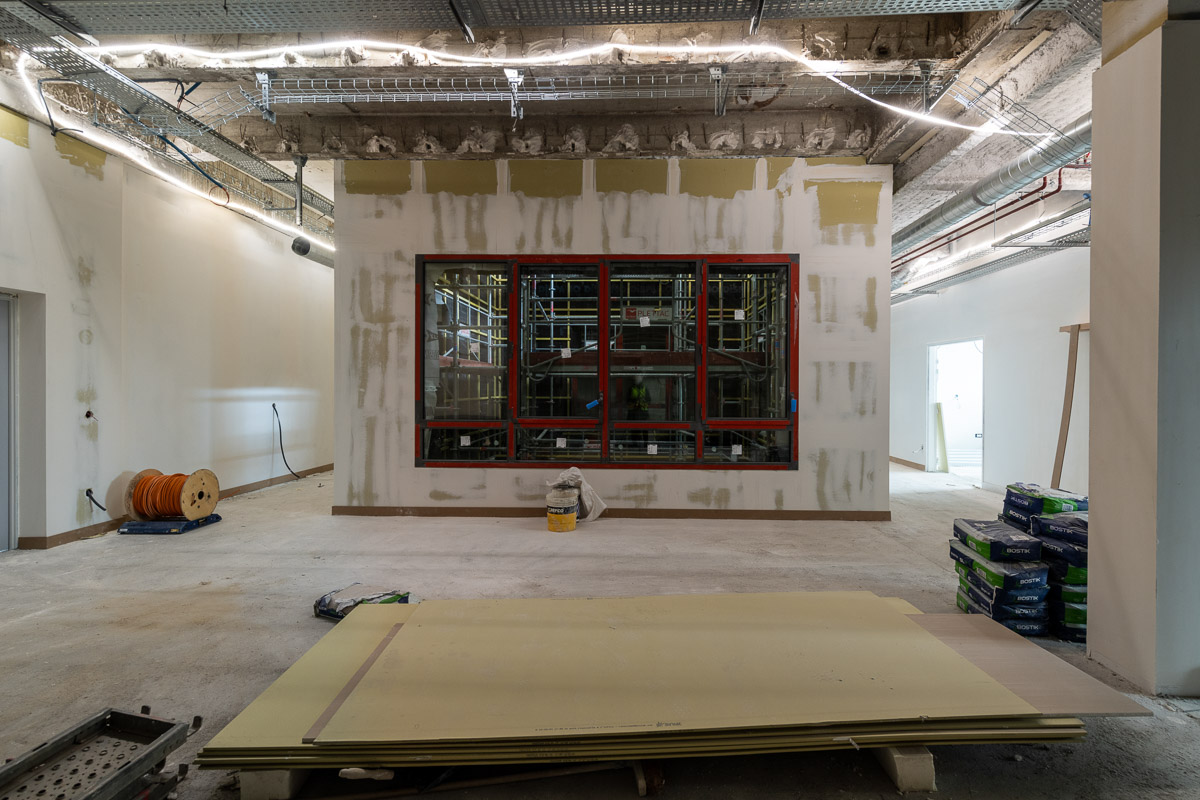

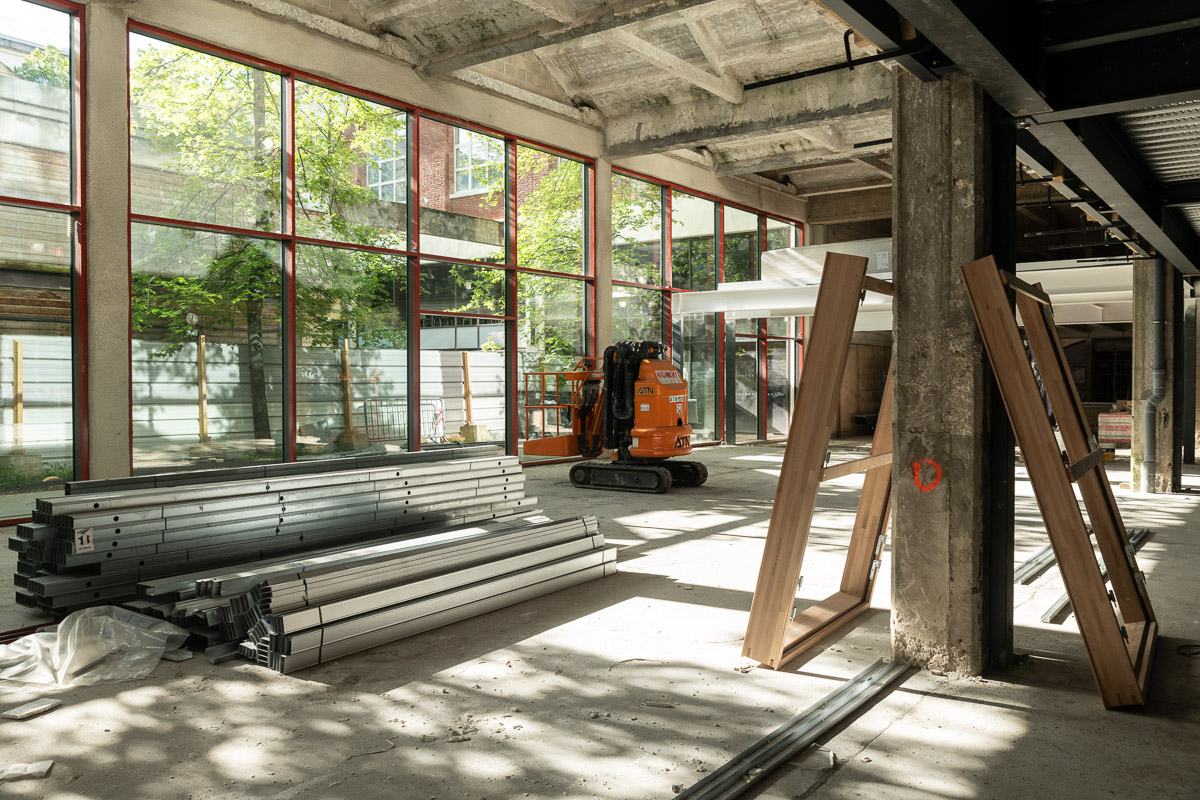

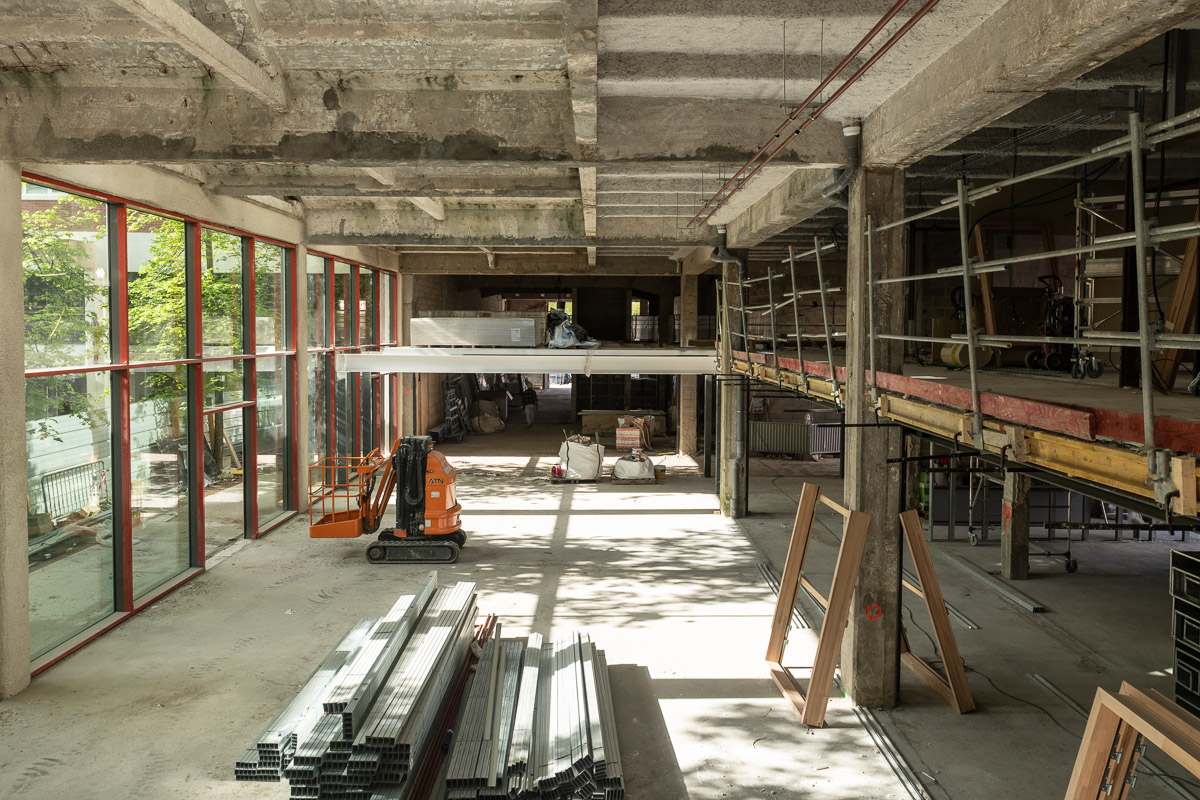

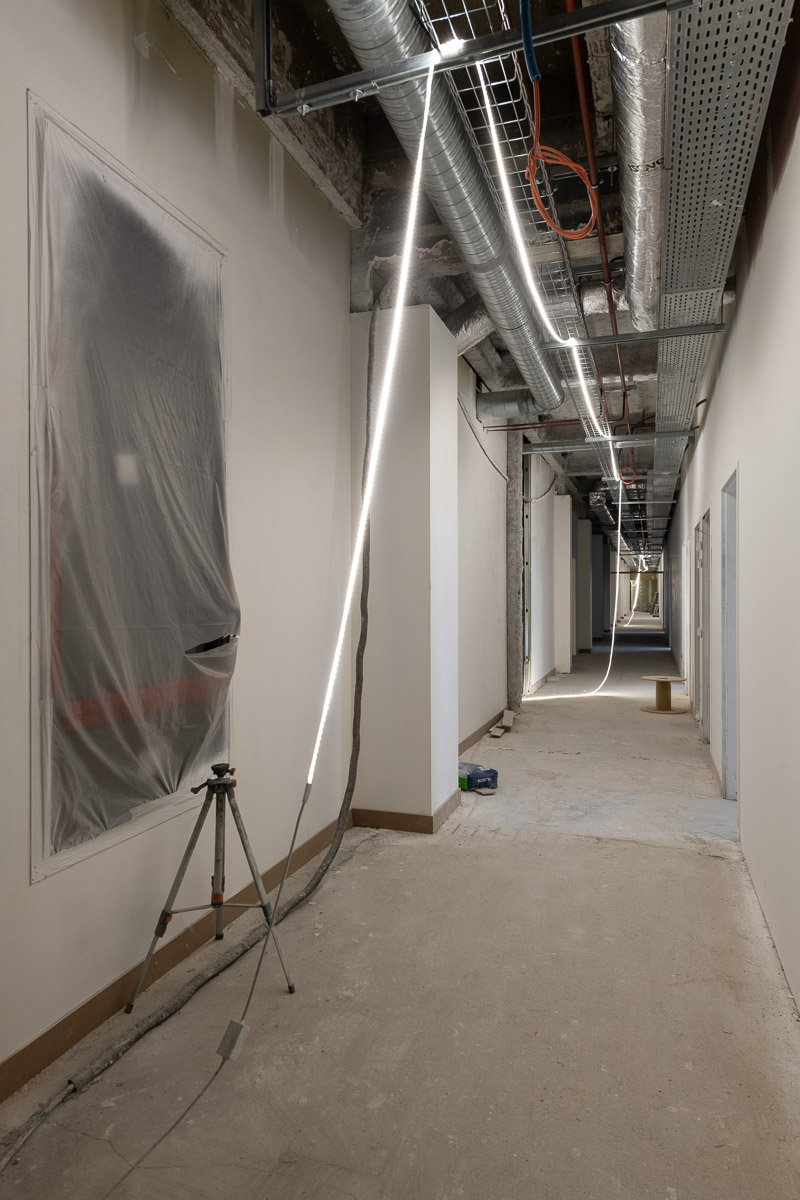

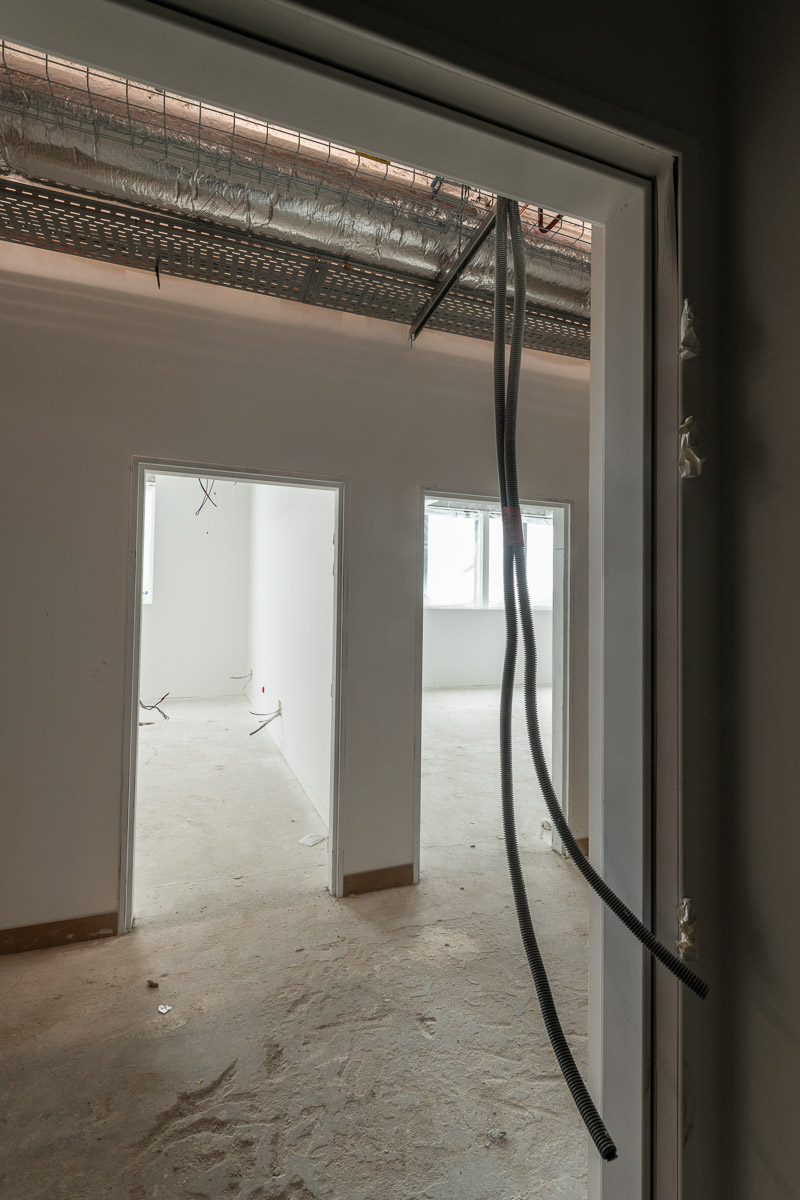

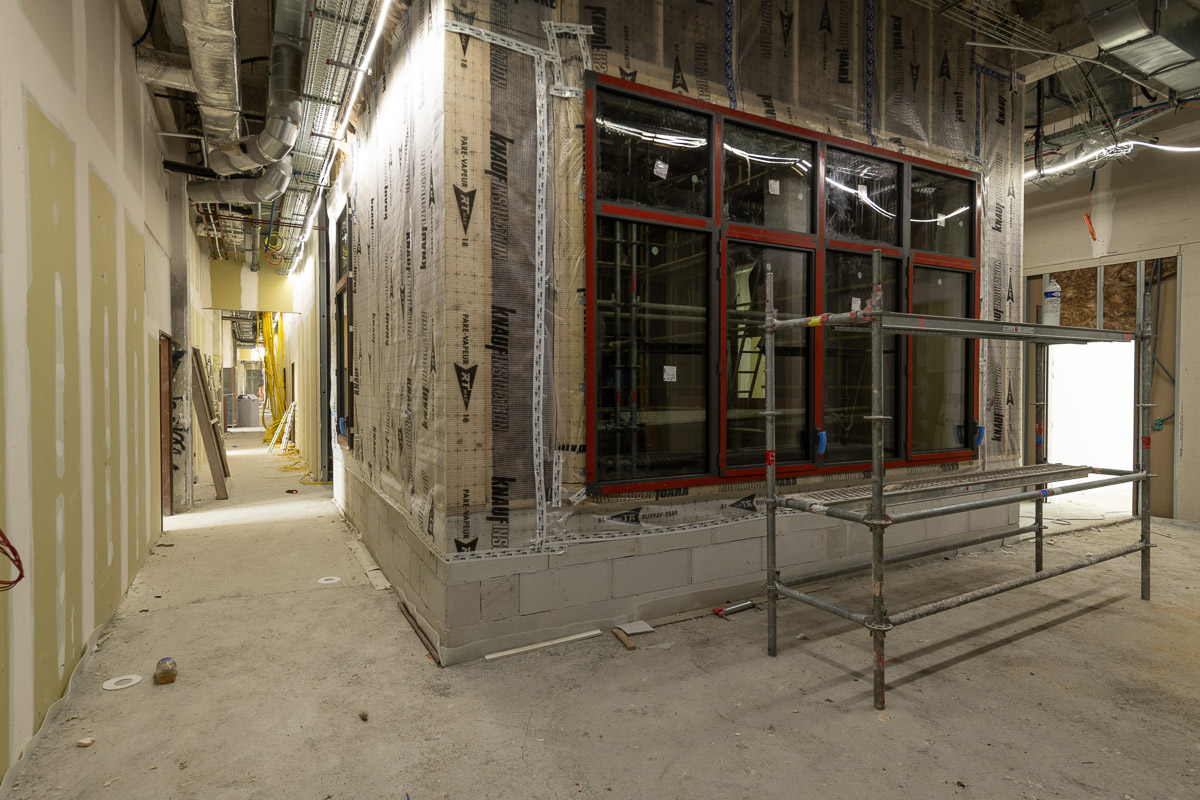

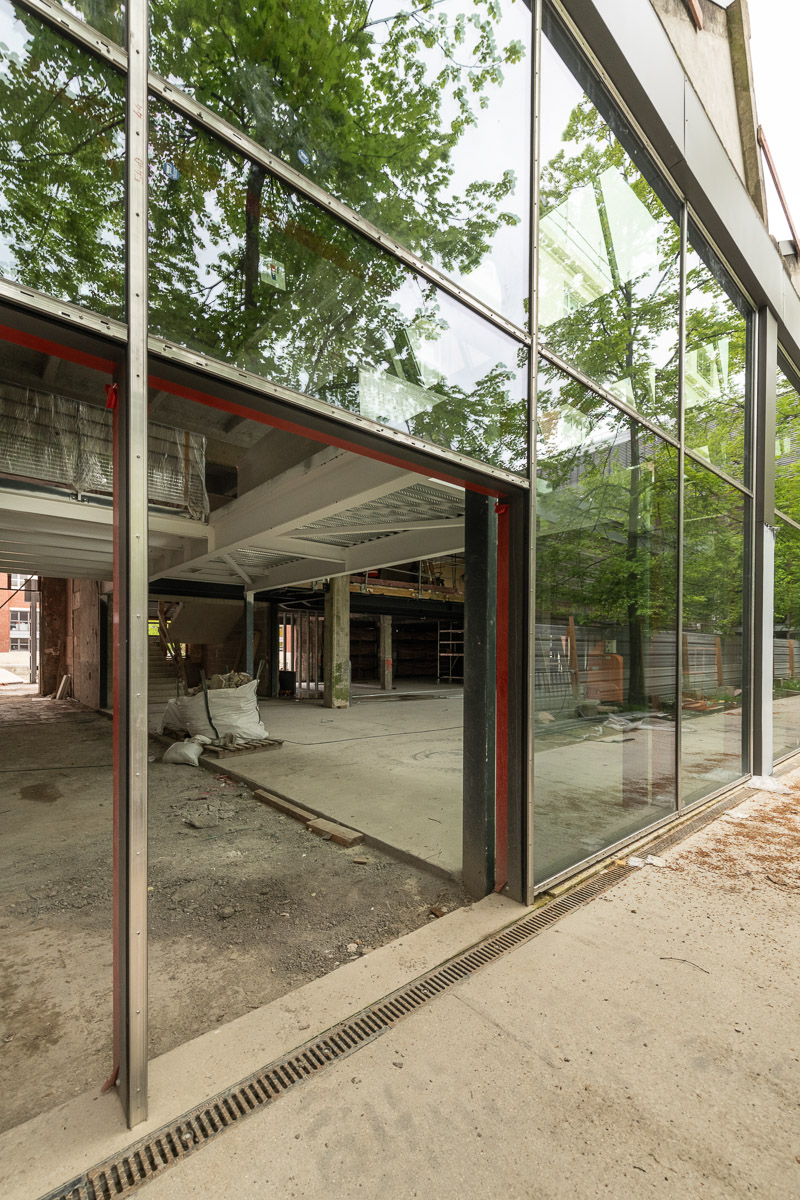

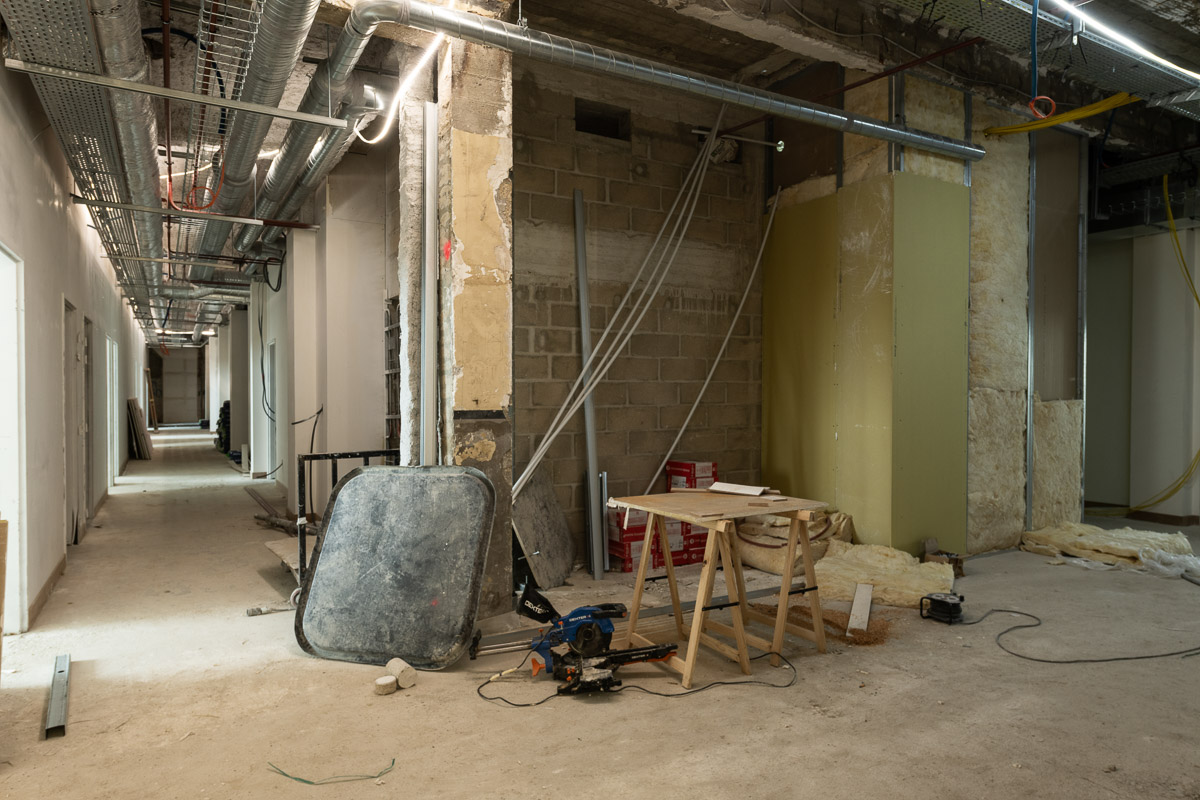

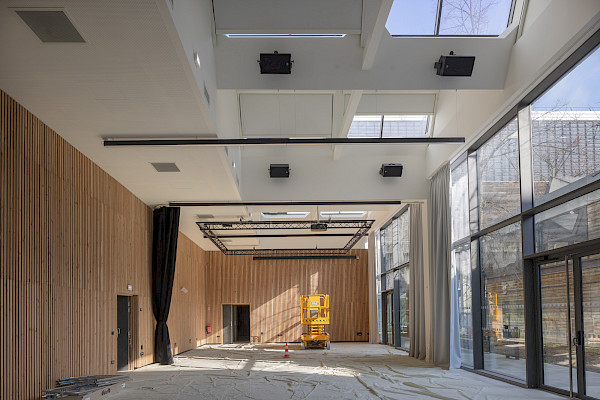

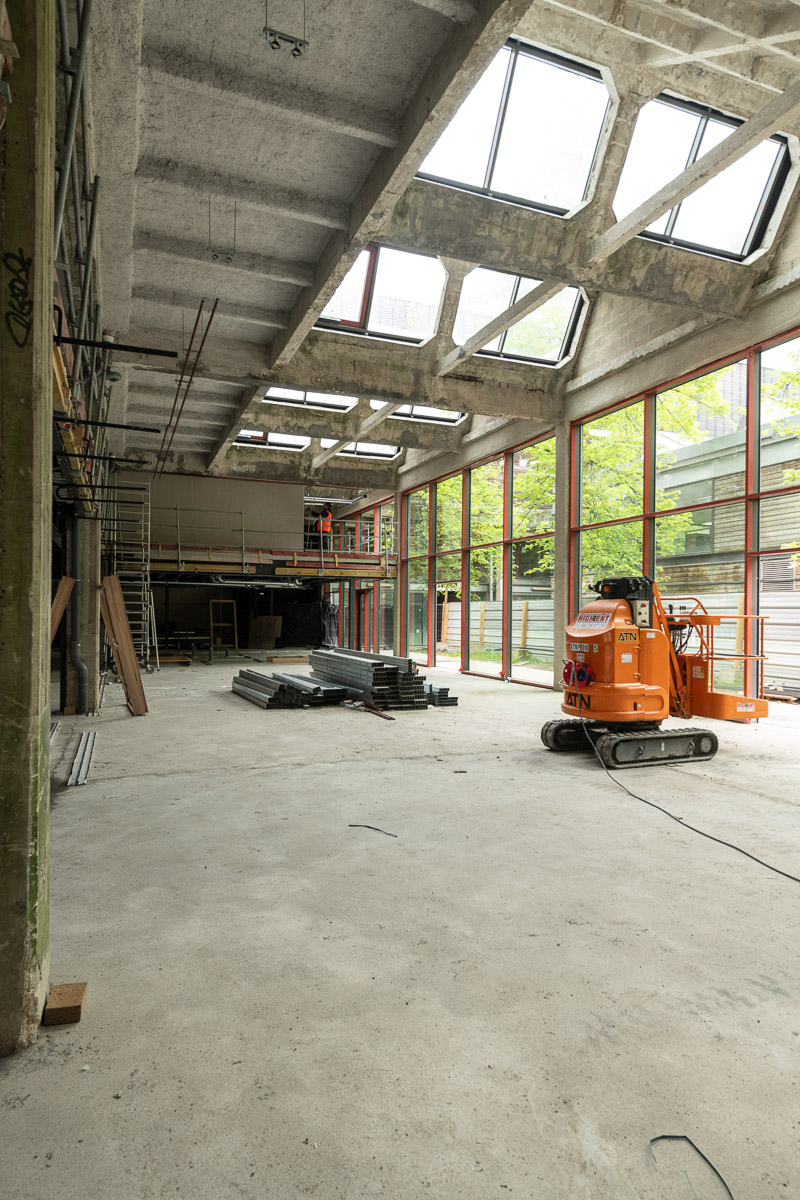

- Aménagement intérieur des salles d’enseignement, des laboratoires et des outils pédagogiques innovants tels qu’une nouvelle plateforme de simulation.
- Les aménagements extérieurs attenants au bâtiment de l’Illustration


• Phase ultérieure:
– Réaménagement de l’ensemble des espaces extérieurs du campus de Bobigny.

L’Epaurif pilote un marché de conception-réalisation : les études et travaux sont réalisés par un même groupement associant architecte, bureaux d’études, entreprises de construction... Un ambitieux planning de réalisation leur est fixé dans le cadre du Plan de Relance, les premiers travaux devant s’achever fin 2023.

  • Maître d’ouvrage : Université Sorbonne Paris Nord
  • Mandataire : Epaurif
  • Groupement de Conception-réalisation : SYLVAMETAL – ARCHI5PROD – MIZRAHI – S’PACE ENVIRONNEMENT – AKOUSTIK – LMPR
  • Programmiste : ARTELIA
  • Coordonnateur Sécurité et Protection de la Santé (CSPS) : DEGOUY
  • Bureau de Contrôle : Alpha Contrôle
  • Assistant à maîtrise d’ouvrage (AMO) Environnemental : POUGET
  • Assistant Technique à la Maîtrise d'Ouvrage (ATMO) : ARTELIA
  • 30 152 m² de surface de plancher et 4 097 m² de surface utile pour la réhabilitation de l'aile Sud et de l'aile centrale
  • Environ 40 postes de travail supplémentaires
  • 43 sorbonnes
  • Budget :
    • Phase 1 (clos-couvert et aménagements intérieurs 1/3) : 15.5 M € TDC
    • Phase 2 (Aménagements intérieurs 2/3 et Patios) : 5,9 M € TDC
    • Phase 3 (Aménagements intérieurs 2/3 et espaces extérieurs) : 5,1 M € TDC
  • Financements :
    • Dans le cadre du CPER 2015-2020 : 7,5 M €
    • Dans le cadre du plan de relance "France Relance" : 7,998 M €
  • Avril 2021: Lancement de l’Avis d’Appel Public à la Concurrence (AAPC)
  • Juillet 2021 : Désignation des candidats :
  • Août 2021: Lancement de la phase offre
  • Décembre 2021 : Notification du marché au groupement
  • Janvier à juillet 2022 : Phase conception
  • Septembre 2022 : Obtention du PC
  • Décembre 2022 : Démarrage des travaux
  • Fin 2023 : Réception des travaux de clos-couvert (Plan de relance)
  • 2024 : Réalisation des travaux Phase 2
  • 2025-2026 : Livraison des travaux d'aménagement des espaces extérieurs du campus
