Restructuration de l’École supérieure de physique et de chimie industrielles (ESPCI)

Restructuration de l’École supérieure de physique et de chimie industrielles (ESPCI) (mise à jour le 17 Octobre 2025)

Présentation
L’Ecole Supérieure de Physique et de Chimie Industrielles (ESPCI) a, depuis sa création en 1882 par la Ville de Paris, toujours été centrée sur l’excellence scientifique, l’innovation et la formation par la recherche d’élèves ingénieurs de haut niveau. Les chercheurs et enseignants de l’Ecole ont ainsi été récompensés par sept Prix Nobel décernés à six lauréats, en 1903 (Pierre et Marie Curie), 1911 (Marie Curie), 1935 (Irène et Frédéric Joliot Curie), 1991 (Pierre Gilles de Gennes) et 1992 (Georges Charpak).

Les locaux de l’ESPCI, vétustes, ne lui permettaient plus d’exercer son activité dans de bonnes conditions. Le projet de restructuration du campus vise donc à offrir à l’école les moyens d’être attractive et compétitive, au sein du pôle universitaire et de recherche parisien et au plus haut niveau international.

Mission Epaurif :  Maîtrise d'ouvrage déléguée

Grandes lignes du programme

L’opération prévoit la démolition reconstruction de l’école, ce qui permet à terme une augmentation de surface nette de 9 000 m² environ. L’opération libérera également plusieurs bâtiments actuellement occupés (environ 7 500 m²), qui seront restitués en fin d’opération à la Ville de Paris. Elle permettra enfin de créer un jardin en coeur d’îlot qui sera accessible aux utilisateurs de l’école comme aux riverains.

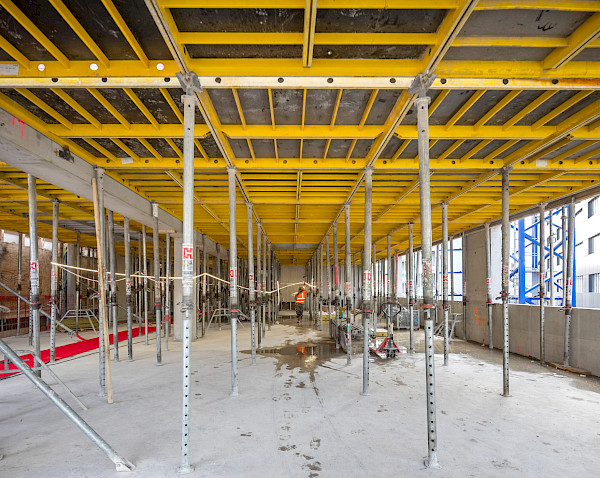

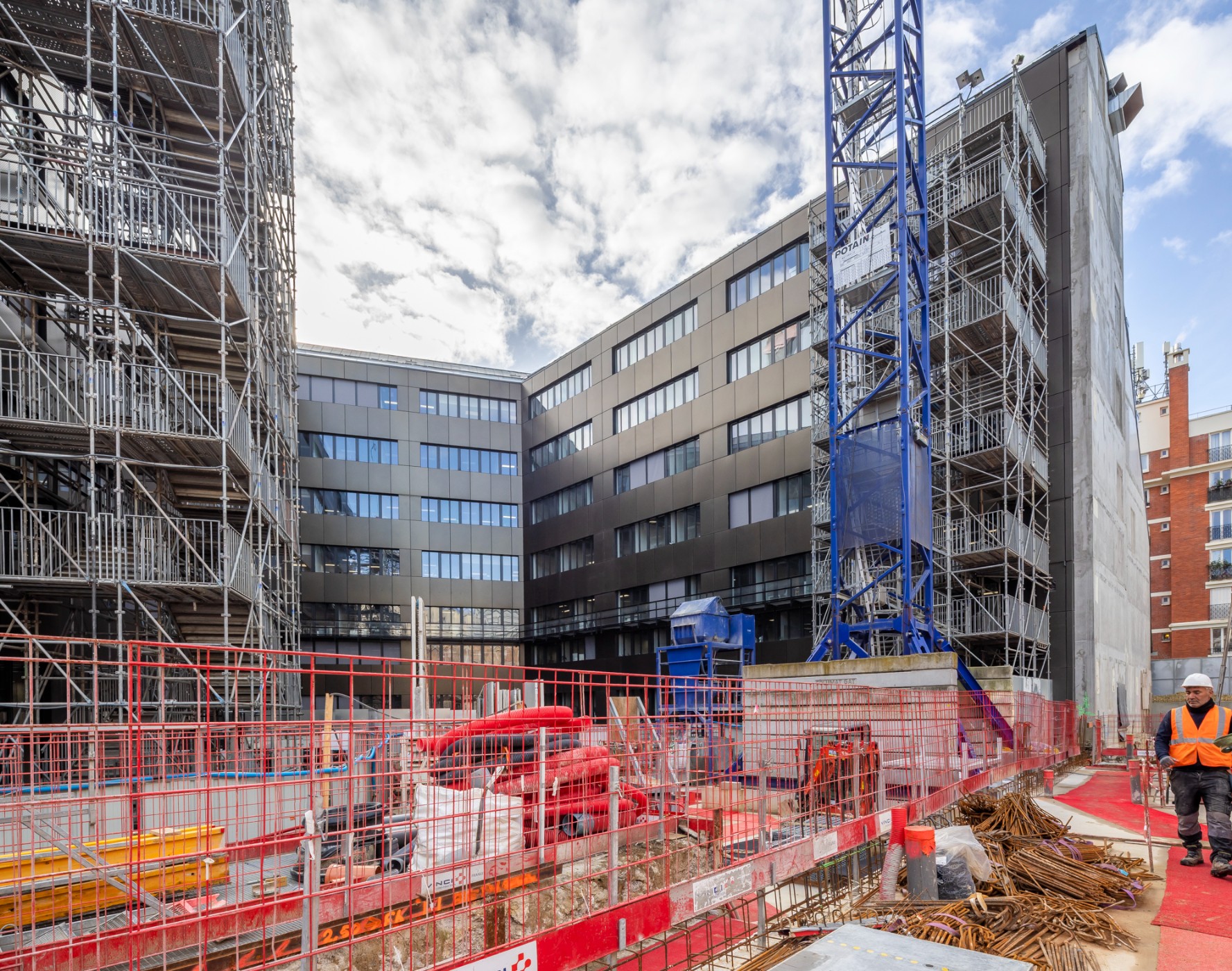

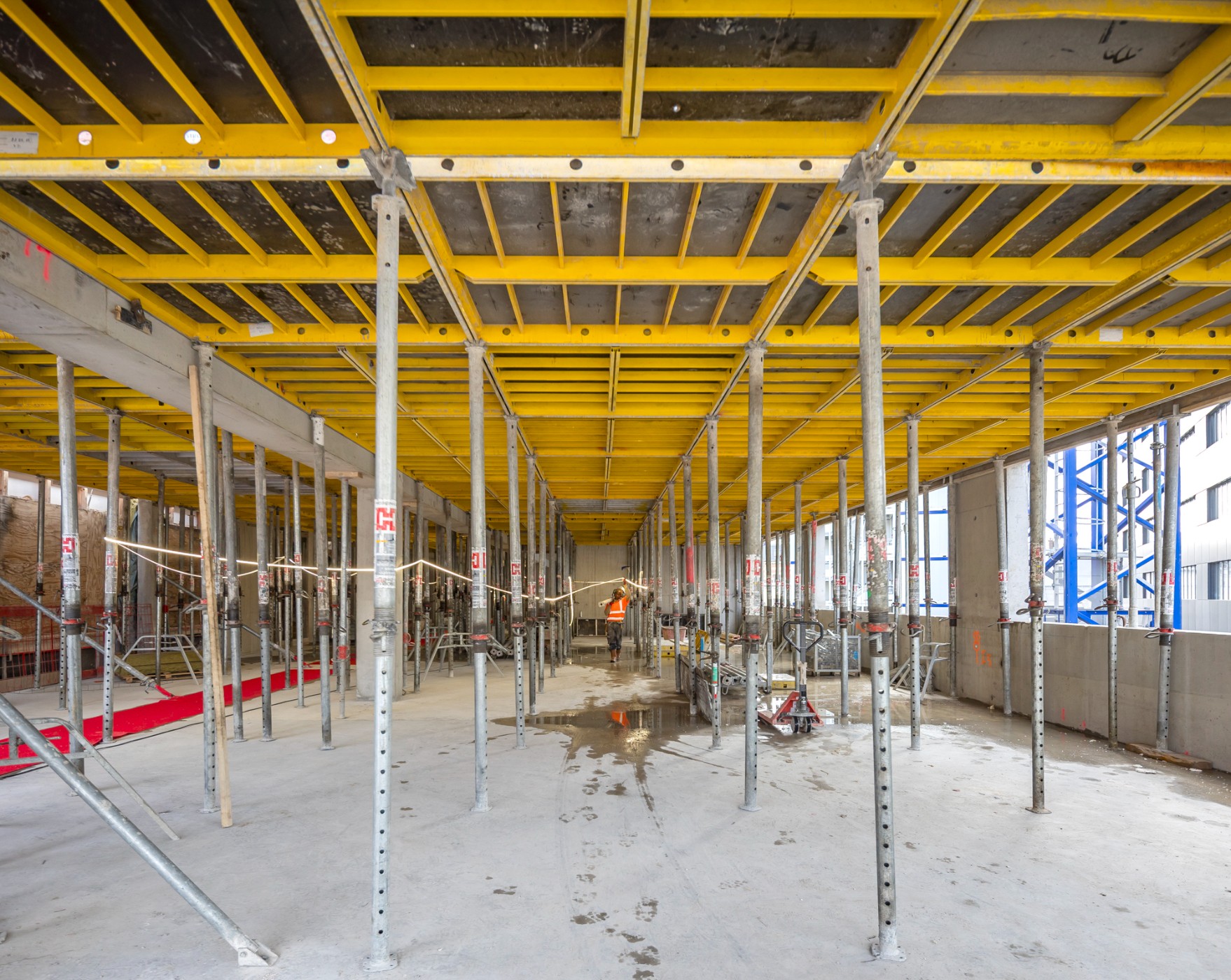

L’année 2024 a été marquée en premier lieu par la prise de possession du nouveau bâtiment dit « cœur » par les équipes de recherche de l’ESPCI. Les entrées dans les lieux successives ont été l’occasion d’une collaboration étroite entre le maitre d’ouvrage, l’Epaurif, la maitrise d’œuvre et le groupement d’entreprises Dumez/Dalkia Smart Building.

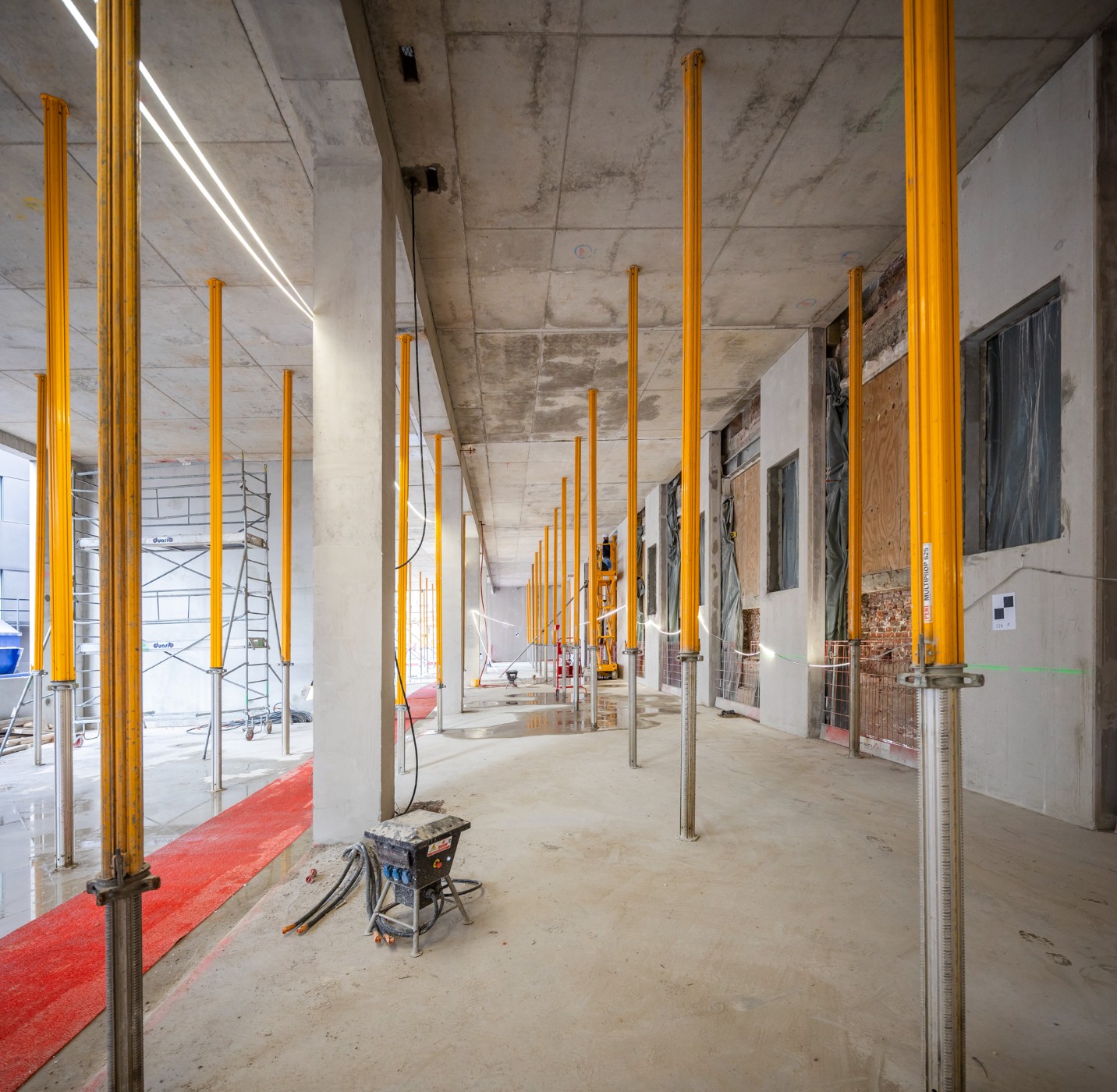

Cette collaboration s’est par ailleurs poursuivie tout au long de l’année 2024 avec pour objectif commun la finalisation de la mise en service technique du bâtiment « cœur », désormais en site occupé. Ce travail permet de projeter une réception de cette phase 1 courant 2025.

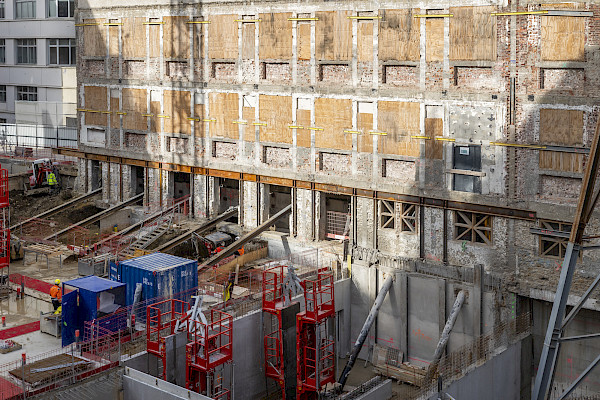

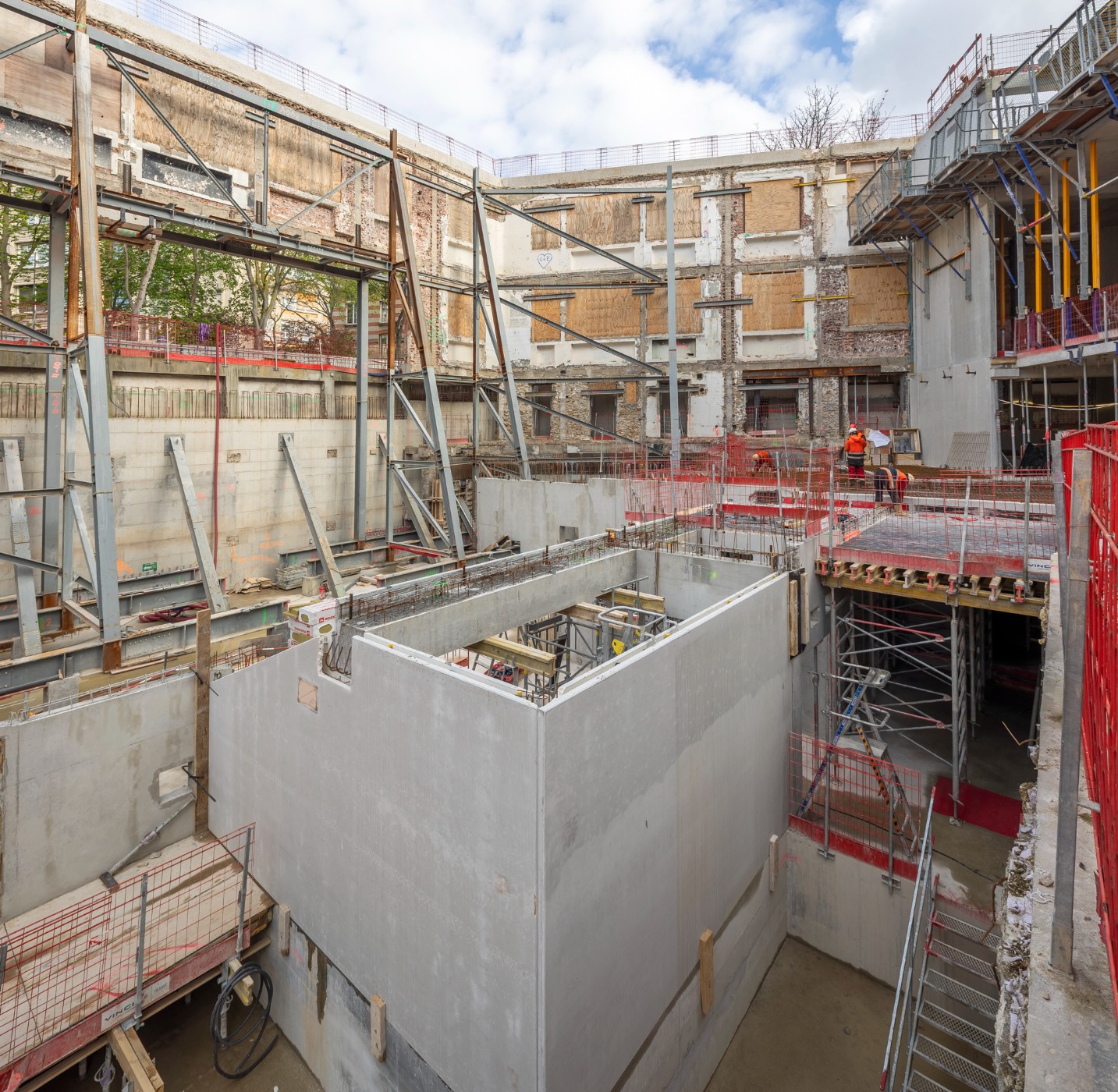

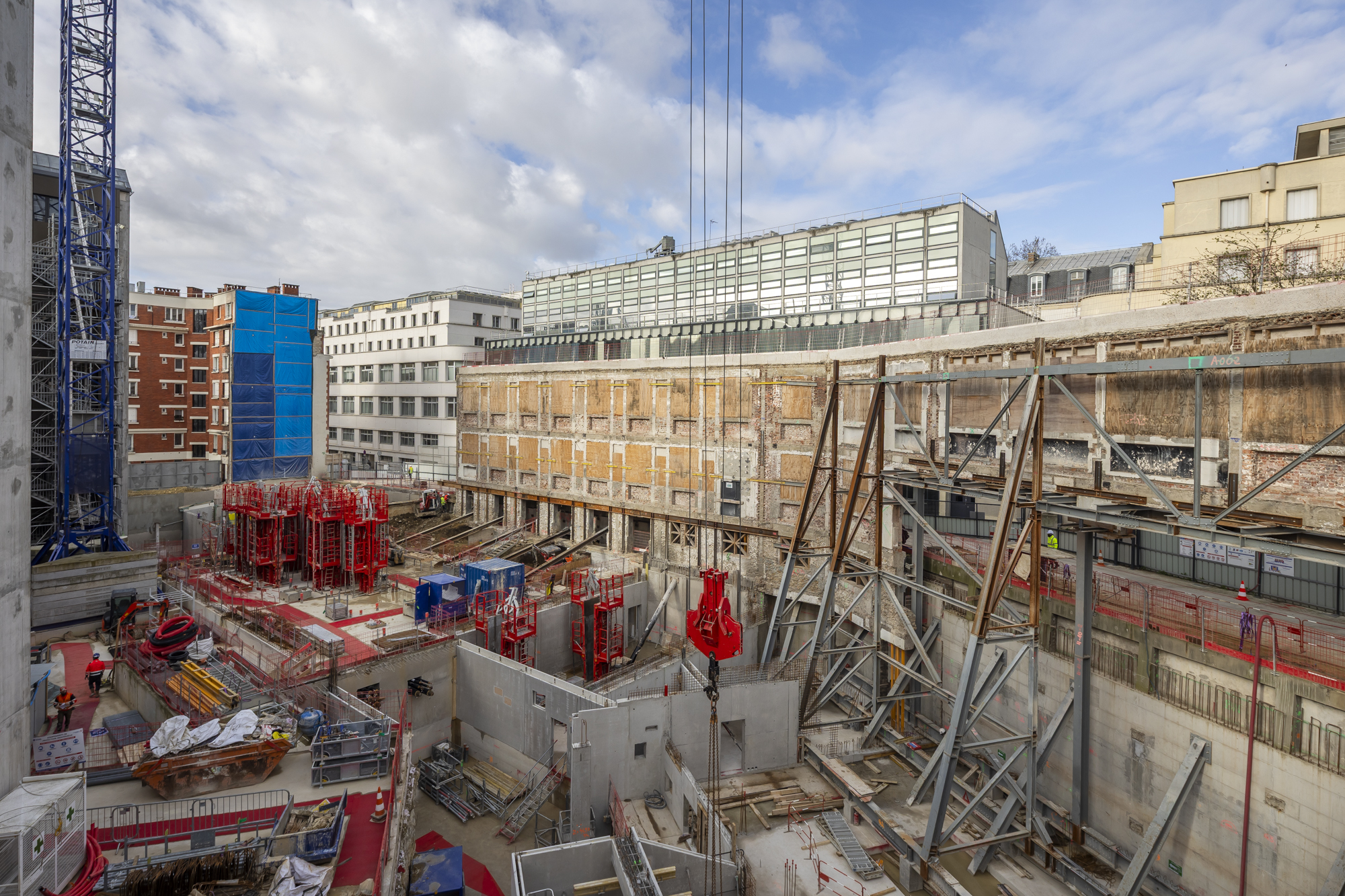

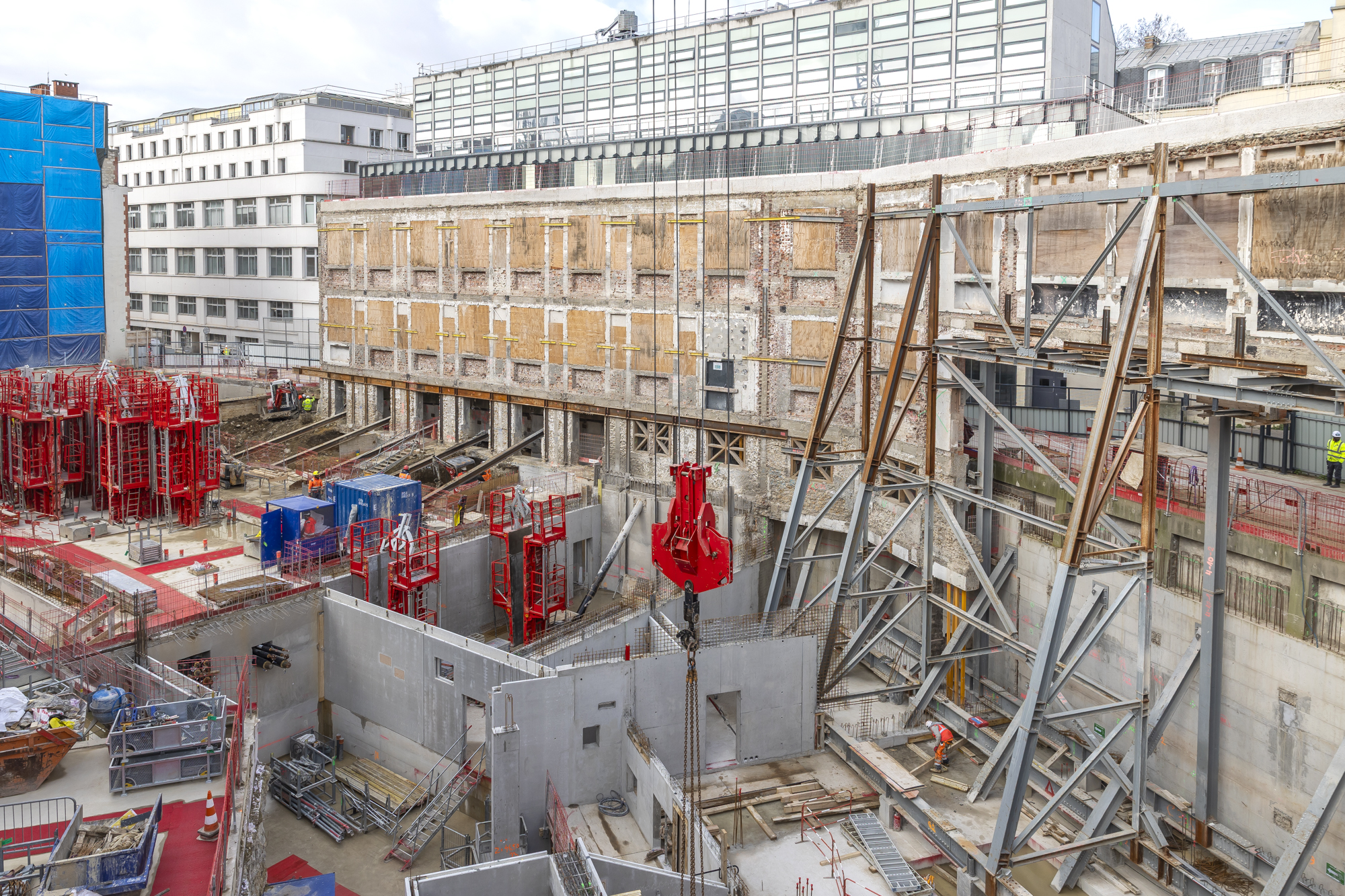

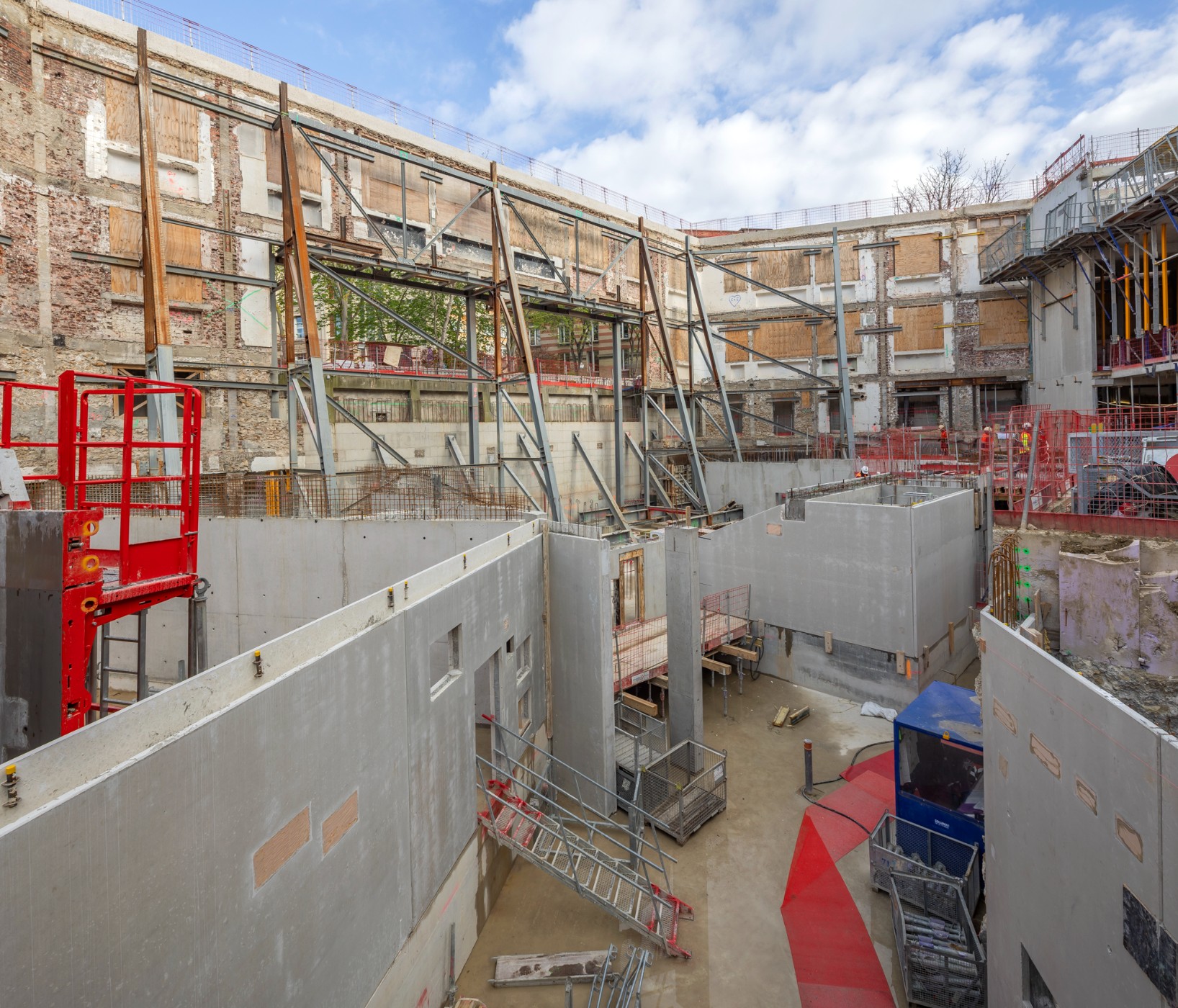

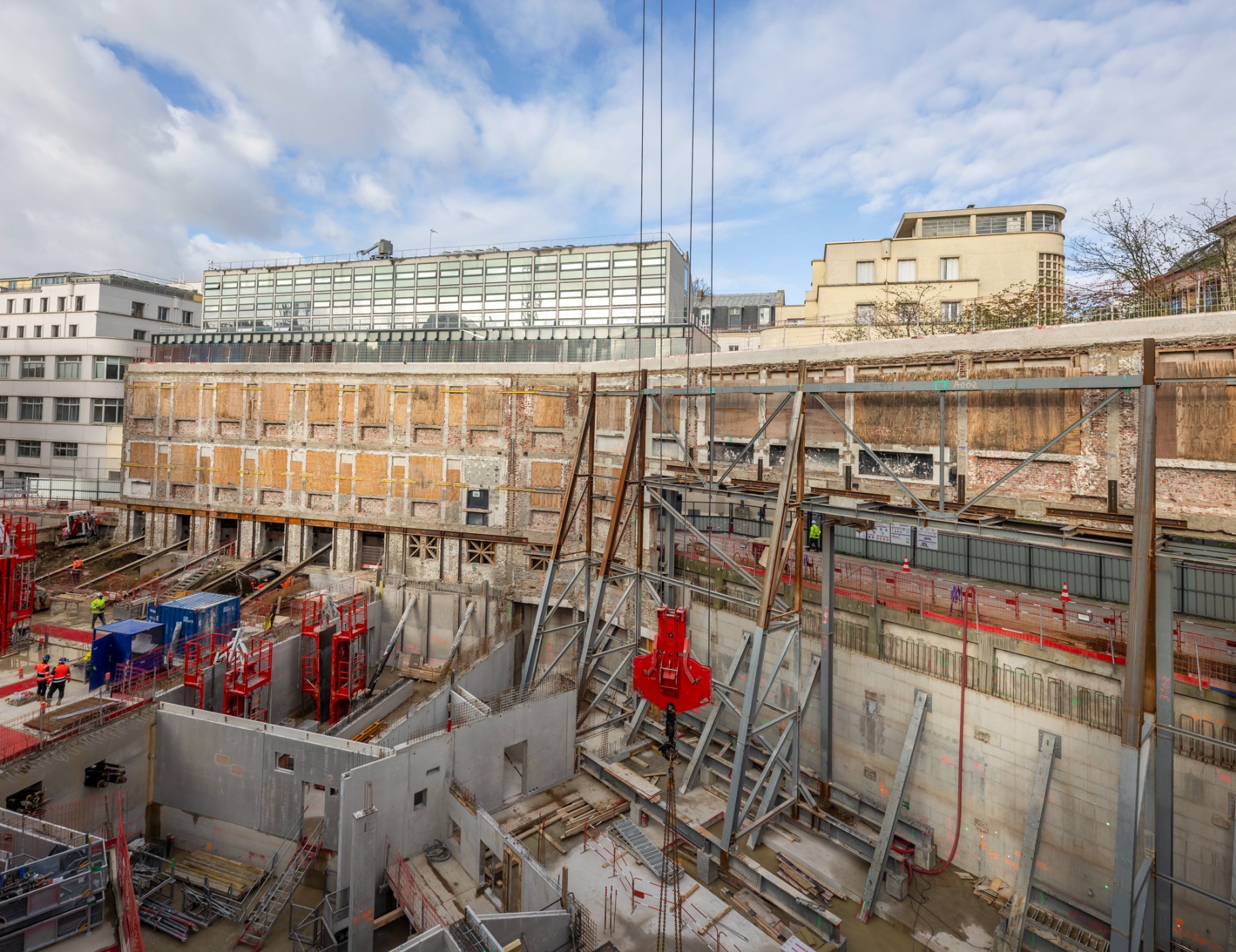

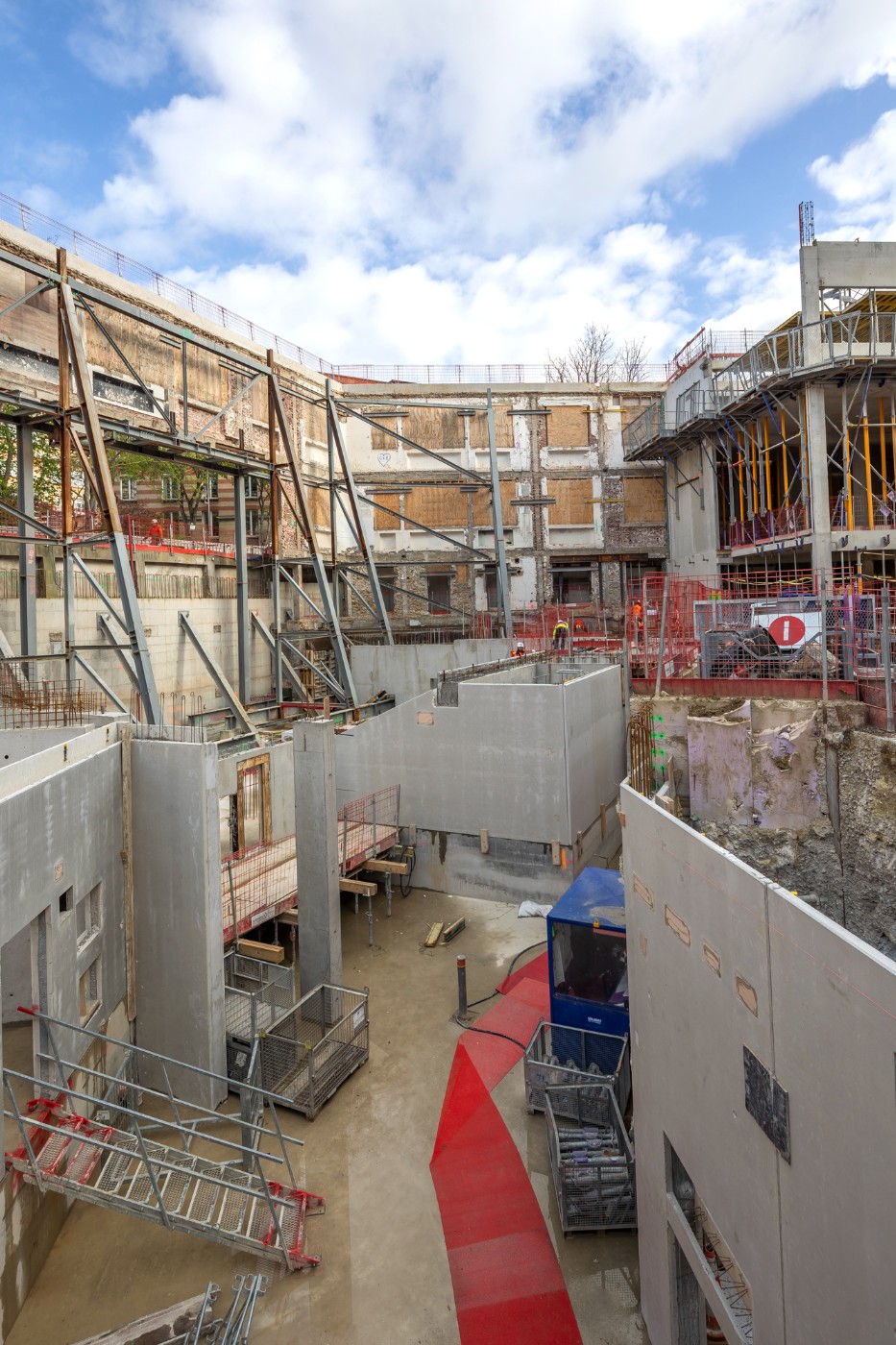

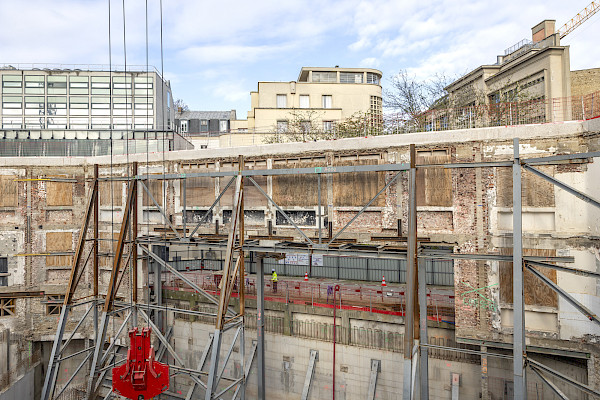

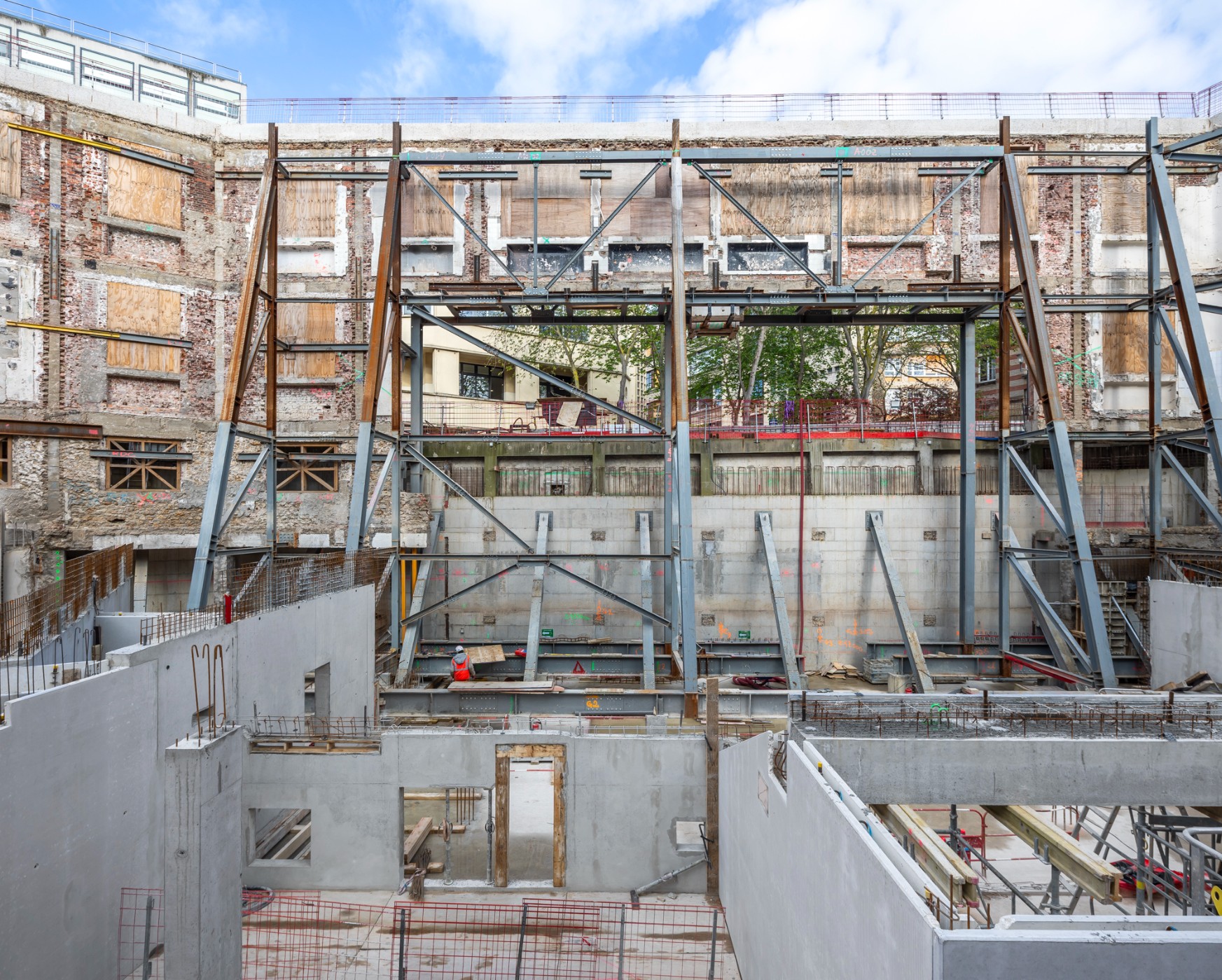

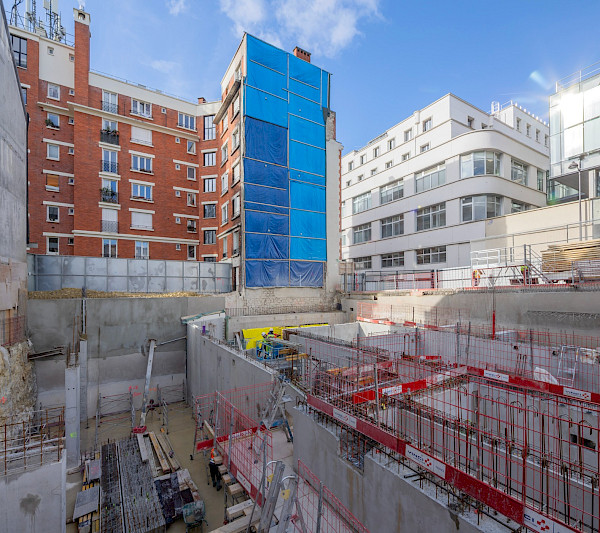

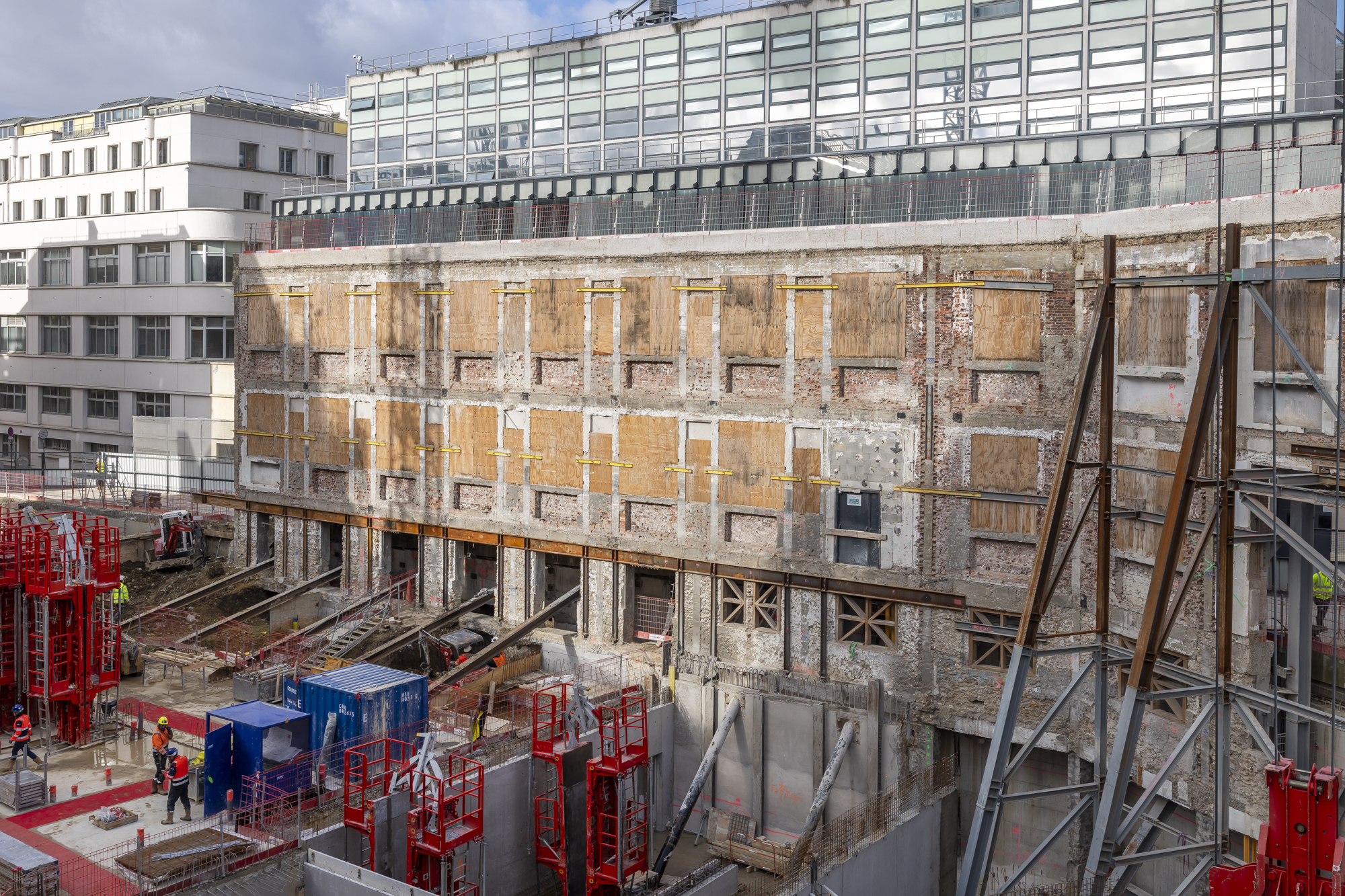

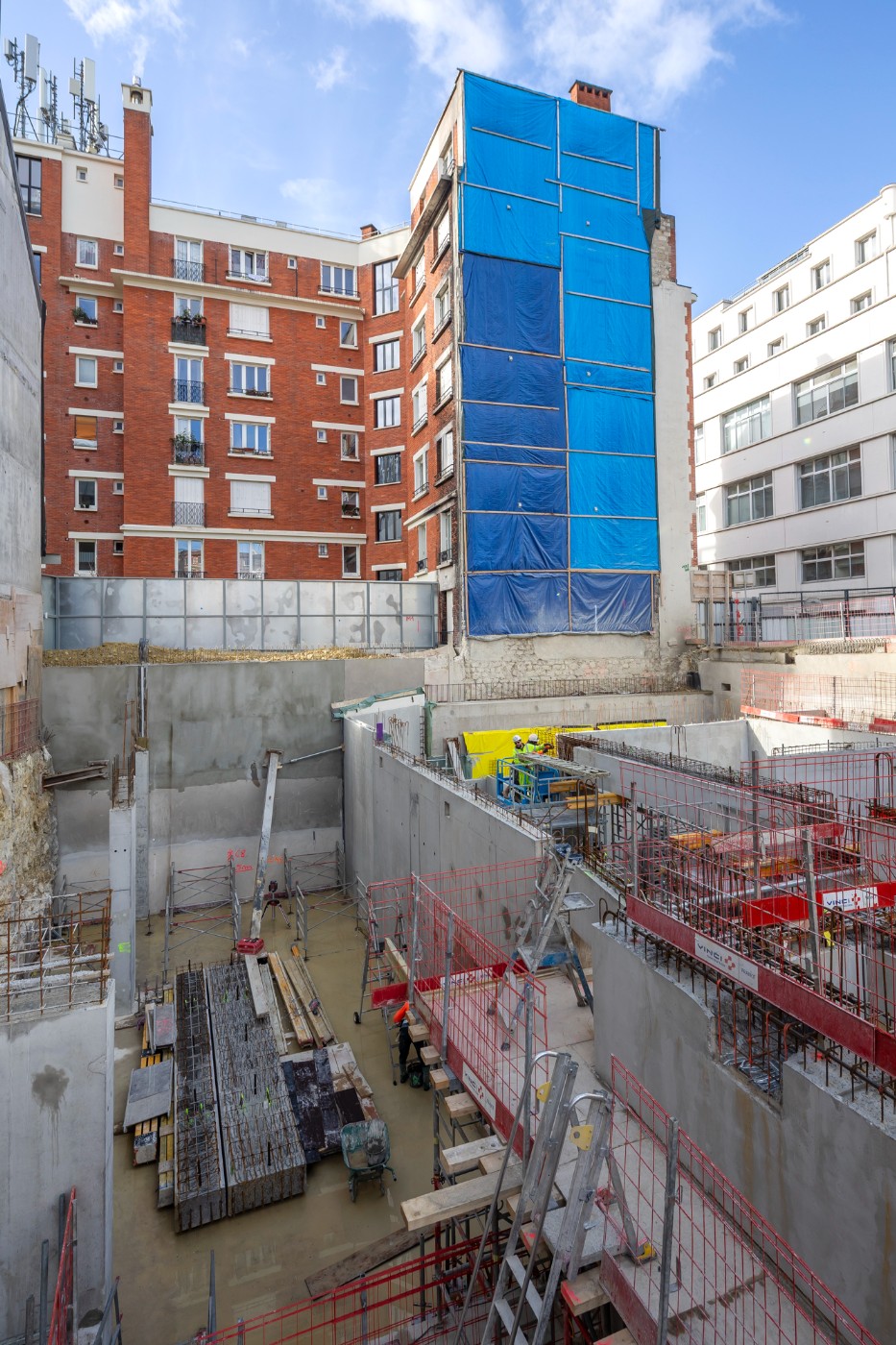

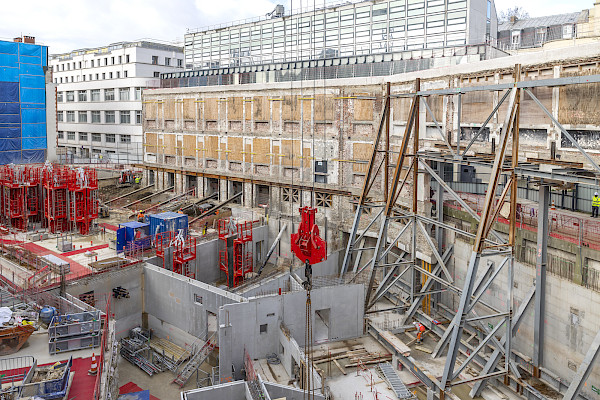

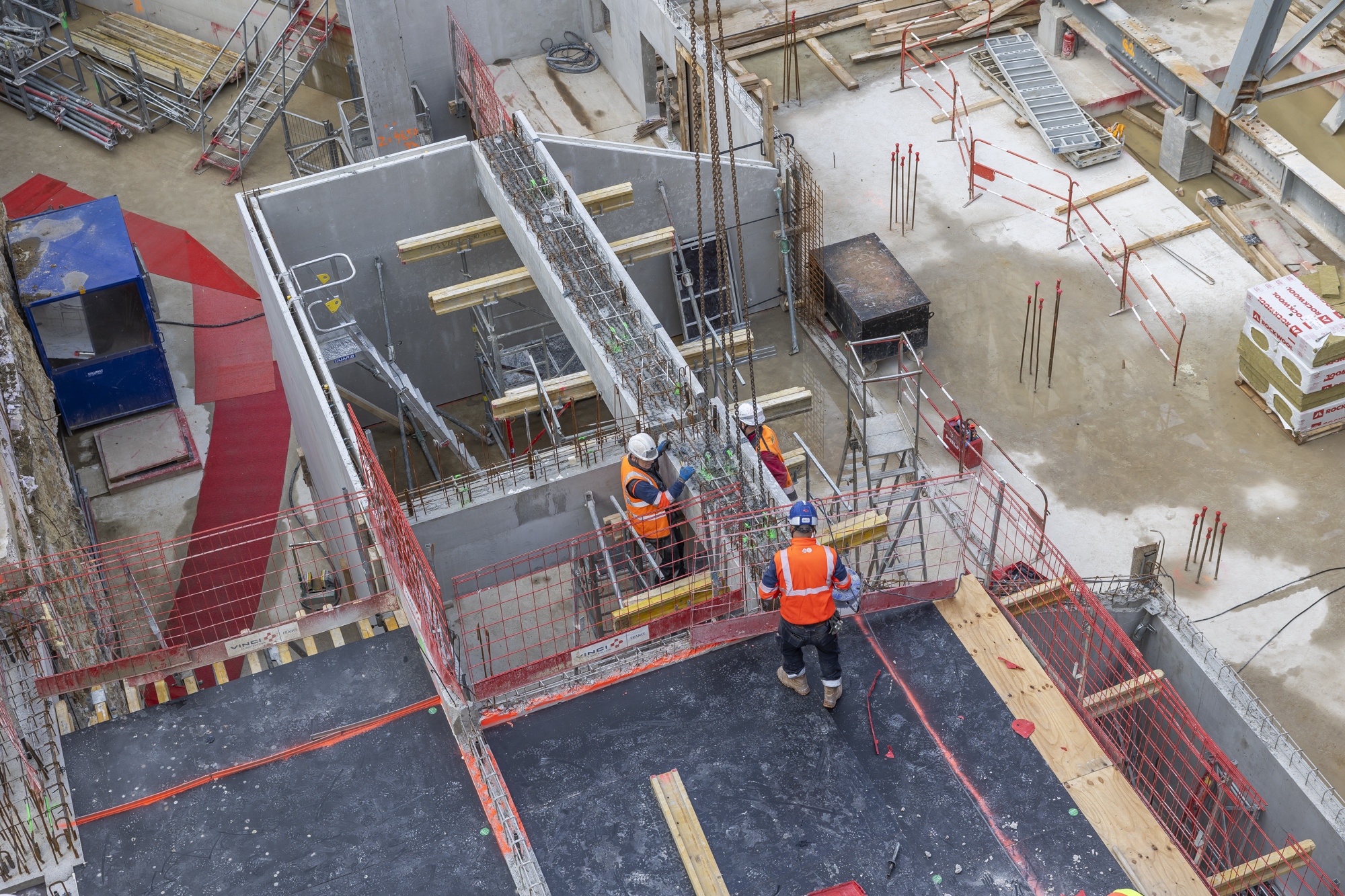

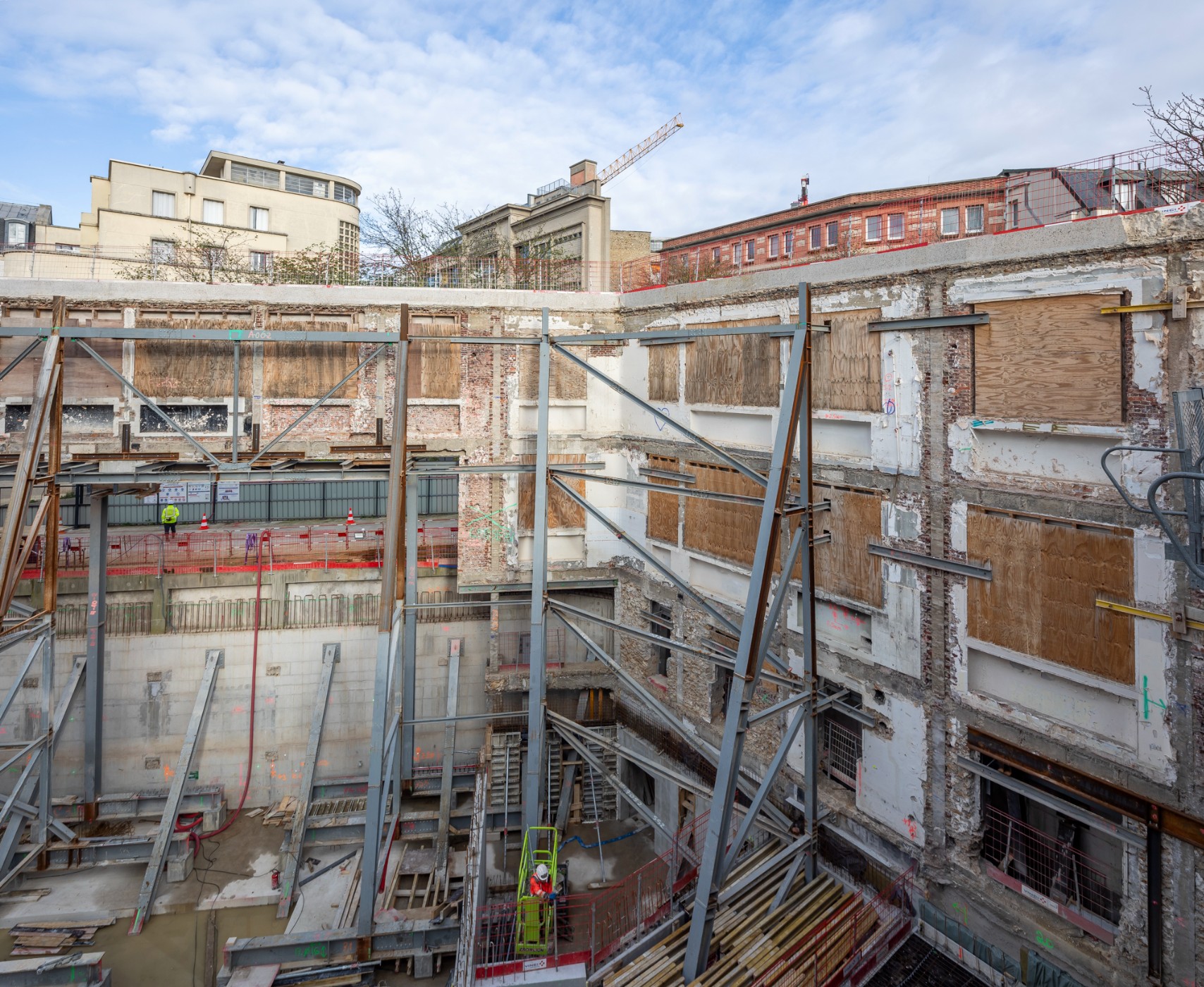

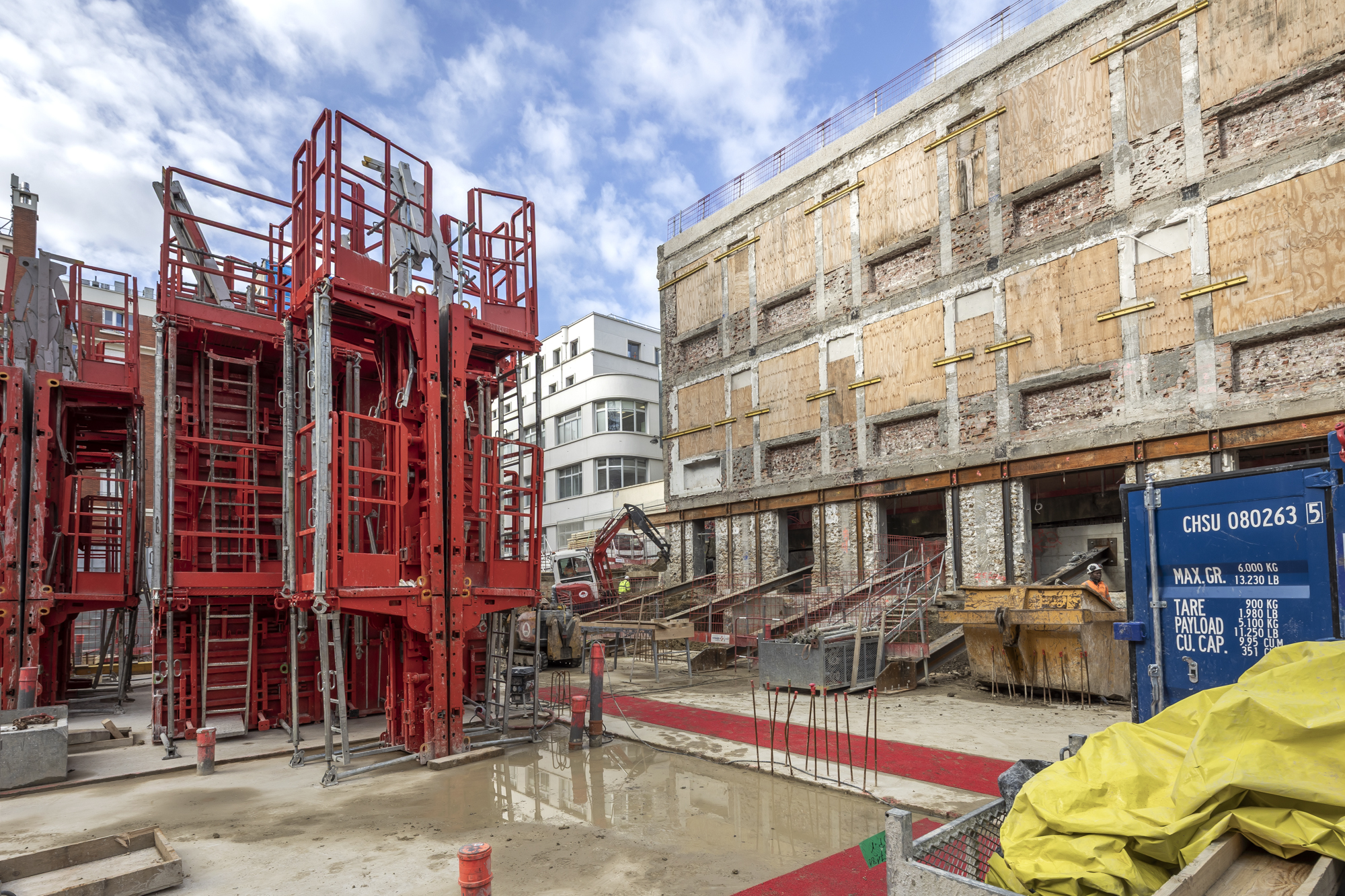

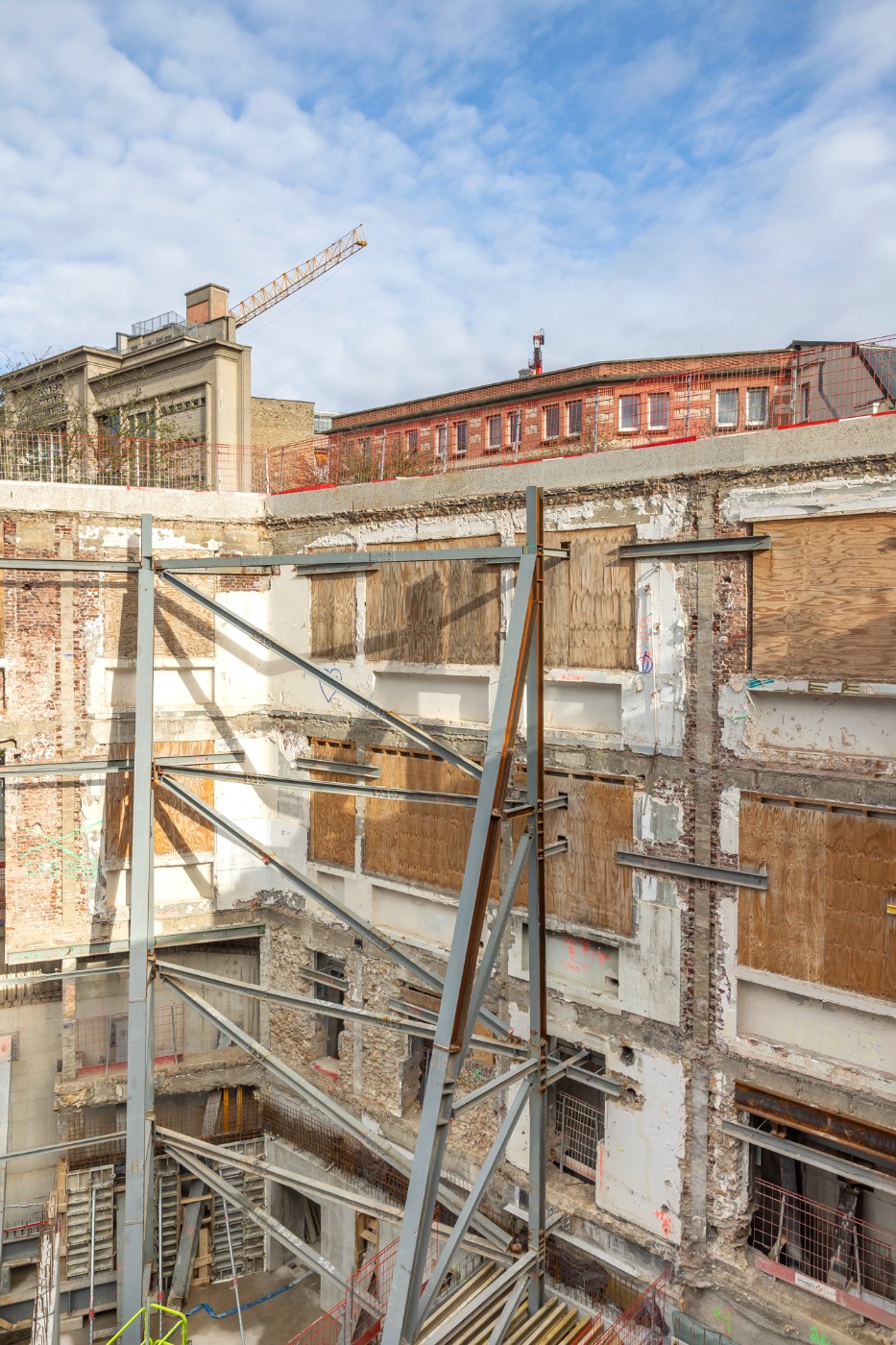

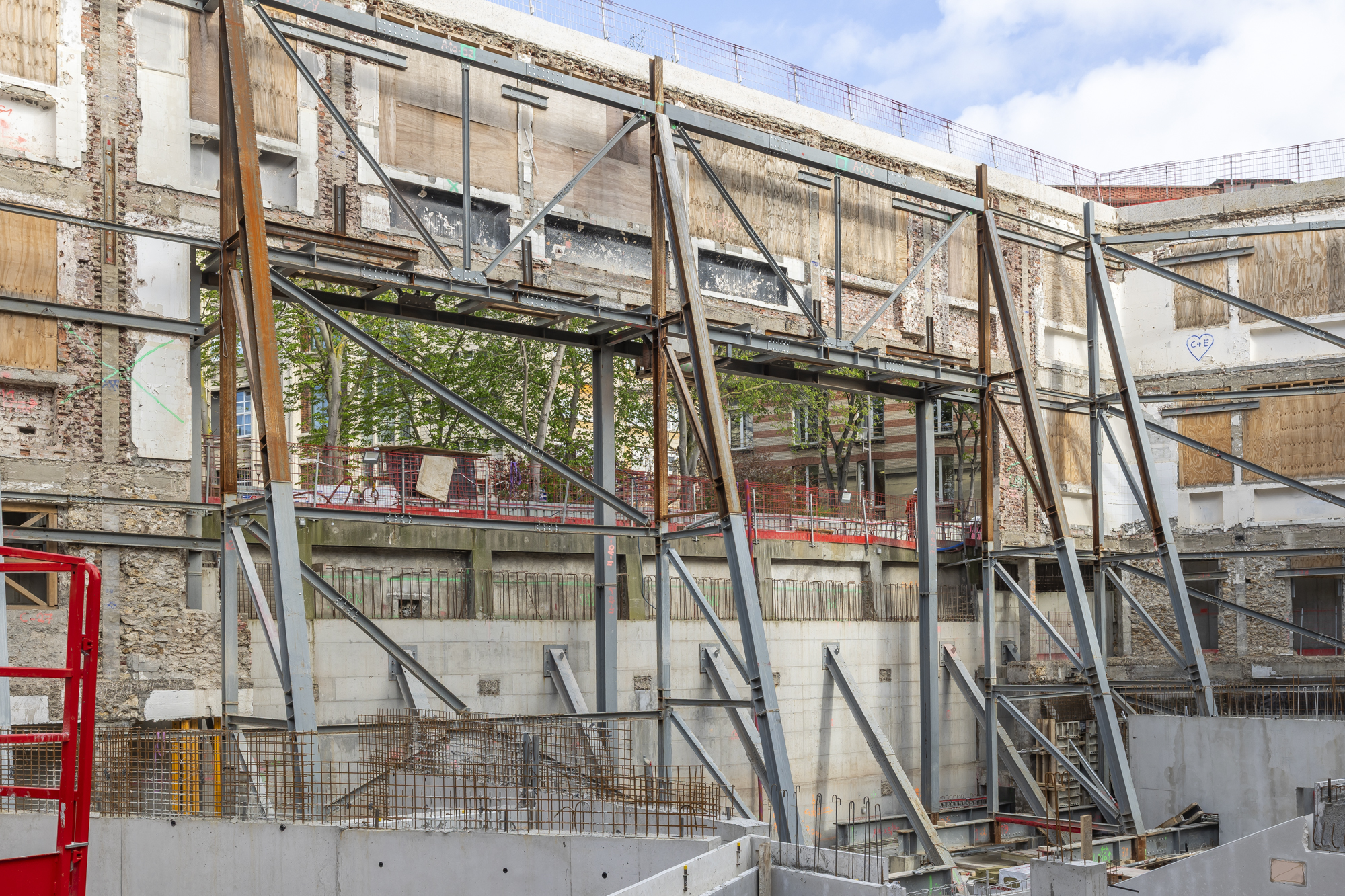

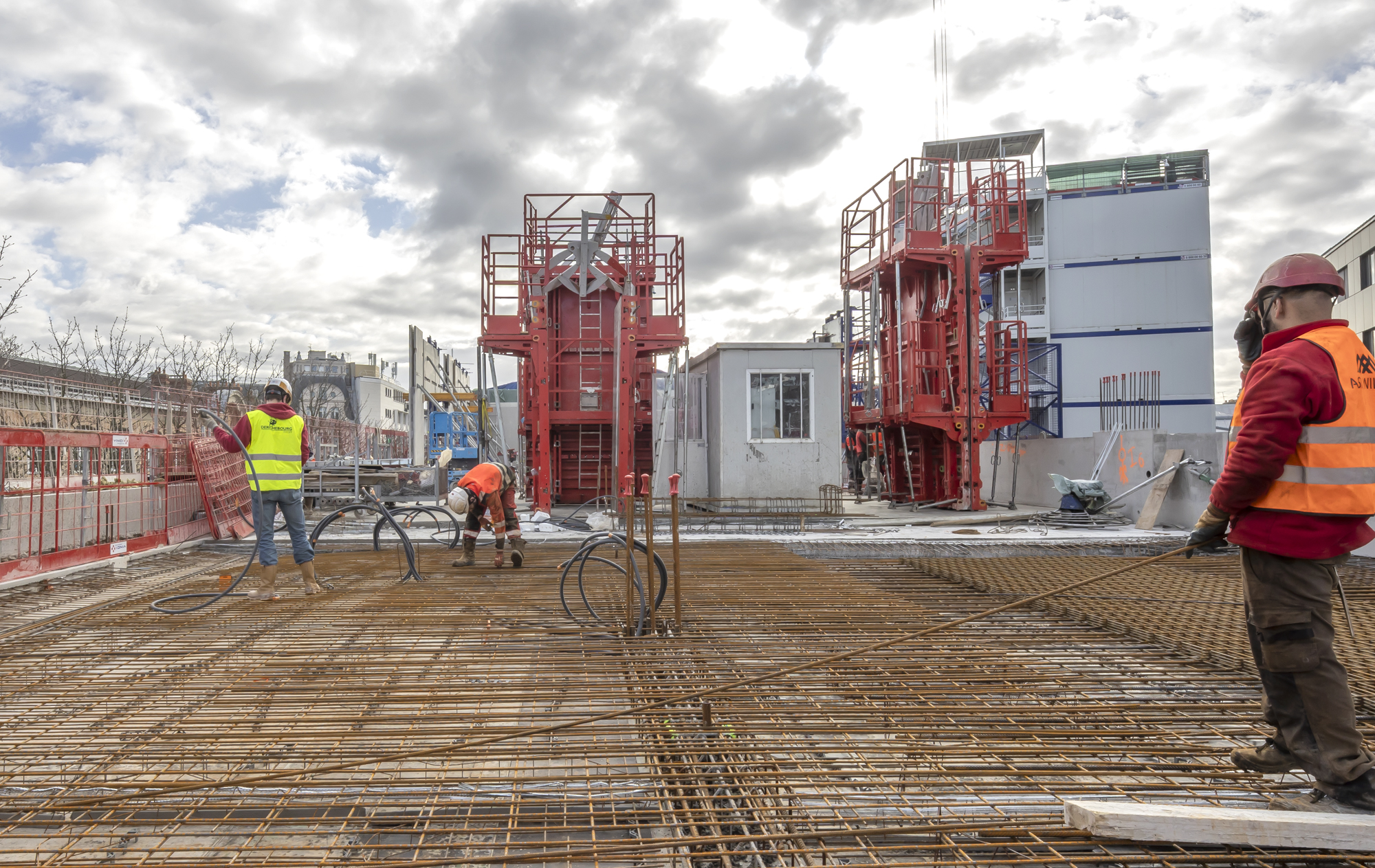

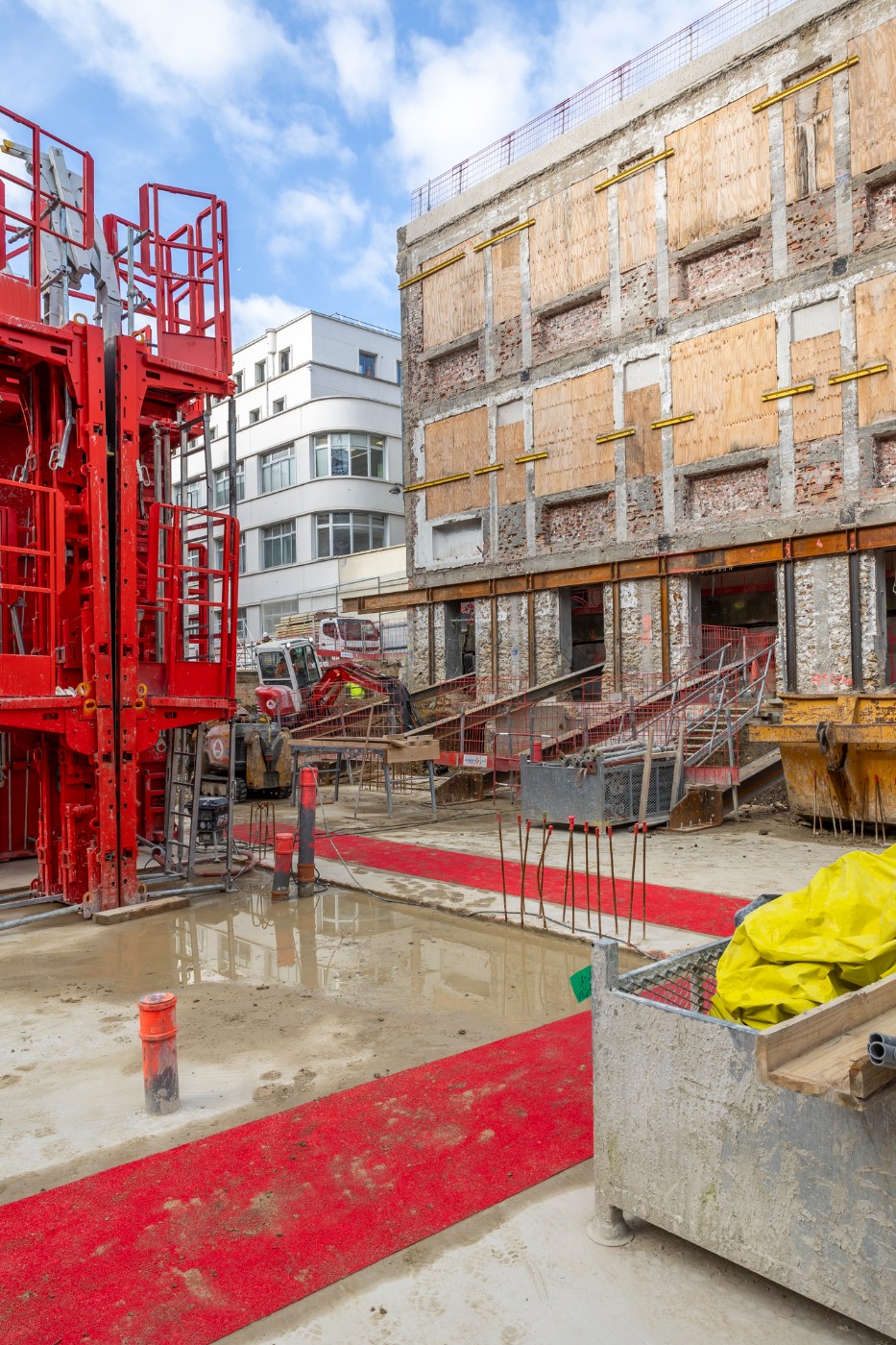

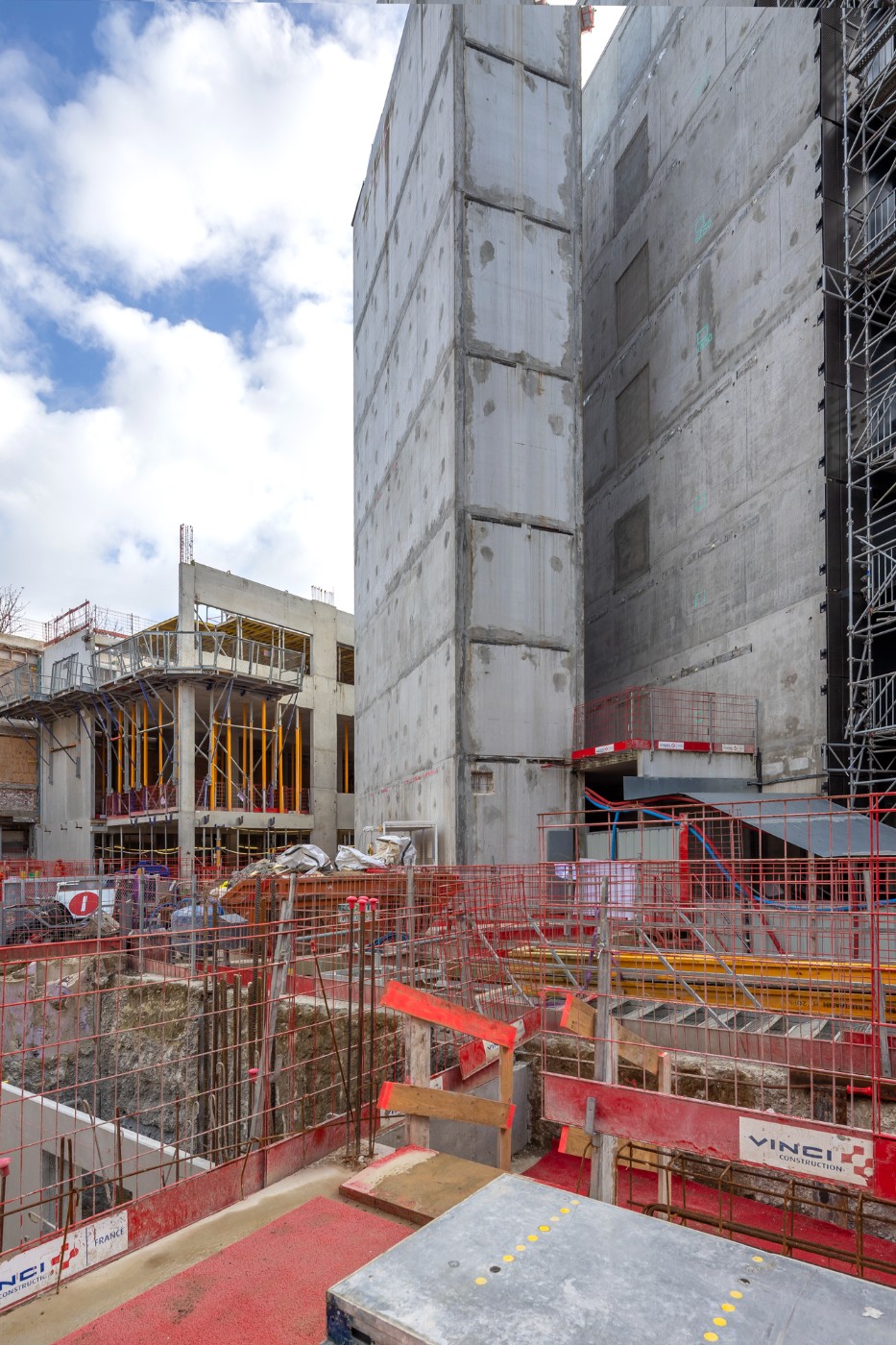

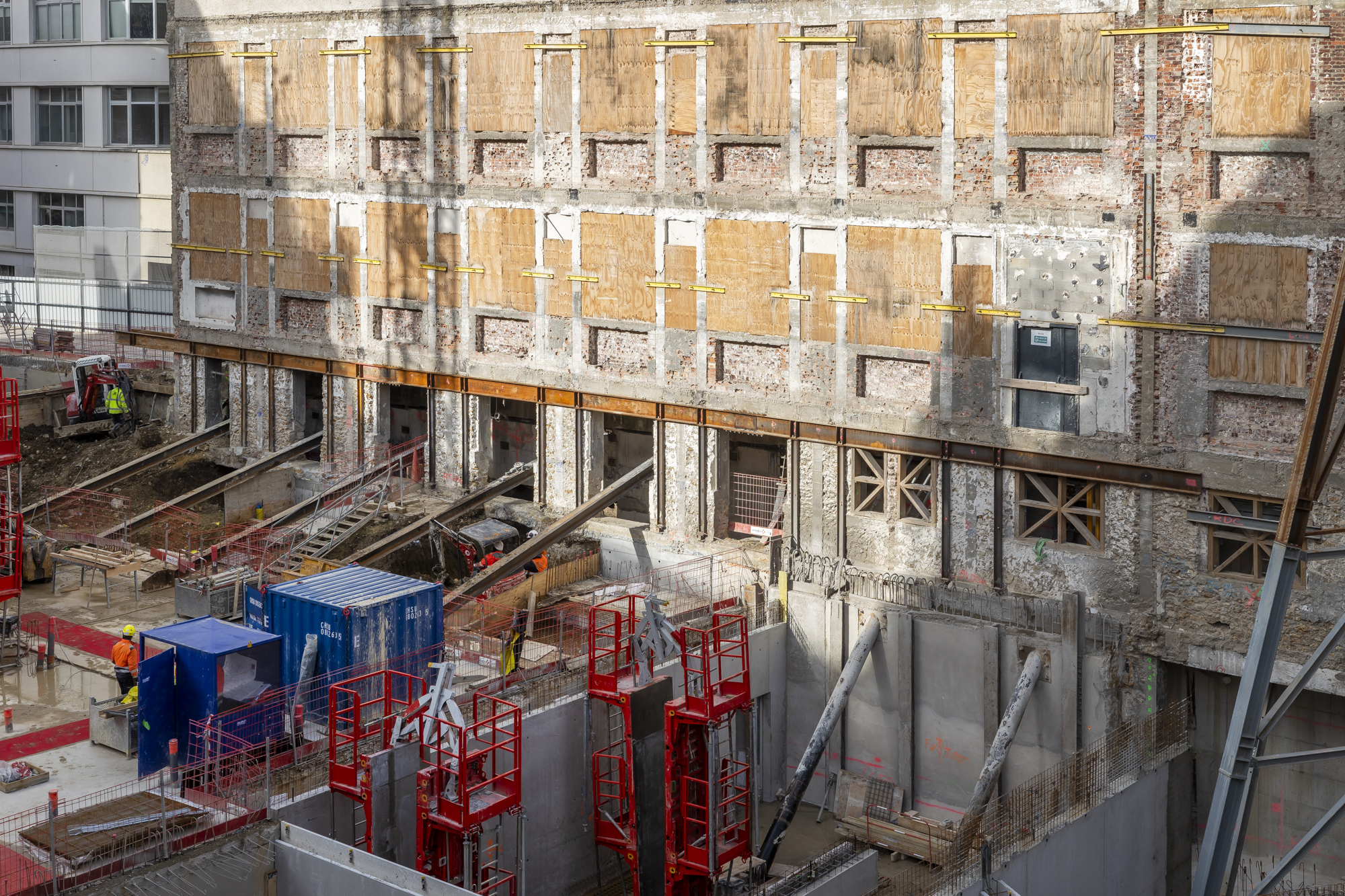

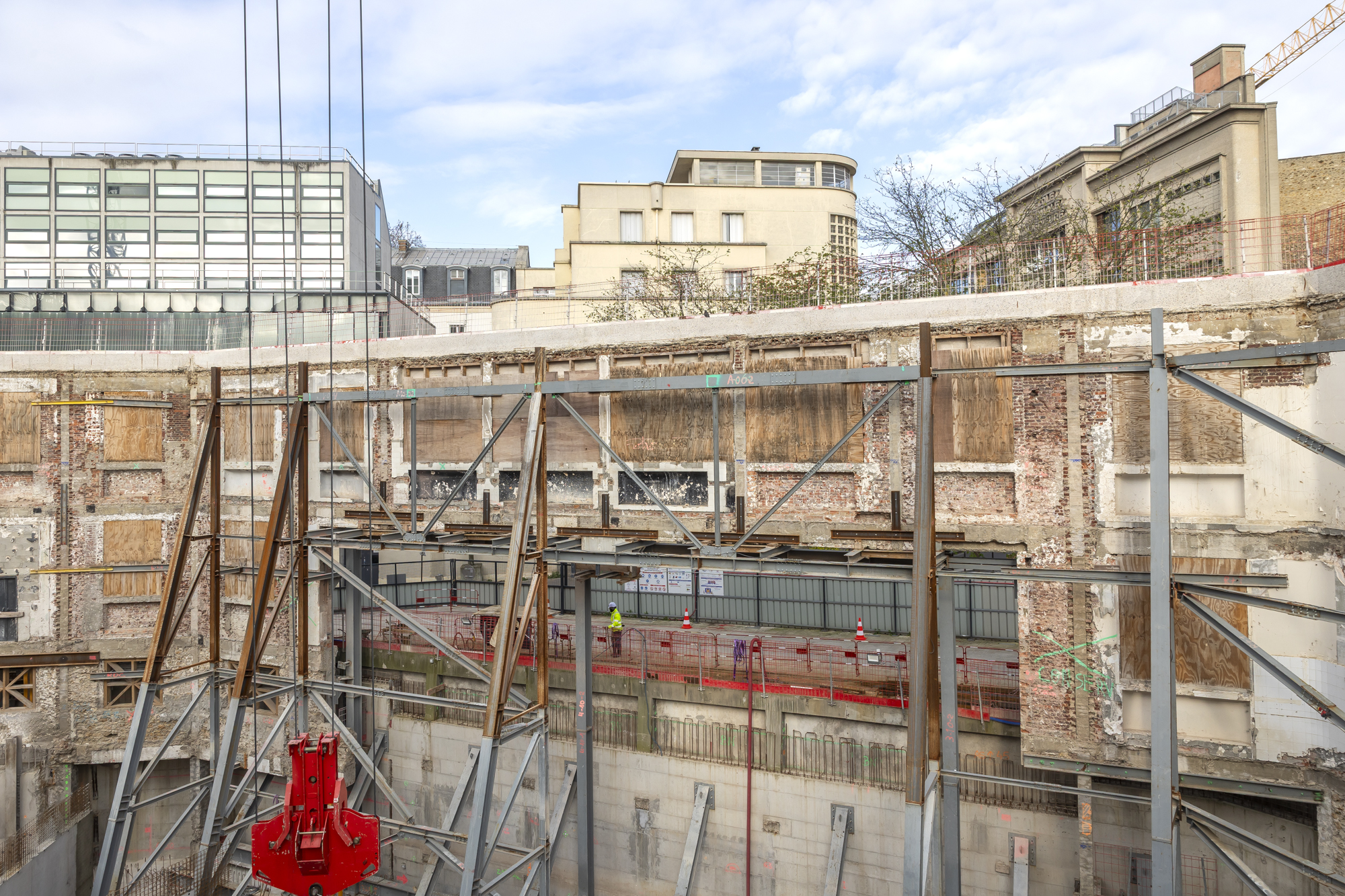

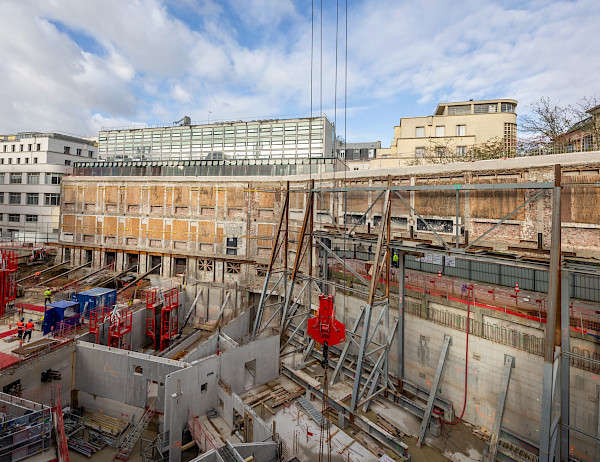

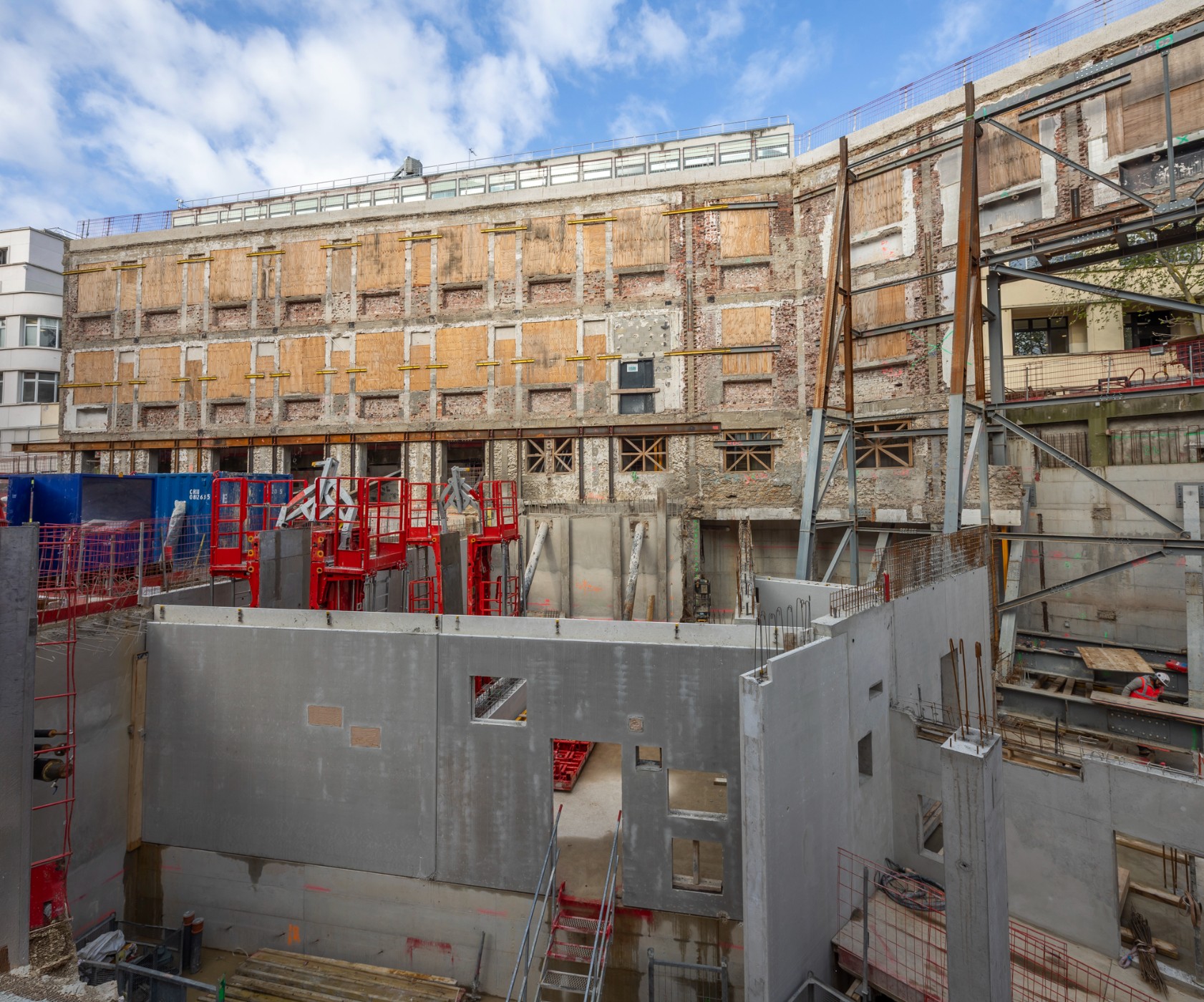

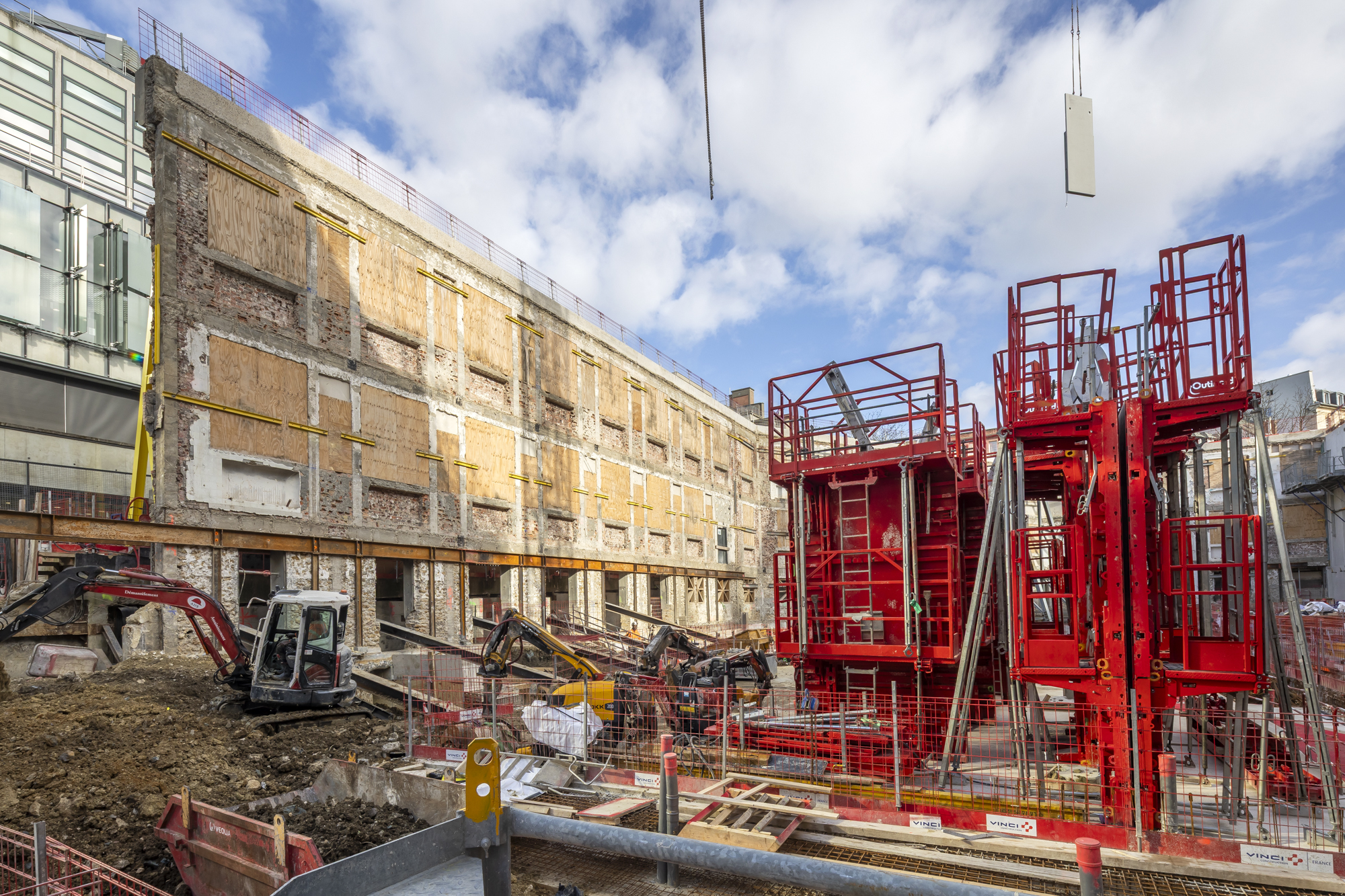

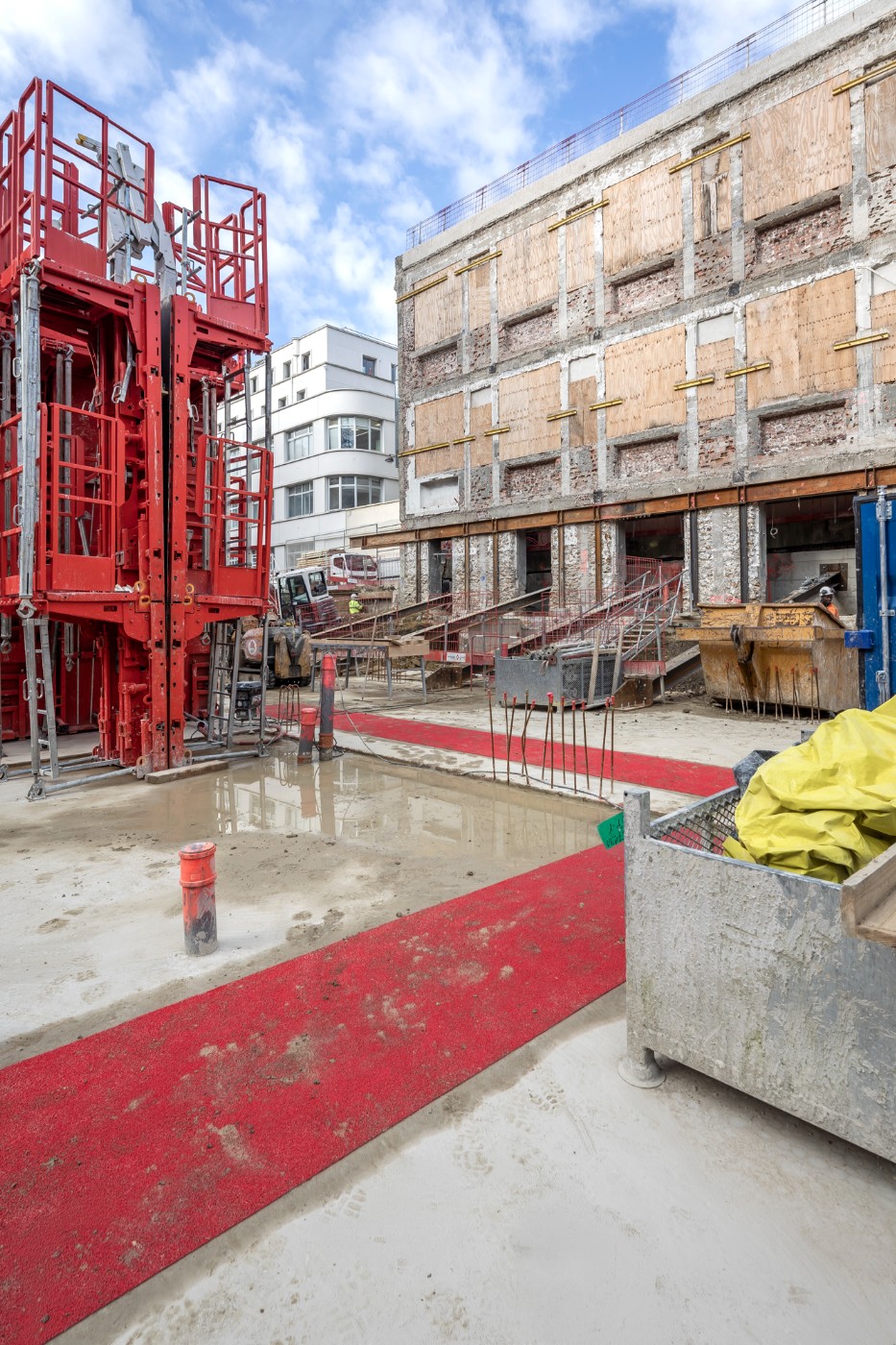

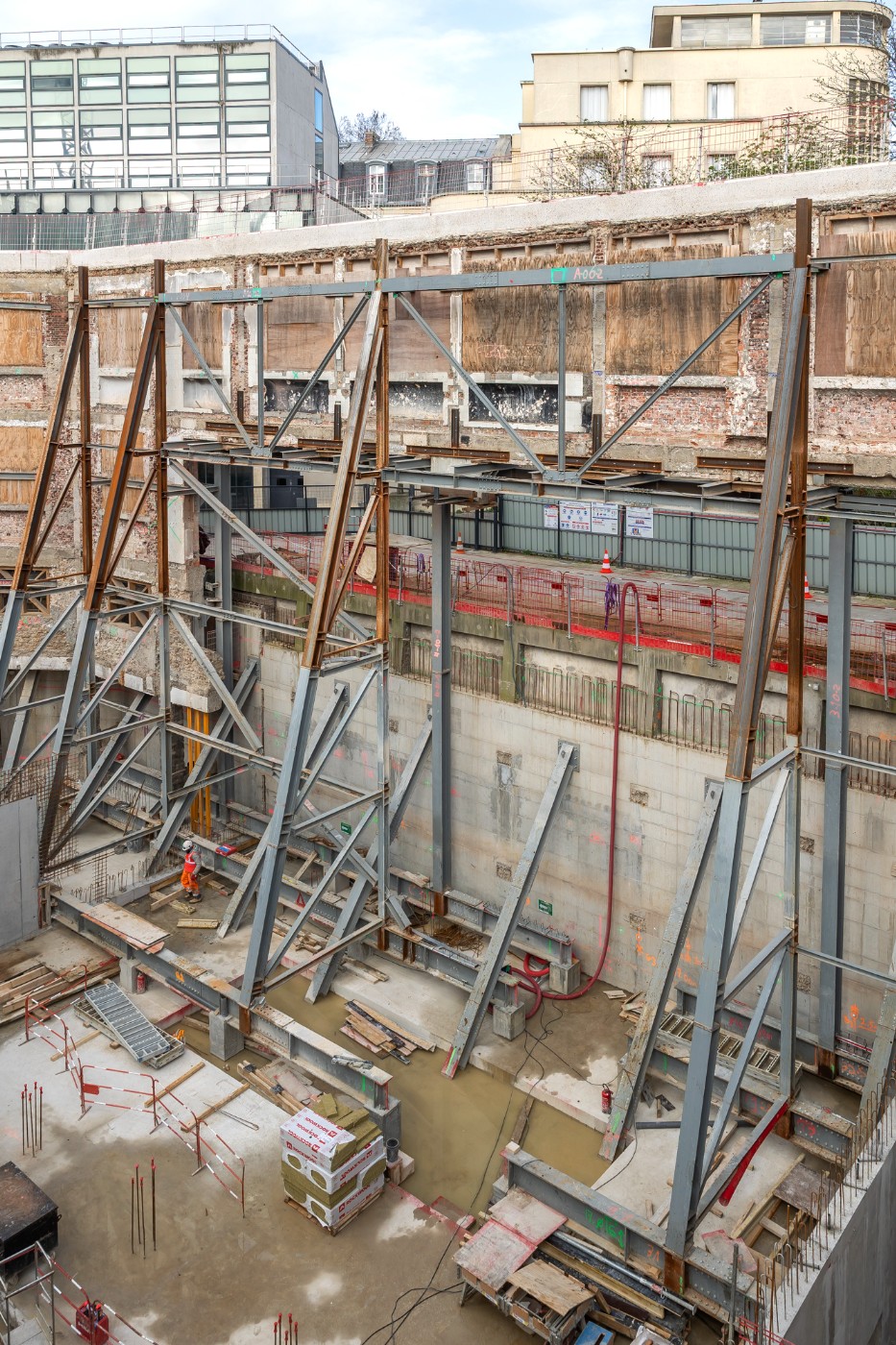

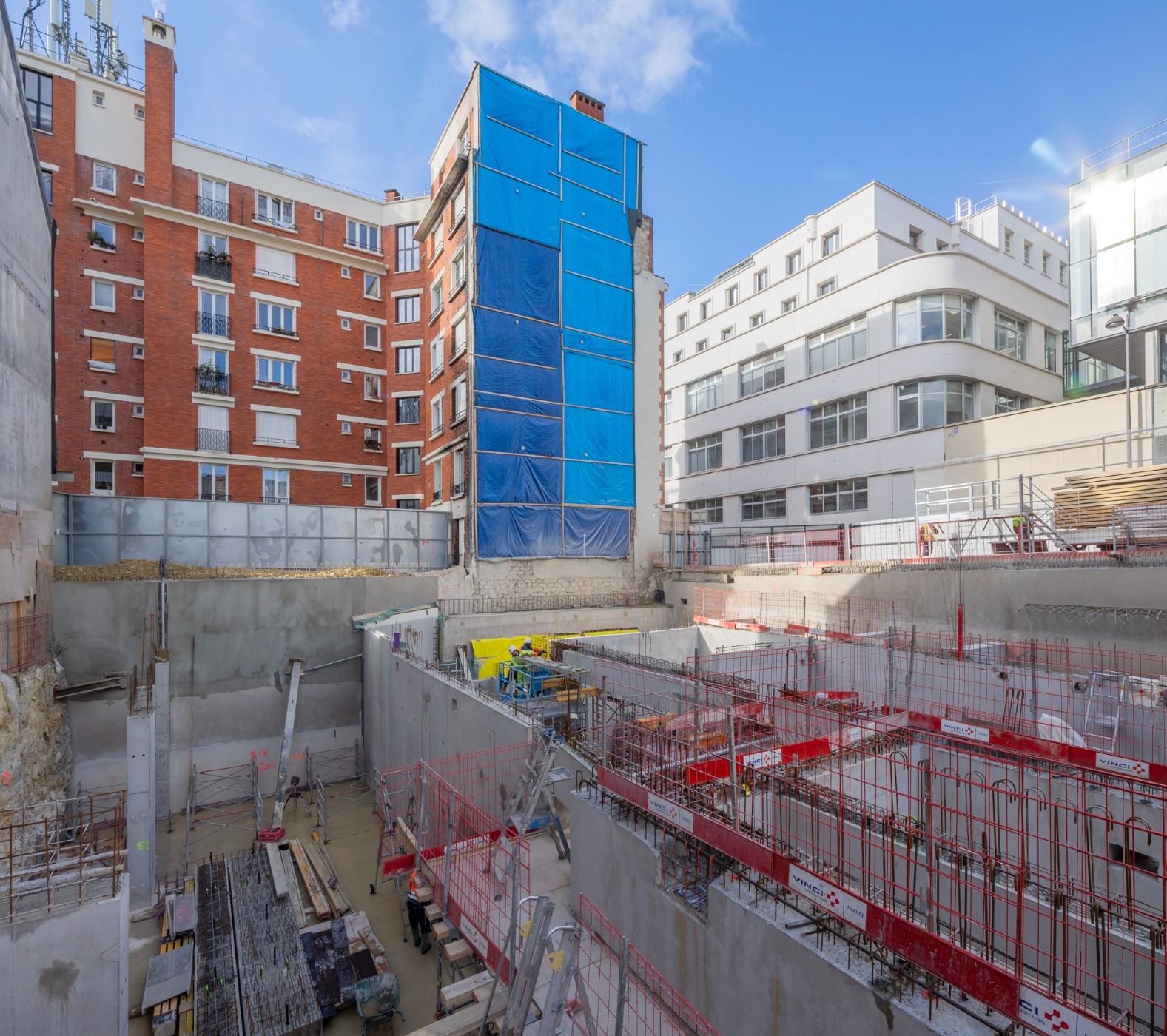

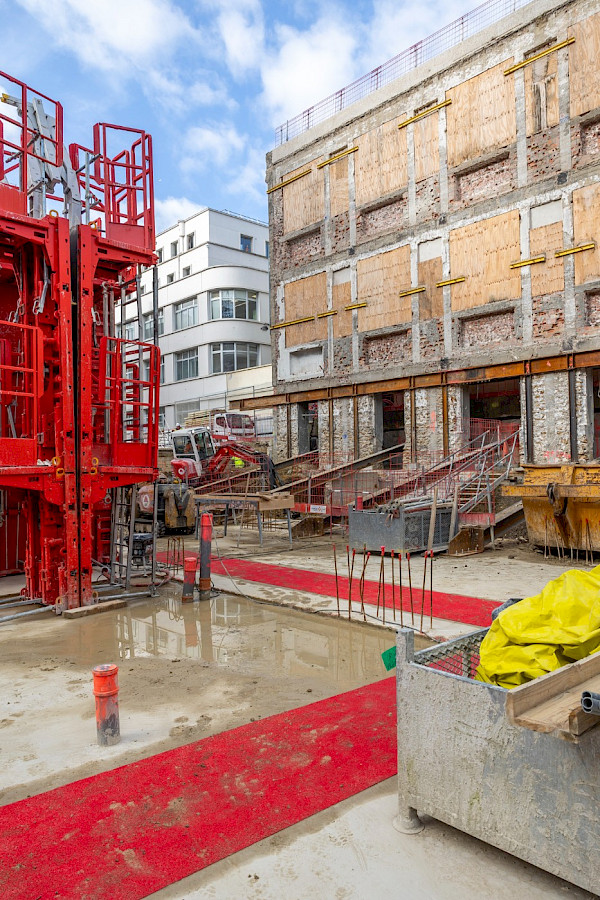

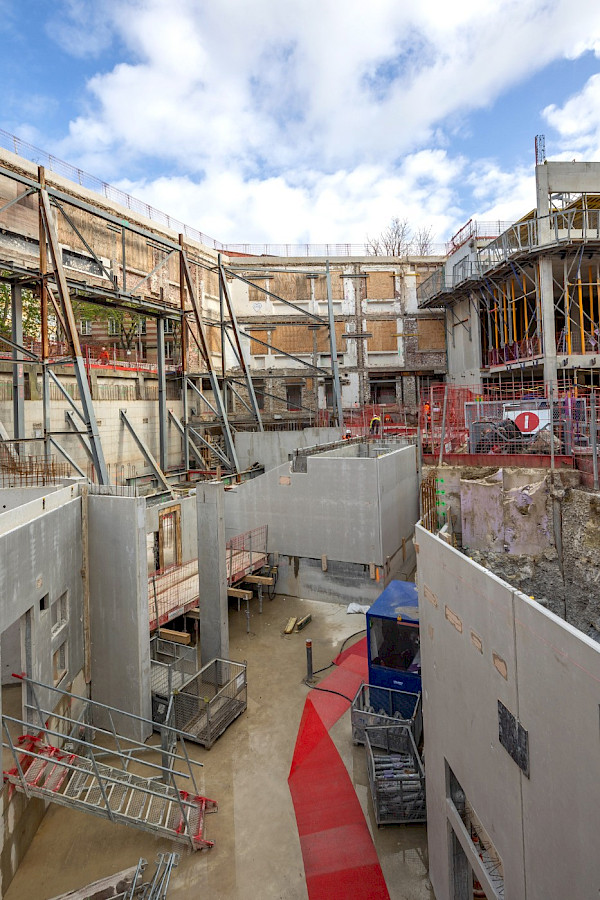

En second lieu, l’année 2024 a vu le démarrage de la phase 2 du projet, consistant, pour ses premières étapes, en la dépollution, le curage et enfin la démolition de la partie « couronne ».

  • Maître d’ouvrage : ESPCI PSL
  • Maître d’ouvrage déléguée : Epaurif
  • Financeurs : Etat (Plan de relance), Ville de Paris, ESPCI
  • Groupement de maîtrise d’oeuvre : Architectures Anne Démians (AAD) (mandataire), VP&Green / Barbanel / Lamoureux / Pierre Antoine Gatier / Après la Pluie
  • Entreprises travaux :
    •  Lot 1 TCE – Groupement Dumez Ile de France / Dalkia Smart Building
    • Lot 2 Façades – Simeon France
  • Surface : 38 000 m² de surface hors œuvre nette dont 25 000 m² dédiés aux laboratoires de recherche, 4 000m² dédiés à l’enseignement
  • Surface d’1,4 Ha
  • Réalisation d’un jardin de 3 900m²
  • Budget total de l’opération (TDC) : 235 400 000 €
  • Budget de travaux Hors taxe (HT) : 142 000 000 €
  • 400 élèves-ingénieurs, 530 chercheurs dont 250 doctorants et 100 post-doctorants, 100 agents des fonctions supports de la recherche et de l’enseignement
  • 25 000 m² dédiés aux laboratoires de recherche, 4 000m² dédiés à l’enseignement
  • Environ 200 sorbonnes
  • 2000 ml de paillasses
  • Mai 2015 : Notification du marché de Maîtrise d'Œuvre (MOE)
  • Février 2018  : Obtention du permis de construire
  • Novembre 2018 – juillet 2020 : Travaux préparatoires (dont démolition)
  • Novembre 2020 – mi 2025 : Travaux principaux phase 1 cœur d’îlot
  • 2024 - 2027 : Travaux principaux phase 2 couronne
