Aller au contenu

Etablissement Public d’Aménagement Universitaire de la Région Ile-de-France

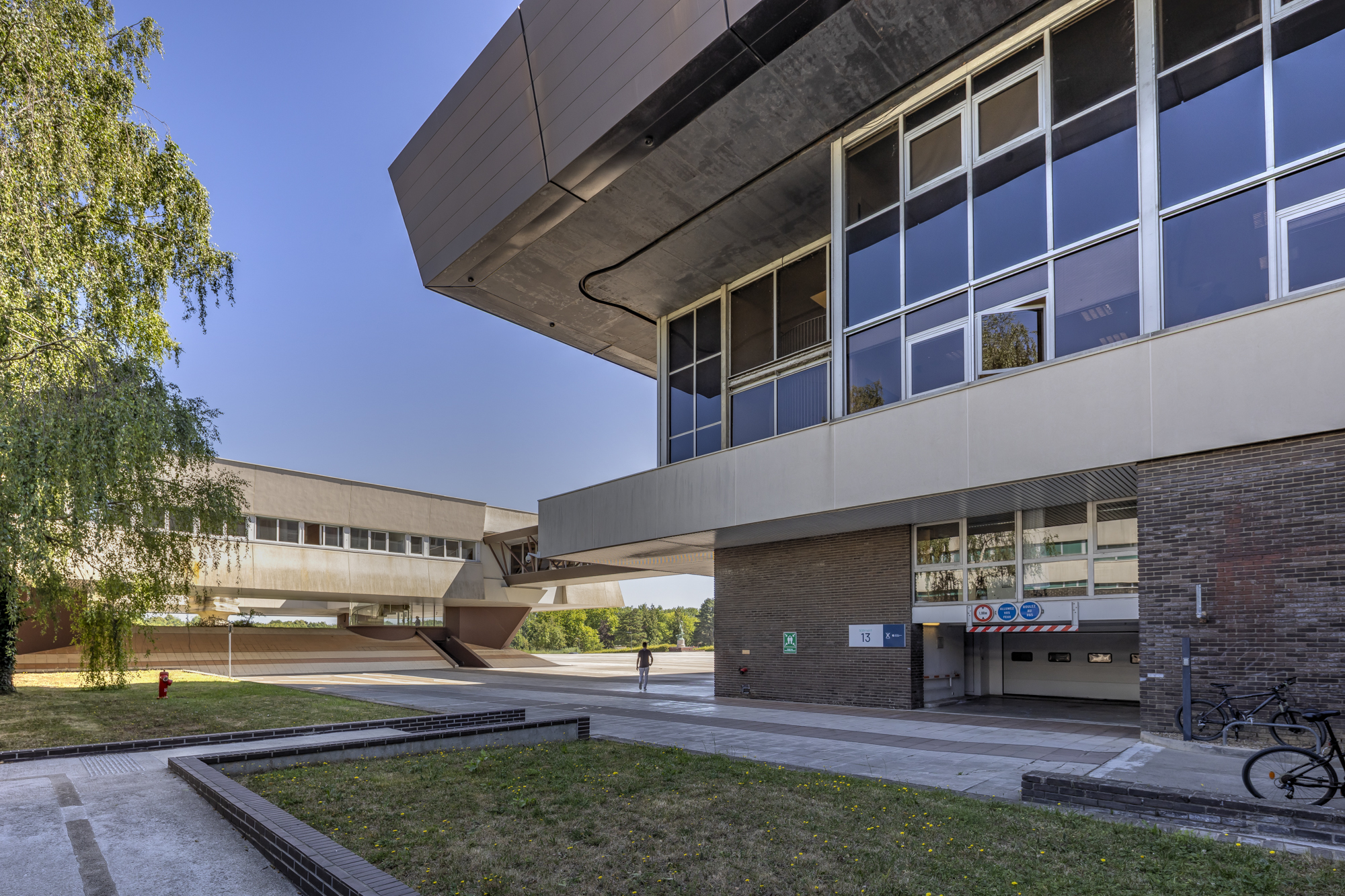

Restructuration de l’ensemble central de l’Ecole polytechnique

Restructuration de l’ensemble central de l’Ecole polytechnique (mise à jour le 10 Septembre 2025)

Présentation

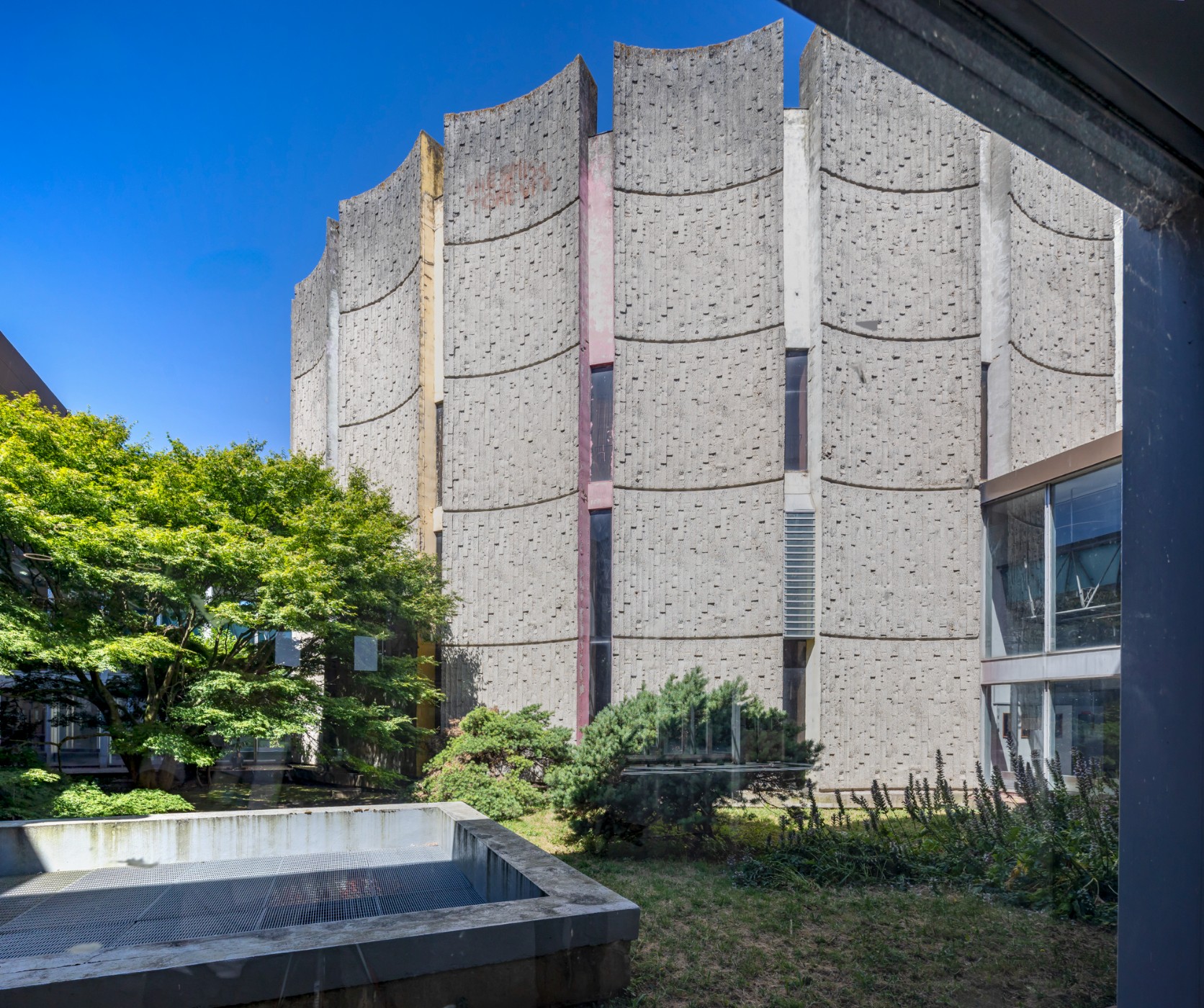

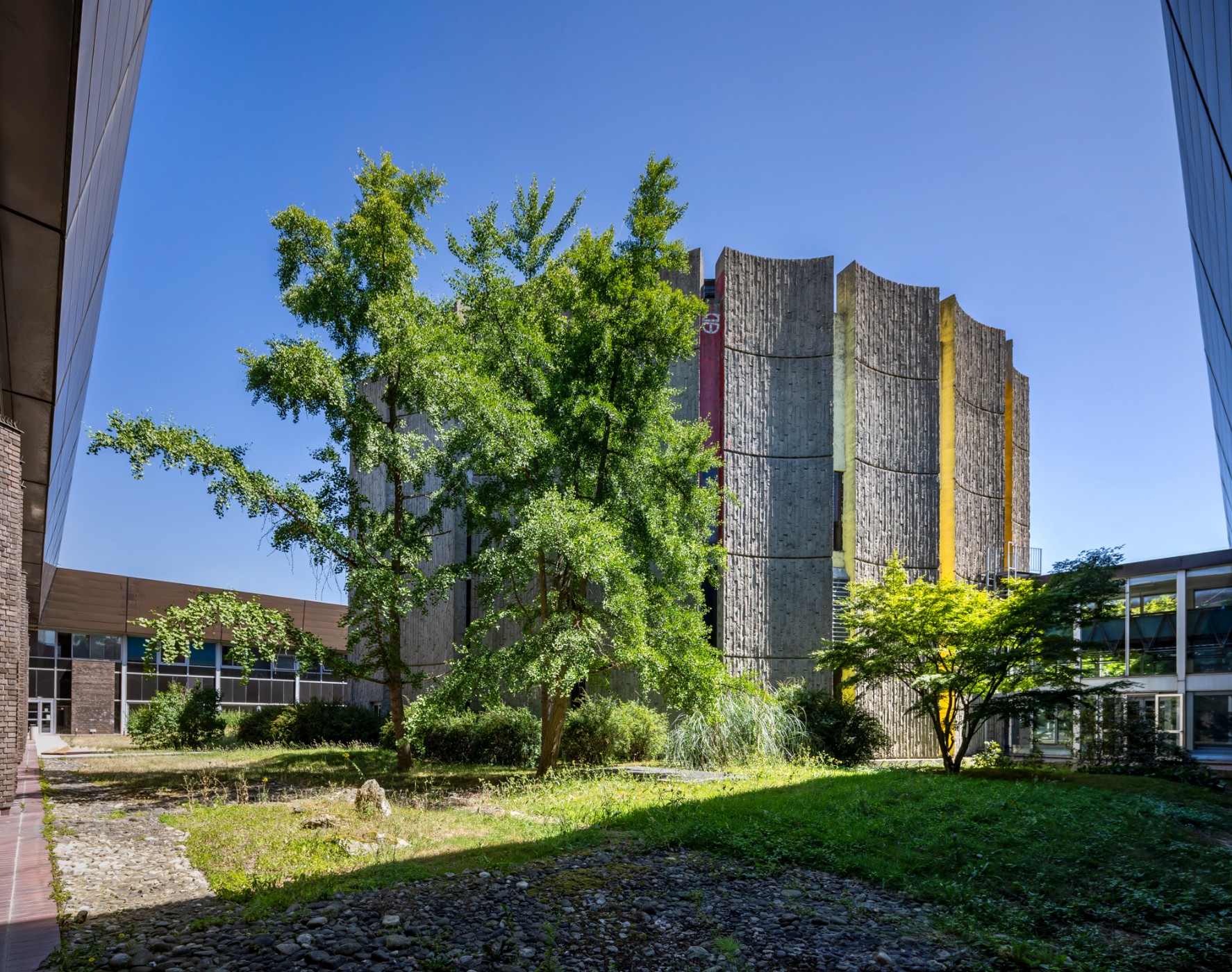

Implantée en 1976 sur le site de Palaiseau sur le Plateau de Saclay (91), l'École polytechnique occupe une superficie de 90 hectares et regroupe des espaces aux multiples fonctionnalités (enseignement, laboratoires de recherche, services administratifs et techniques, équipements sportifs et logements). Dans le cadre de la stratégie de développement de l'École polytechnique, le projet de restructuration de l’ensemble central occupe une place majeure. L’objectif est notamment d’y reconfigurer l’accès principal de l'École et participer à la mise en place d'un axe structurant est-ouest s'inscrivant dans la dynamique urbaine du Plateau. Le programme de l’opération prévoit également la réhabilitation technique complète de ce complexe, une densification des espaces ainsi qu’une rénovation et une mise en valeur du hall principal et des espaces extérieurs. Il s’inscrit dans une politique ambitieuse de développement durable à travers la démarche « Bâtiments durables franciliens » pilotée par l’association Ekopolis. La commission BDF 59 (Bâtiment Durable Francilien de l’association Ekopolis) du 10 juillet 2025 a reconnu l'exemplarité de ce projet en termes de développement durable, en lui attribuant le niveau Argent en phase conception. Ce niveau sera à confirmer lors de la 2e commission BDF, qui aura lieu autour de 2027, en phase chantier.

Mission Epaurif : Montage du projet et recrutement du maître d’œuvre.

Grandes lignes du programme

Pour conduire cette opération, l’École polytechnique, qui conserve la maîtrise d’ouvrage du projet, a souhaité associer l’Epaurif, avec lequel les relations sont déjà anciennes, afin qu’il apporte son savoir-faire et son assistance pour la réalisation de ce projet d’ampleur.
La procédure négociée de recrutement de la maîtrise d’œuvre du projet avait démarré en 2023. Après avoir retenu trois candidats, les membres du comité de sélection (représentants du ministère des Armées, de l’École polytechnique, de l’Etablissement Public d’Aménagement Paris-Saclay (EPAPS) et de l’Epaurif), ont choisi en avril 2024 le groupement porté par ENIA Architectes, en co-traitance avec Marc Barani architectes, EGIS, ELIOTH, Architecture et technique et Cycle Up. Les études ont débuté au mois de mai 2024, avec la phase de diagnostics/esquisse. Une dizaine d’ateliers d’échanges avec les utilisateurs, représentant l’ensemble des usagers du site, ont eu lieu afin d’enrichir le programme avec une appréciation plus fine des usages et évaluer la première Esquisse, avant la poursuite des études de la phase avant-projet sommaire (APS).

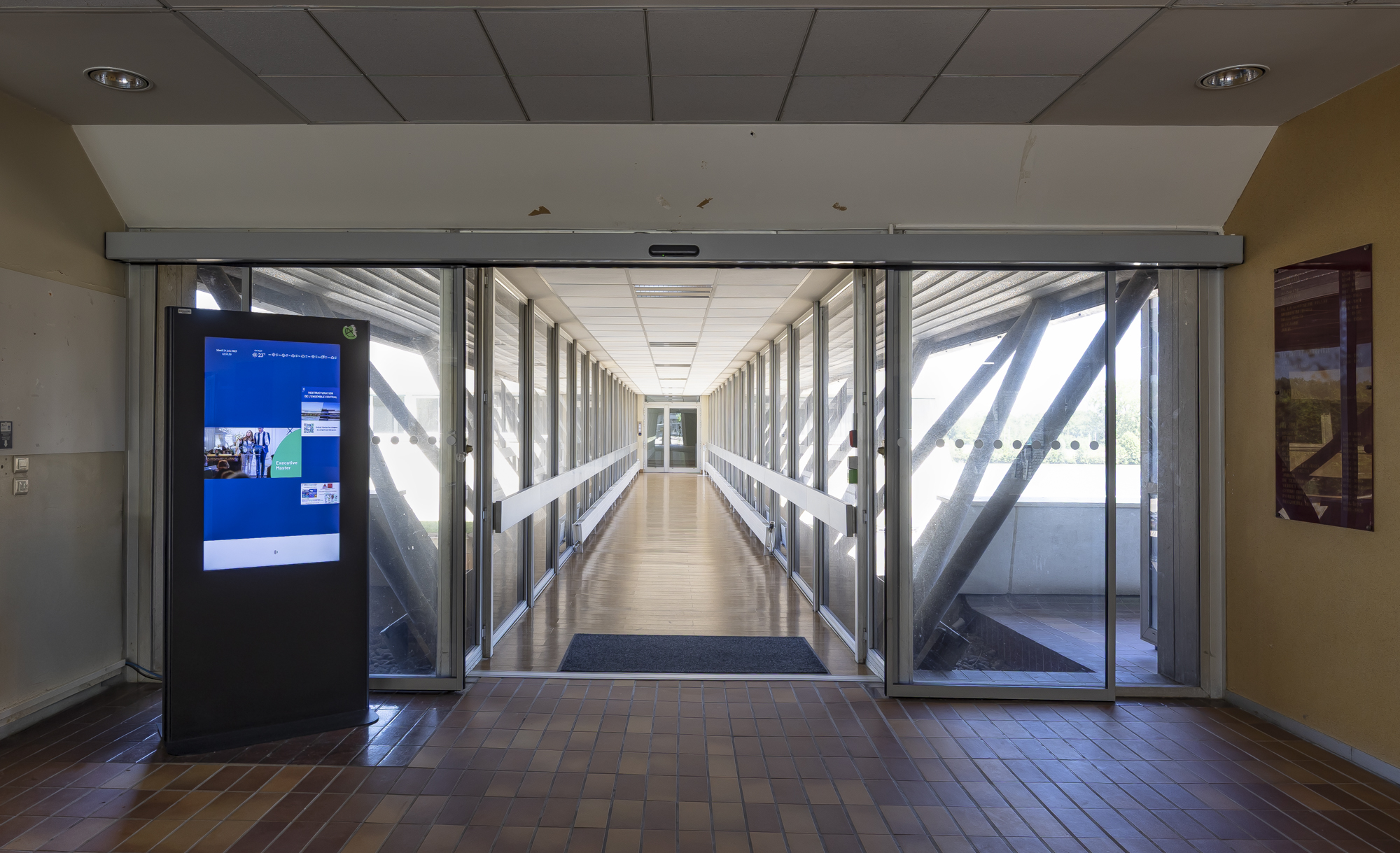

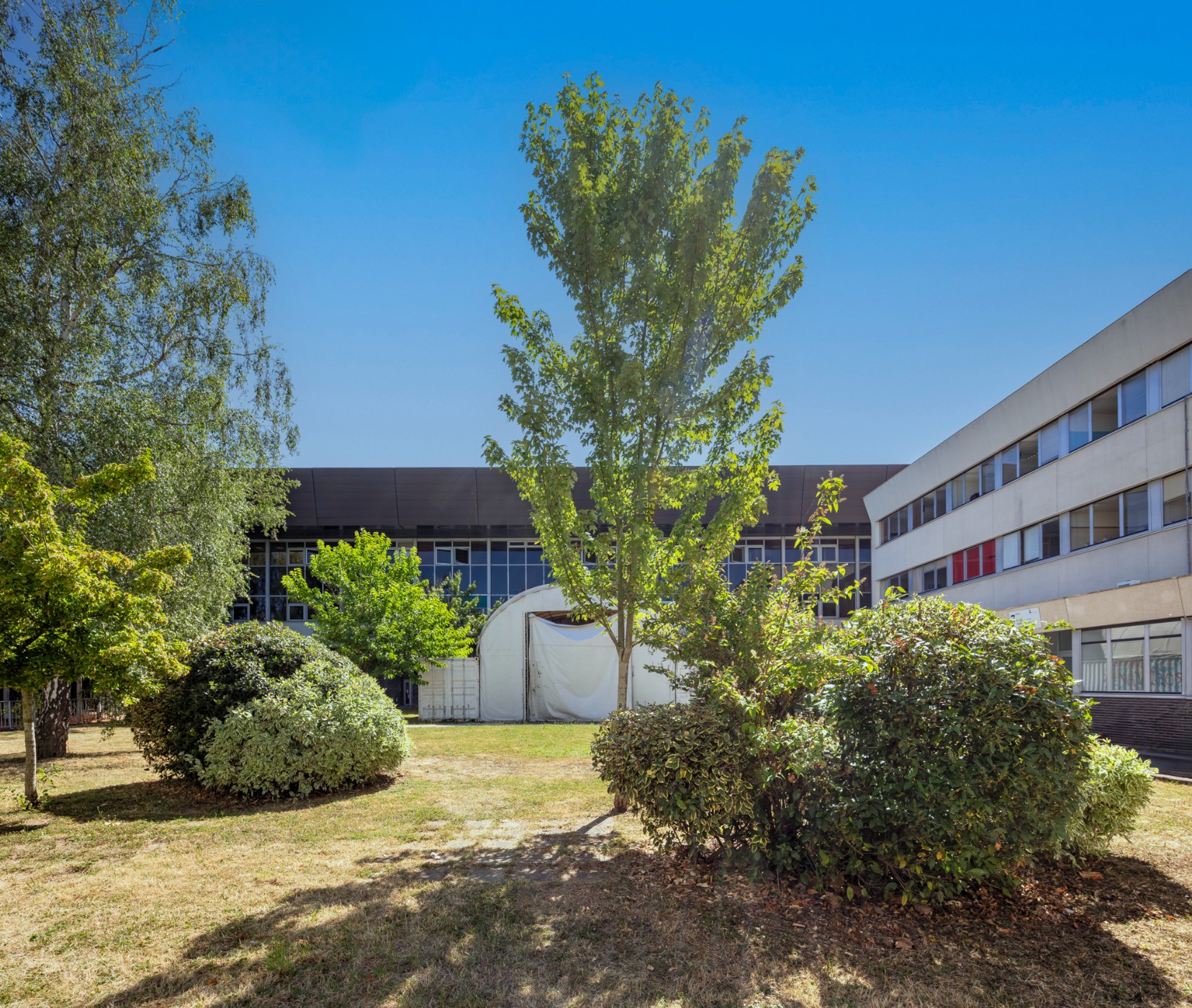

Au regard des contraintes techniques et de l’ampleur des travaux projetés, l’Ecole polytechnique a choisi de développer son projet de rénovation de l’ensemble central  en libérant complètement au préalable tous les locaux impactés par l’opération de travaux.
En complément de sa mission principale sur le projet de rénovation lui-même, l’Epaurif a été missionné par l’École polytechnique pour mener des études préalables au déménagement et en étudier les conditions de faisabilité. Elles ont permis de recruter l’Assistant à Maîtrise d’Ouvrage (AMO)Transfert qui conçoit et encadre les transferts des services, puis mène à bien la libération des locaux à restructurer.

La première phase d’études de déménagement réalisée et livrée fin 2024 par l’AMO Transfert confirme le phasage initial de l’opération, propose une préparation aux transferts des collections, ainsi qu’un premier scénario de relogement transitoire des collections du musée et de la bibliothèque. Conçu en étroite articulation entre l’Ecole et l’Epaurif, ce programme de transferts est également coordonné, en interne de l’Epaurif, avec l’équipe en charge des futurs travaux.

  • Maître d’ouvrage : École polytechnique
  • Montage du projet et recrutement du maître d’œuvre– Conduite des études préalables aux transferts : Epaurif
  • Financeurs : Etat, École polytechnique
  • Maîtrise d’œuvre du projet de rénovation : ENIA architectes (mandataire) avec Marc Barani architectes, EGIS, ELIOTH, Architecture et technique et Cycle Up
  • Assistant à Maîtrise d’Ouvrage (AMO) Transfert : SETEC Organisation associé à L’Atelier du Transfert et Isabelle Boiché Conservation
  • 24 000 m² Surface de Plancher (SDP)
  • Budget travaux hors taxe (HT) : 65 M€
  • Budget des transferts (TDC) : Environ 2,4 M€
  • 3 500 étudiants
  • 660 enseignants et personnels
  • Collections muséales, iconographiques, hors formats
  • 10 kilomètres linéaires de fonds documentaires (bibliothèque, patrimoniaux)

Projet de rénovation :

  • Août 2022 : Signature de la convention de mandat missionnant l’Epaurif
  • 2023 : Procédure de recrutement de la maîtrise d’œuvre
  • Avril 2024 : Notification du marché de maîtrise d’œuvre et démarrage des études
  • Septembre 2024 : Remise du rendu de la phase esquisse
  • 2025 : Dépôt du Permis de Construire
  • 2026 : Début des travaux

Transferts :

  • 1er semestre 2024 : Etude de faisabilité transfert
  • 3è trimestre 2024 : Recrutement de l’Assistant à Maîtrise d’Ouvrage (AMO)
  • 4è trimestre 2024 : Mission Diagnostic
  • S1 2025 : Phases Projet, recrutement des prestataires
  • S2 2025 – 2026 : Déménagement des services tertiaires, bibliothèque, musée, enseignement
